文案大全光伏发电工程施工规范一、目的1
1 指导并规范公司工程服务人员对光伏发电工程的施工;1
2 指导并规范外包公司对光伏发电工程的施工
二、适用范围适用于公司所有光伏发电工程
三、概述此施工规范共分为三部分,土建工程、安装工程、设备和系统调试
土建工程主要由光伏支架地基、线缆沟(管道)等施工组成
安装工程主要由支架安装、组件安装、汇流箱安装、控制器安装、逆变器安装、电缆布设等组成,设备和系统测试主要由光伏组件测试、控制器测试、逆变器测试等组成
四、土建工程4
1 准备工作及注意事项4
1 施工之前确认现场是否具备施工条件,是否通电、通水、通路,场地是否平整
如果不具备需要考虑如何搬运地基施工材料和设备的方案,包括自己修路,人工搬运,自备水桶、发电机等
2 开挖场地内存在原有的沟道、管线等地下设施时,土方开挖之前应对原有的地下设施做好标记或相应的保护措施
3 土方开挖宜按照阵列方向通长开挖
基坑两侧宜堆放需要回填的土方,多余的土方应运至弃土场地堆放
4 现场需要有能够满足光伏安装面积需要的场地
同时兼顾场地周边的环境,在白天阳光充足时,无论冬夏不能有建筑物、树木、铁塔等物体的影子投影到光伏板表面,影响光伏发电
5 光伏板阵列距离控制器的距离要求尽量短,建议不超过 50 米
6 太阳能光伏组件应该被安装在全年内能够最大限度接受阳光照射的地方
若在北半球,通常选择太阳能光伏组件的受光面向南面安装;而在南半球,则通常选择太阳能光伏组件的受光面向北面安装
7 冬季或高寒地区混凝土宜采用塑料薄膜或草包覆盖并保温养护

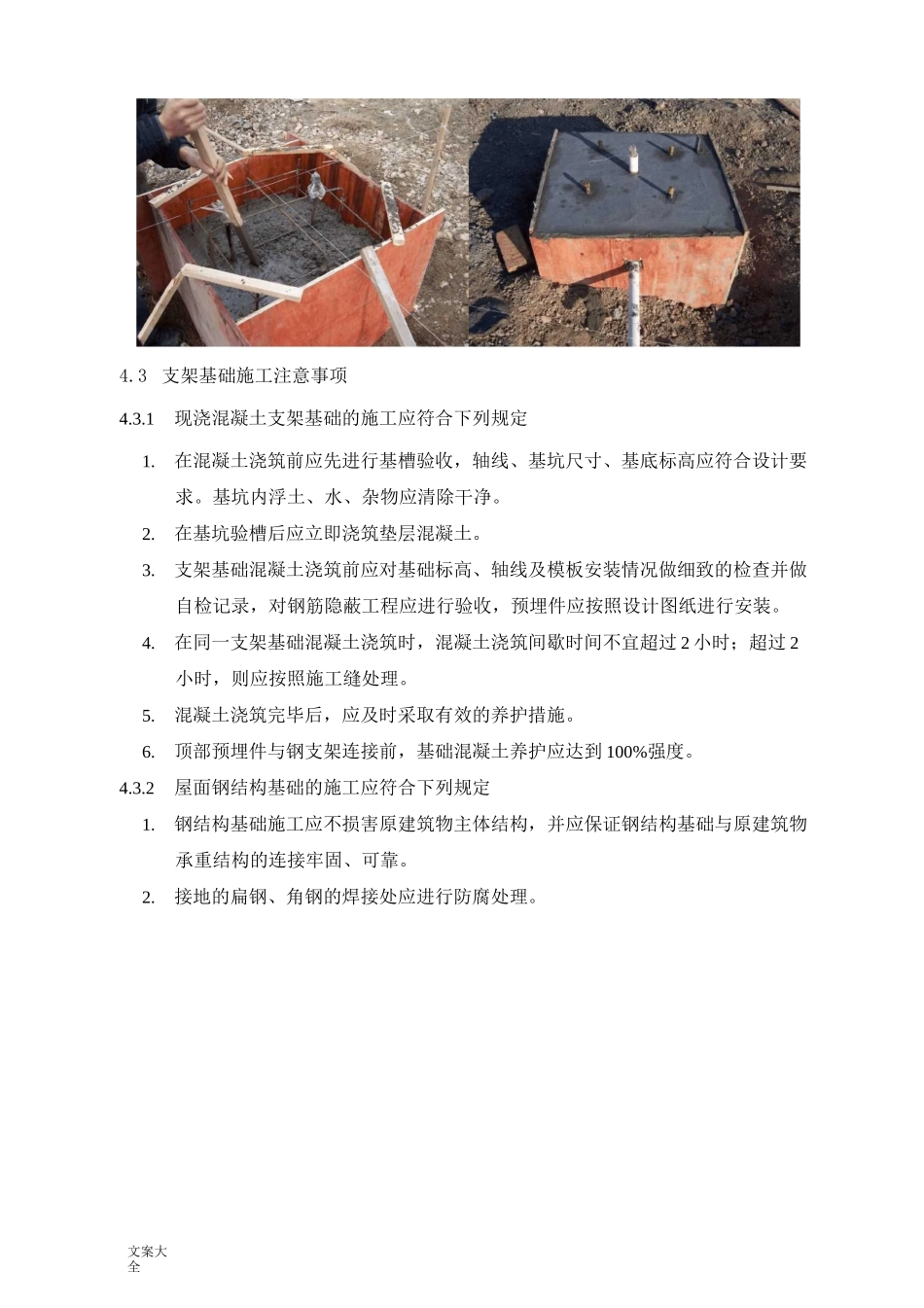

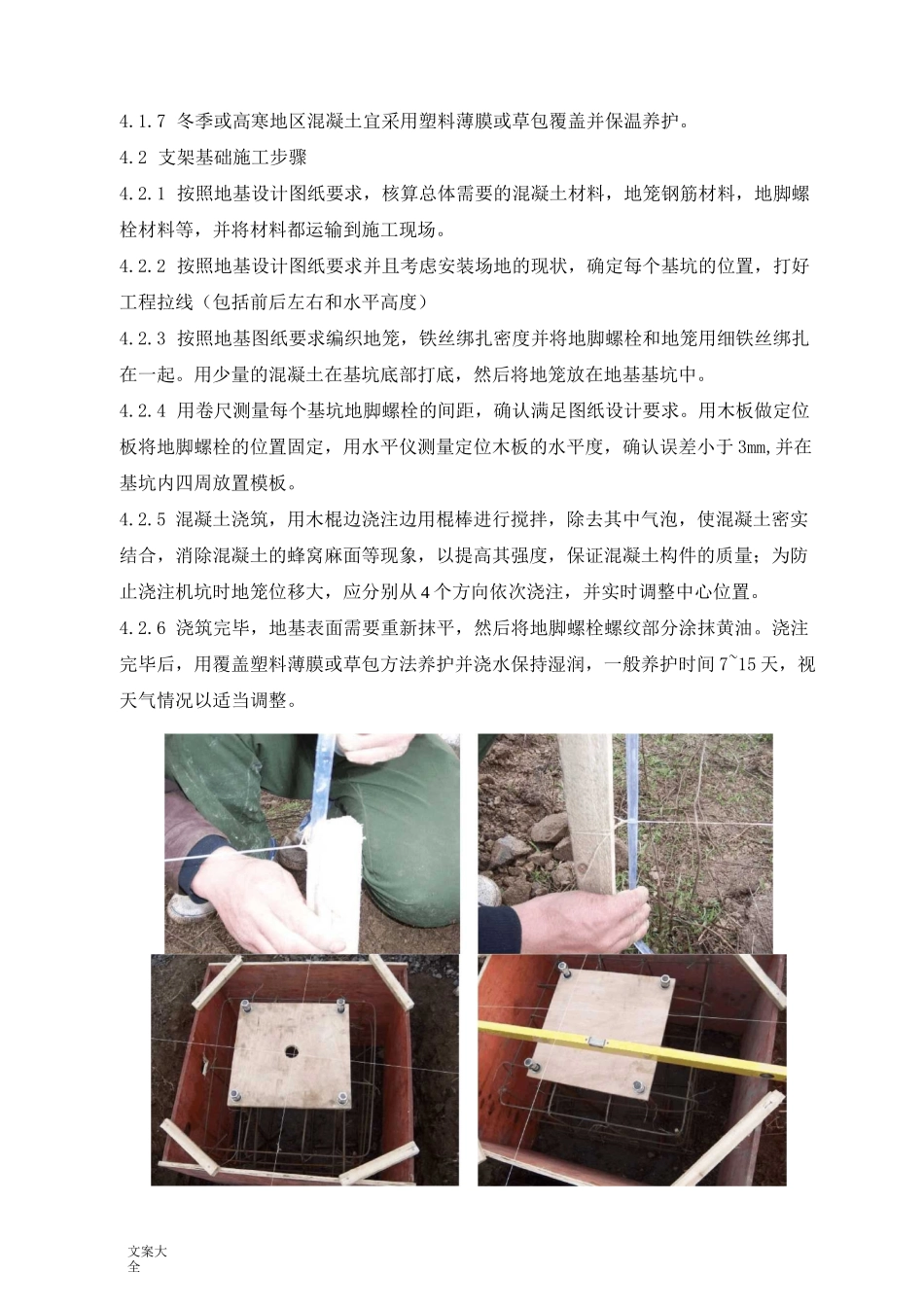

2 支架基础施工步骤4
1 按照地基设计图纸要求,核算总体需要的混凝土材料,地笼钢筋材料,地脚螺栓材料等,并将材料都运输到施工现场
2 按照地基设计图纸要求并且考虑安装场地的现状,确定每个基坑的
