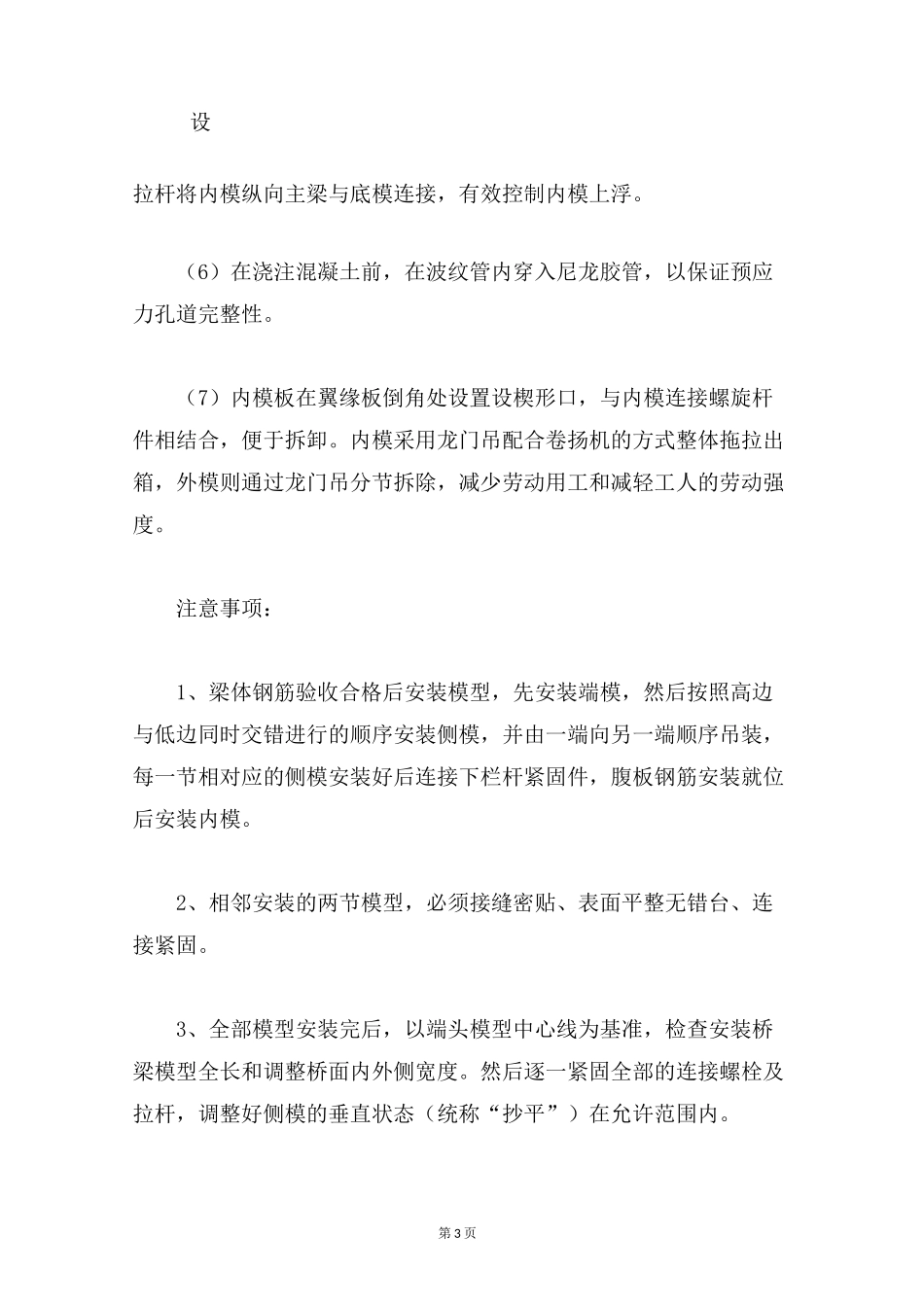

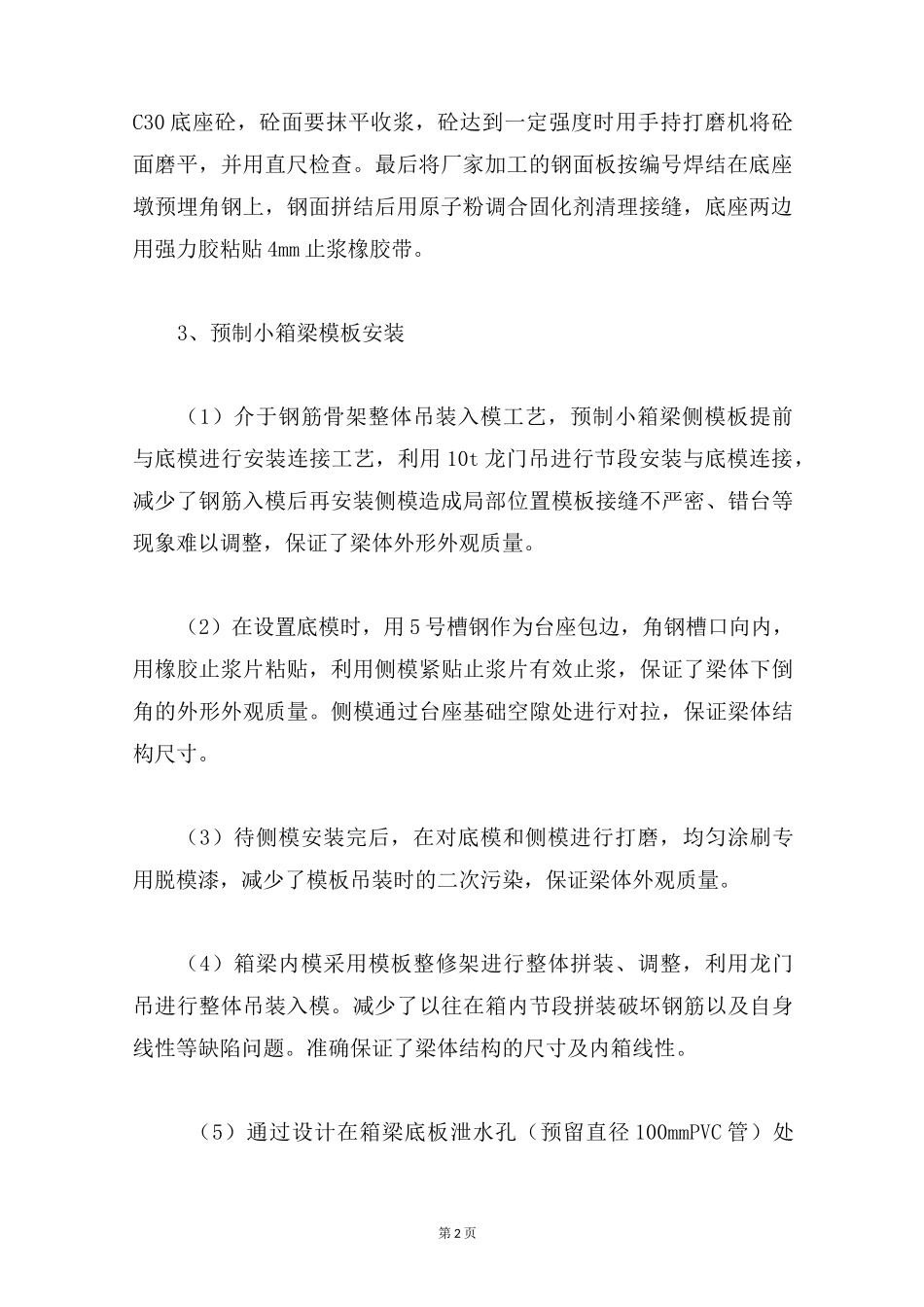

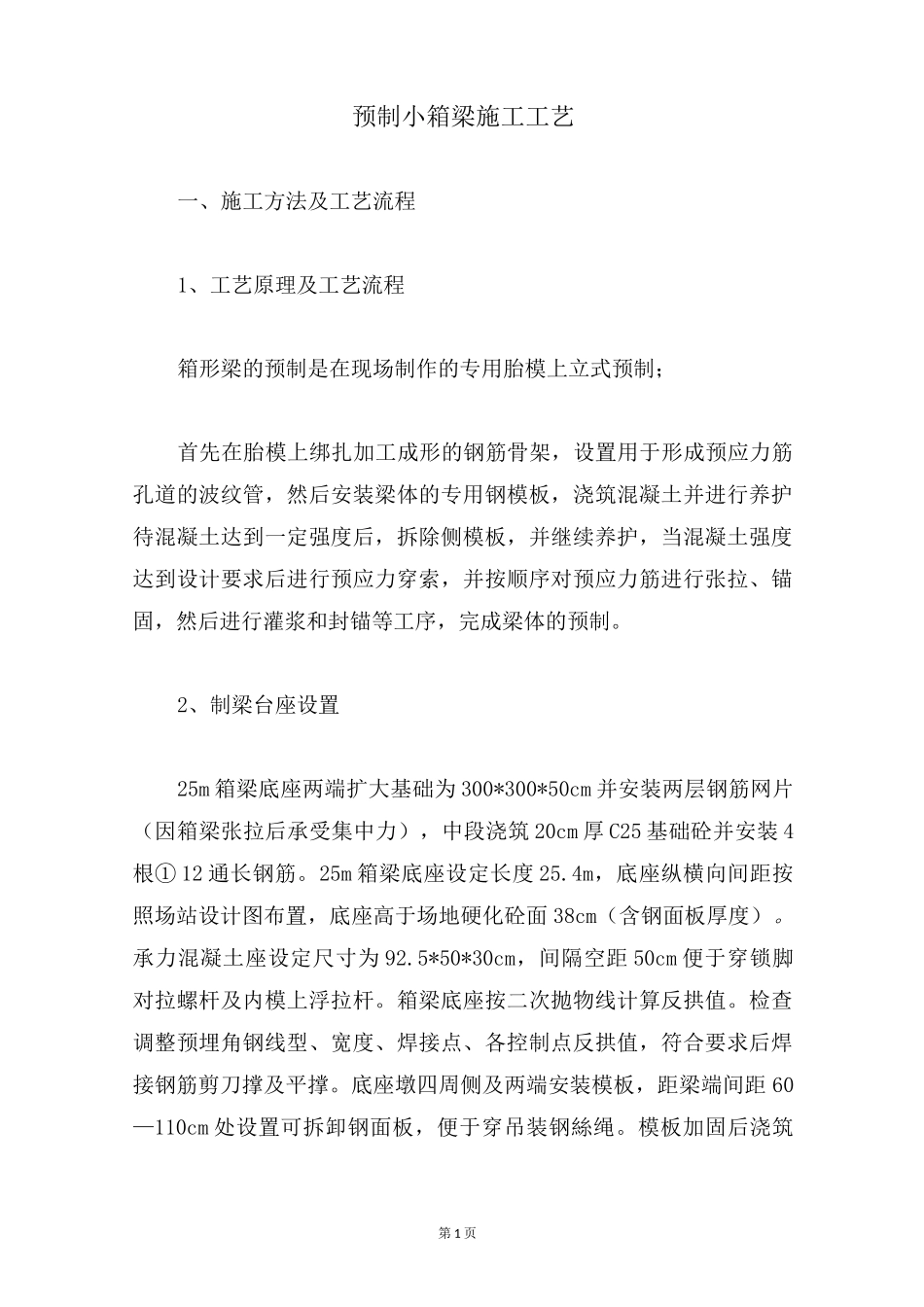

第 1 页预制小箱梁施工工艺一、施工方法及工艺流程1、工艺原理及工艺流程箱形梁的预制是在现场制作的专用胎模上立式预制;首先在胎模上绑扎加工成形的钢筋骨架,设置用于形成预应力筋孔道的波纹管,然后安装梁体的专用钢模板,浇筑混凝土并进行养护待混凝土达到一定强度后,拆除侧模板,并继续养护,当混凝土强度达到设计要求后进行预应力穿索,并按顺序对预应力筋进行张拉、锚固,然后进行灌浆和封锚等工序,完成梁体的预制
2、制梁台座设置25m 箱梁底座两端扩大基础为 300*300*50cm 并安装两层钢筋网片(因箱梁张拉后承受集中力),中段浇筑 20cm 厚 C25 基础砼并安装 4根① 12 通长钢筋
25m 箱梁底座设定长度 25
4m,底座纵横向间距按照场站设计图布置,底座高于场地硬化砼面 38cm(含钢面板厚度)
承力混凝土座设定尺寸为 92
5*50*30cm,间隔空距 50cm 便于穿锁脚对拉螺杆及内模上浮拉杆
箱梁底座按二次抛物线计算反拱值
检查调整预埋角钢线型、宽度、焊接点、各控制点反拱值,符合要求后焊接钢筋剪刀撑及平撑
底座墩四周侧及两端安装模板,距梁端间距 60—110cm 处设置可拆卸钢面板,便于穿吊装钢絲绳
模板加固后浇筑第 2 页C30 底座砼,砼面要抹平收浆,砼达到一定强度时用手持打磨机将砼面磨平,并用直尺检查
最后将厂家加工的钢面板按编号焊结在底座墩预埋角钢上,钢面拼结后用原子粉调合固化剂清理接缝,底座两边用强力胶粘贴 4mm 止浆橡胶带
3、预制小箱梁模板安装(1)介于钢筋骨架整体吊装入模工艺,预制小箱梁侧模板提前与底模进行安装连接工艺,利用 10t 龙门吊进行节段安装与底模连接,减少了钢筋入模后再安装侧模造成局部位置模板接缝不严密、错台等现象难以调整,保证了梁体外形外观质量
(2)在设置底模时,用 5 号槽钢作为台座包边,角钢槽口向内,用橡胶止浆片粘贴,利用侧模
