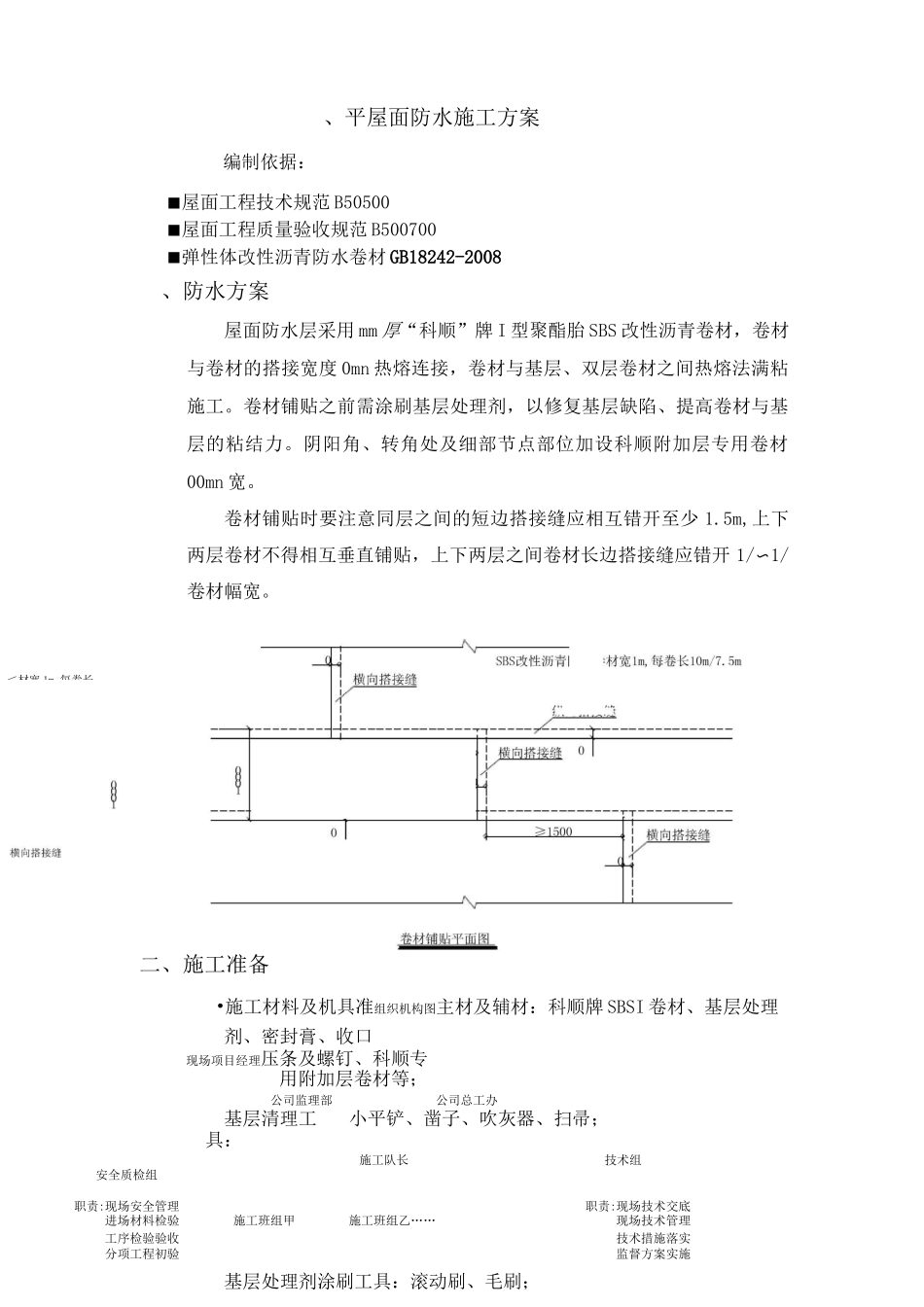

jf三 15000纵向搭接缝-/_4纵向搭接、平屋面防水施工方案编制依据:■屋面工程技术规范 B50500■屋面工程质量验收规范 B500700■弹性体改性沥青防水卷材 GB18242-2008、防水方案屋面防水层采用 mm 厚“科顺”牌 I 型聚酯胎 SBS 改性沥青卷材,卷材与卷材的搭接宽度 0mn 热熔连接,卷材与基层、双层卷材之间热熔法满粘施工
卷材铺贴之前需涂刷基层处理剂,以修复基层缺陷、提高卷材与基层的粘结力

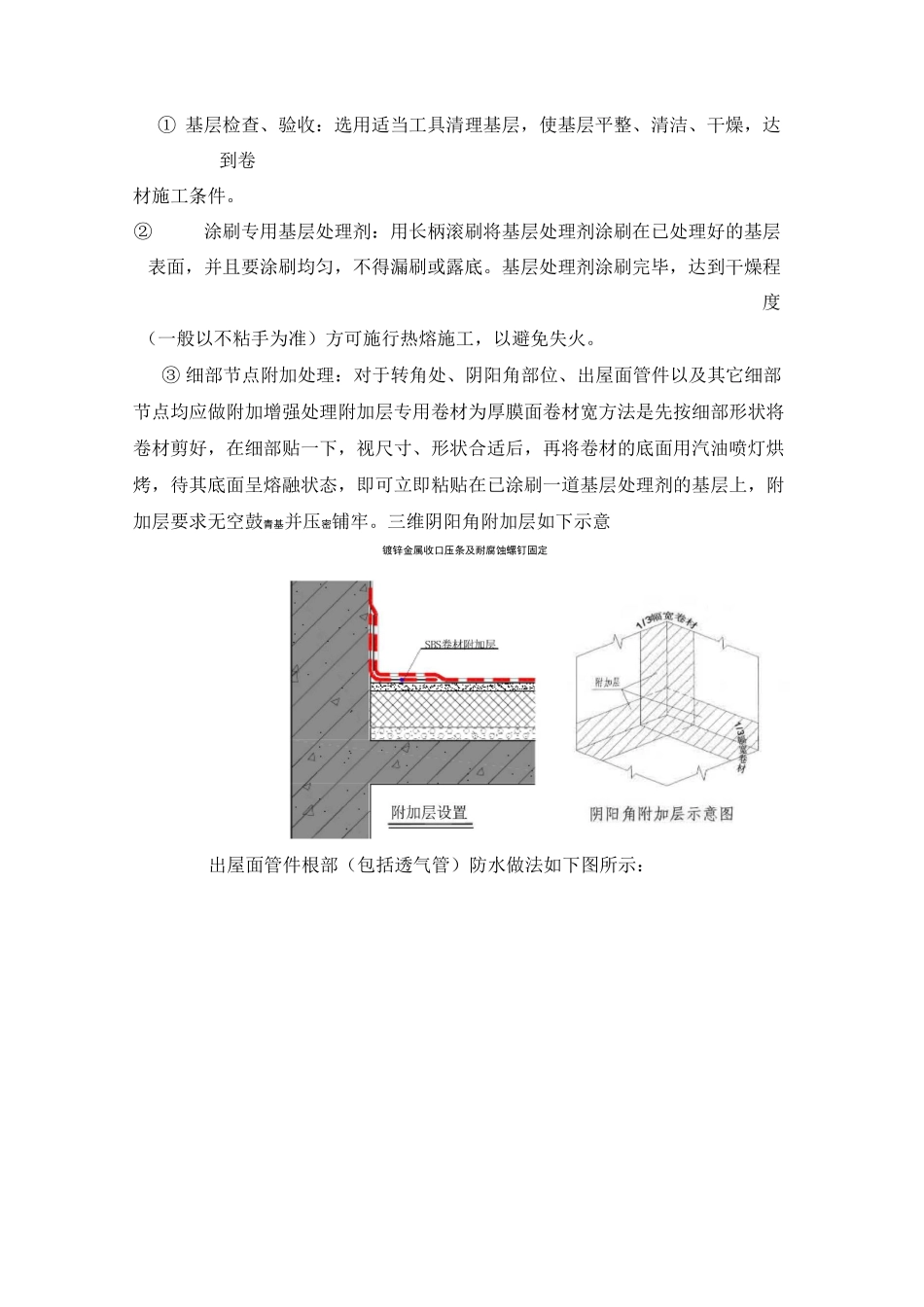

阴阳角、转角处及细部节点部位加设科顺附加层专用卷材00mn 宽
卷材铺贴时要注意同层之间的短边搭接缝应相互错开至少 1
5m,上下两层卷材不得相互垂直铺贴,上下两层之间卷材长边搭接缝应错开 1/〜1/卷材幅宽
二、施工准备•施工材料及机具准组织机构图主材及辅材:科顺牌 SBSI 卷材、基层处理剂、密封膏、收口现场项目经理压条及螺钉、科顺专用附加层卷材等;安全质检组公司监理部基层清理工具:公司总工办小平铲、凿子、吹灰器、扫帚;施工队长技术组职责:现场安全管理职责:现场技术交底进场材料检验施工班组甲施工班组乙……现场技术管理工序检验验收技术措施落实分项工程初验监督方案实施基层处理剂涂刷工具:滚动刷、毛刷;<材宽 1m,每卷长卷材铺贴工具:弹线盒、剪刀、壁纸刀、卷材展铺器;卷材热熔工具:喷灯、钢压辊、小压辊;施工基层条件:()对基层进行清扫、清理,基层应坚实、干燥、干净、平整;()在转角、阴阳角、平立面交接处应抹成圆弧,圆弧半径不小于()阴阳角、管根部等处更应仔细清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除干净;()穿出屋面的构管件安装完毕后方可进行防水施工;()如果需要则应搭设脚手架进行卷材的吊装(以工程实际情况而定);()做好安全、消防防备工作,配备足够的消防器材,保障消防道路的畅通
