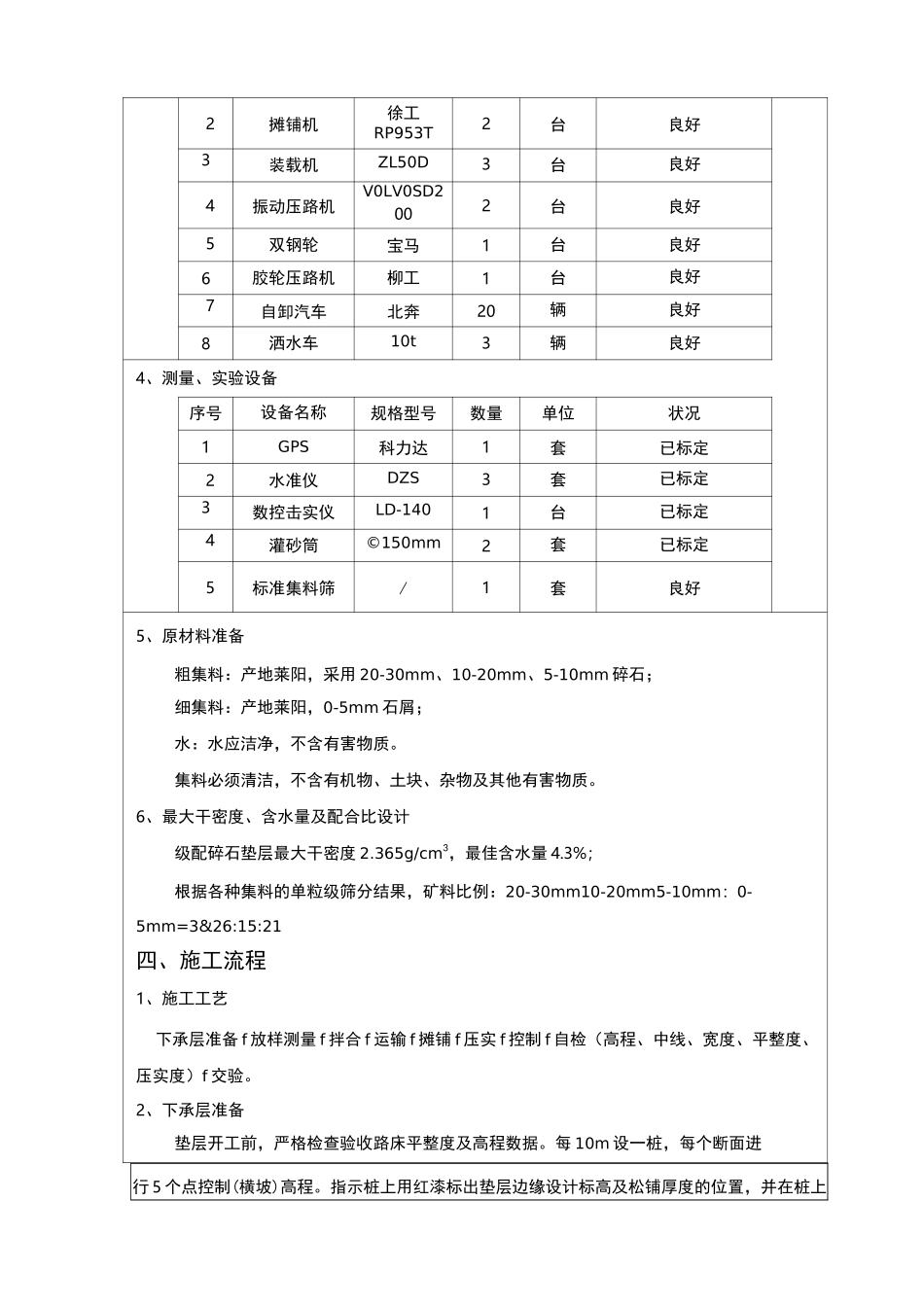

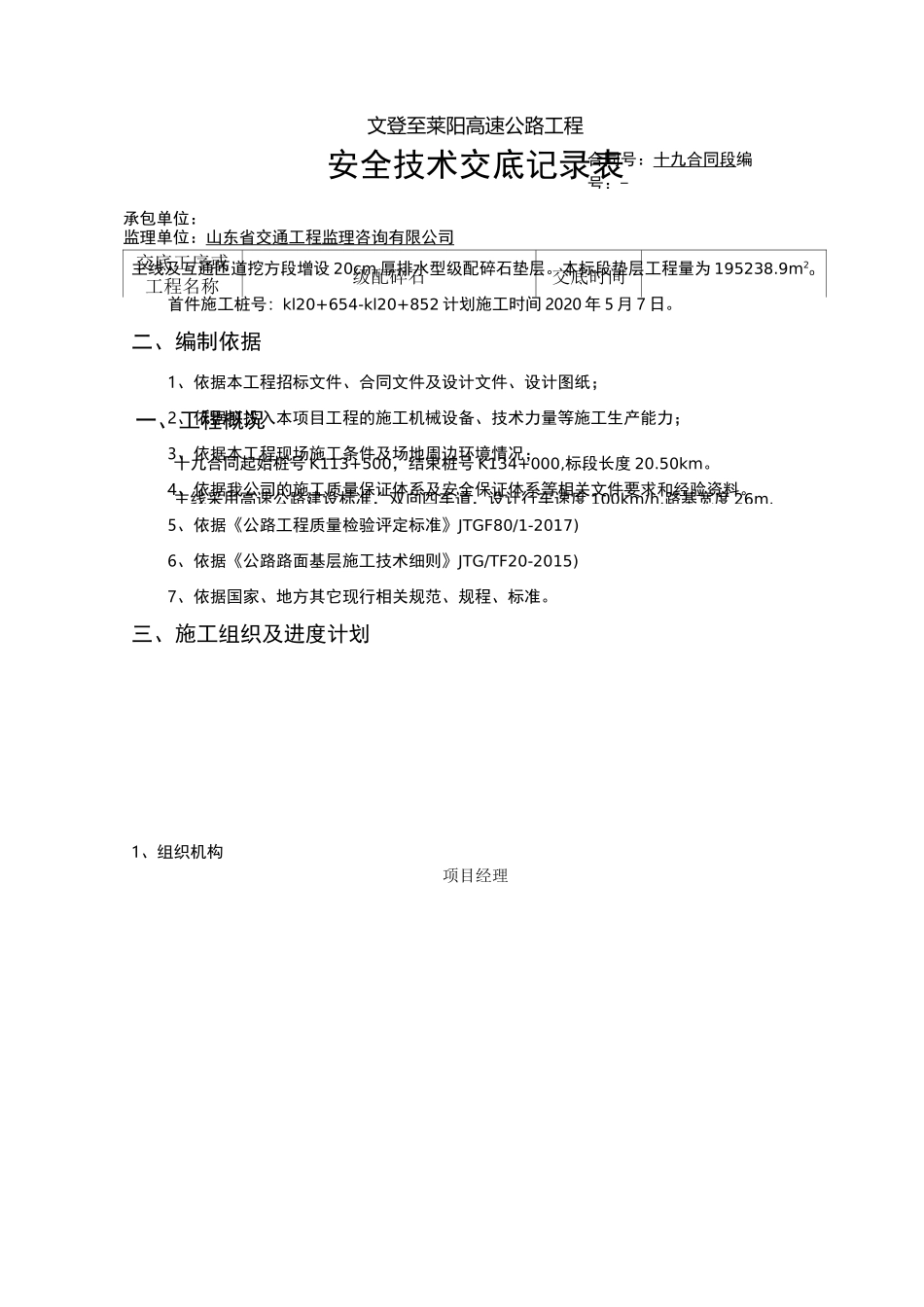

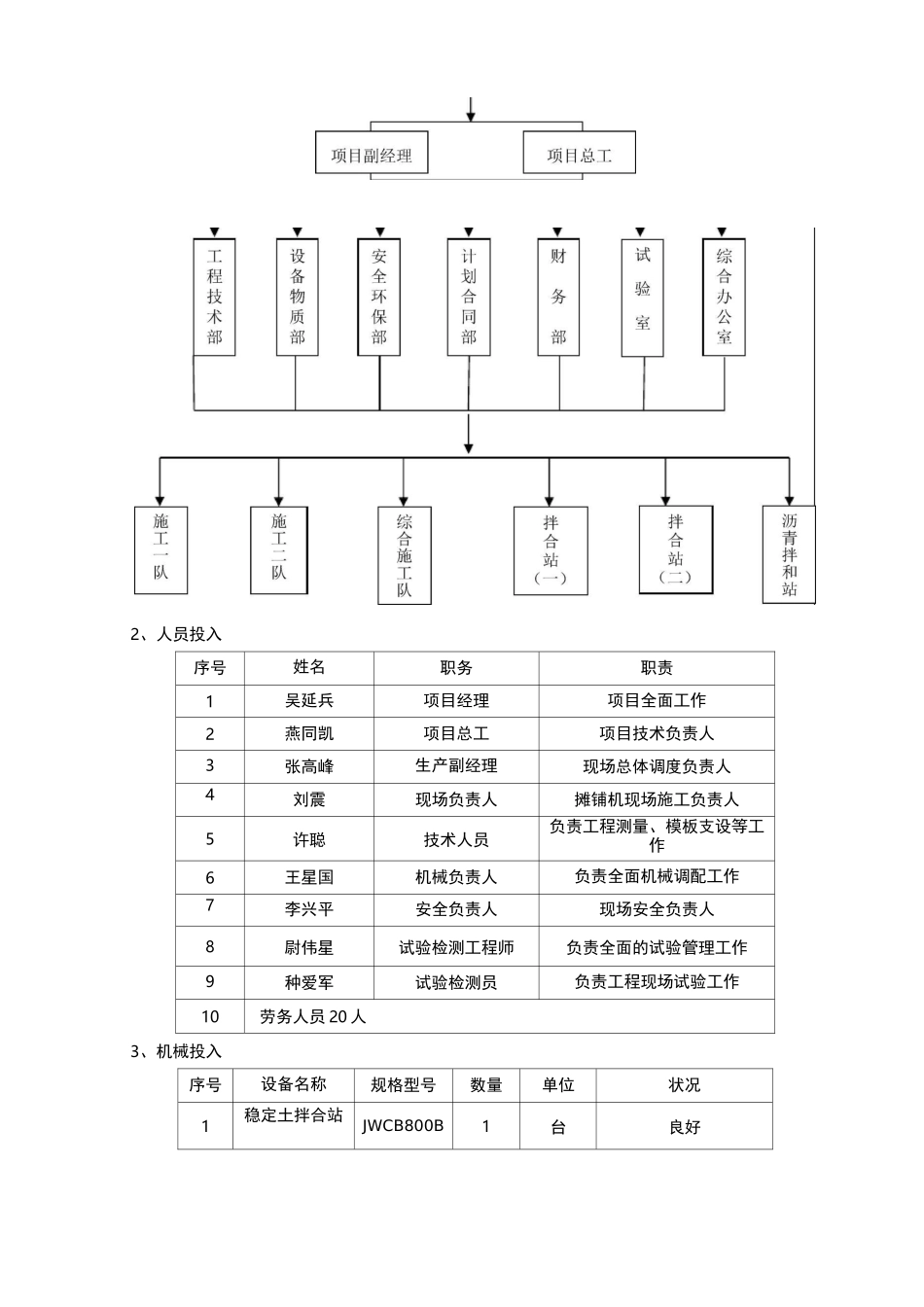

合同号:十九合同段编号:-交底工序或工程名称级配碎石交底时间一、工程概况十九合同起始桩号 K113+500,结束桩号 K134+000,标段长度 20.50km。主线采用高速公路建设标准,双向四车道,设计行车速度 100km/h,路基宽度 26m,文登至莱阳高速公路工程安全技术交底记录表承包单位:监理单位:山东省交通工程监理咨询有限公司主线及互通匝道挖方段增设 20cm 厚排水型级配碎石垫层。本标段垫层工程量为 195238.9m2o首件施工桩号:kl20+654-kl20+852 计划施工时间 2020 年 5 月 7 日。二、编制依据1、依据本工程招标文件、合同文件及设计文件、设计图纸;2、依据拟投入本项目工程的施工机械设备、技术力量等施工生产能力;3、依据本工程现场施工条件及场地周边环境情况;4、依据我公司的施工质量保证体系及安全保证体系等相关文件要求和经验资料。5、依据《公路工程质量检验评定标准》JTGF80/1-2017)6、依据《公路路面基层施工技术细则》JTG/TF20-2015)7、依据国家、地方其它现行相关规范、规程、标准。三、施工组织及进度计划1、组织机构项目经理2、人员投入序号姓名职务职责1吴延兵项目经理项目全面工作2燕同凯项目总工项目技术负责人3张高峰生产副经理现场总体调度负责人4刘震现场负责人摊铺机现场施工负责人5许聪技术人员负责工程测量、模板支设等工作6王星国机械负责人负责全面机械调配工作7李兴平安全负责人现场安全负责人8尉伟星试验检测工程师负责全面的试验管理工作9种爱军试验检测员负责工程现场试验工作10劳务人员 20 人3、机械投入序号设备名称规格型号数量单位状况1稳定土拌合站JWCB800B1台良好2摊铺机徐工RP953T2台良好3装载机ZL50D3台良好4振动压路机V0LV0SD2002台良好5双钢轮宝马1台良好6胶轮压路机柳工1台良好7自卸汽车北奔20辆良好8洒水车10t3辆良好4、测量、实验设备序号设备名称规格型号数量单位状况1GPS科力达1套已标定2水准仪DZS3套已标定3数控击实仪LD-1401台已标定4灌砂筒©150mm2套已标定5标准集料筛/1套良好5、原材料准备粗集料:产地莱阳,采用 20-30mm、10-20mm、5-10mm 碎石;细集料:产地莱阳,0-5mm 石屑;水:水应洁净,不含有害物质。集料必须清洁,不含有机物、土块、杂物及其他有害物质。6、最大干密度、含水量及配合比设计级配碎石垫层最大干密度 2.365g/cm3,最佳含水量 4.3%;根据各种集料的单粒级筛分结果,矿料比例:20-30mm10-20mm5-10mm:0-5mm=3&26:15:21四、施工流程1、施工工艺下承层...
