桥梁冬季施工方案一、编制依据1、《公路桥涵施工技术规范》2、《桥梁工程施工技术规程》3、《道路工程施工技术规程》4、《桥梁工程施工安全技术规范》5、《道路工程施工安全技术规范》6、《混凝土结构工程施工规程》二、工程概况本标段主要有K14+017
5谷堆山桥、K12+860车行天桥、K12+430杨梅山桥,现三桥进入冬季施工主要有谷堆山预制场预制梁、上部铺装,车行天桥墩柱、桥台、上部现浇,杨梅山上部现浇
冬季施工对质量存在很大隐患,为此作出各分项施工质量控制技术方案
三、施工方案冬施是指当室外日平均气温连续5天稳定地低于5℃时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工以及昼夜平均温度在-3℃以下,连续10天以上时,即进入冬期施工
(一)、冬施期间具体部位的施工安排1、桩基:本标段剩余桩基11根(砼300方),计划开始时间为2015年11月8日,计划结束时间为2015年12月1日

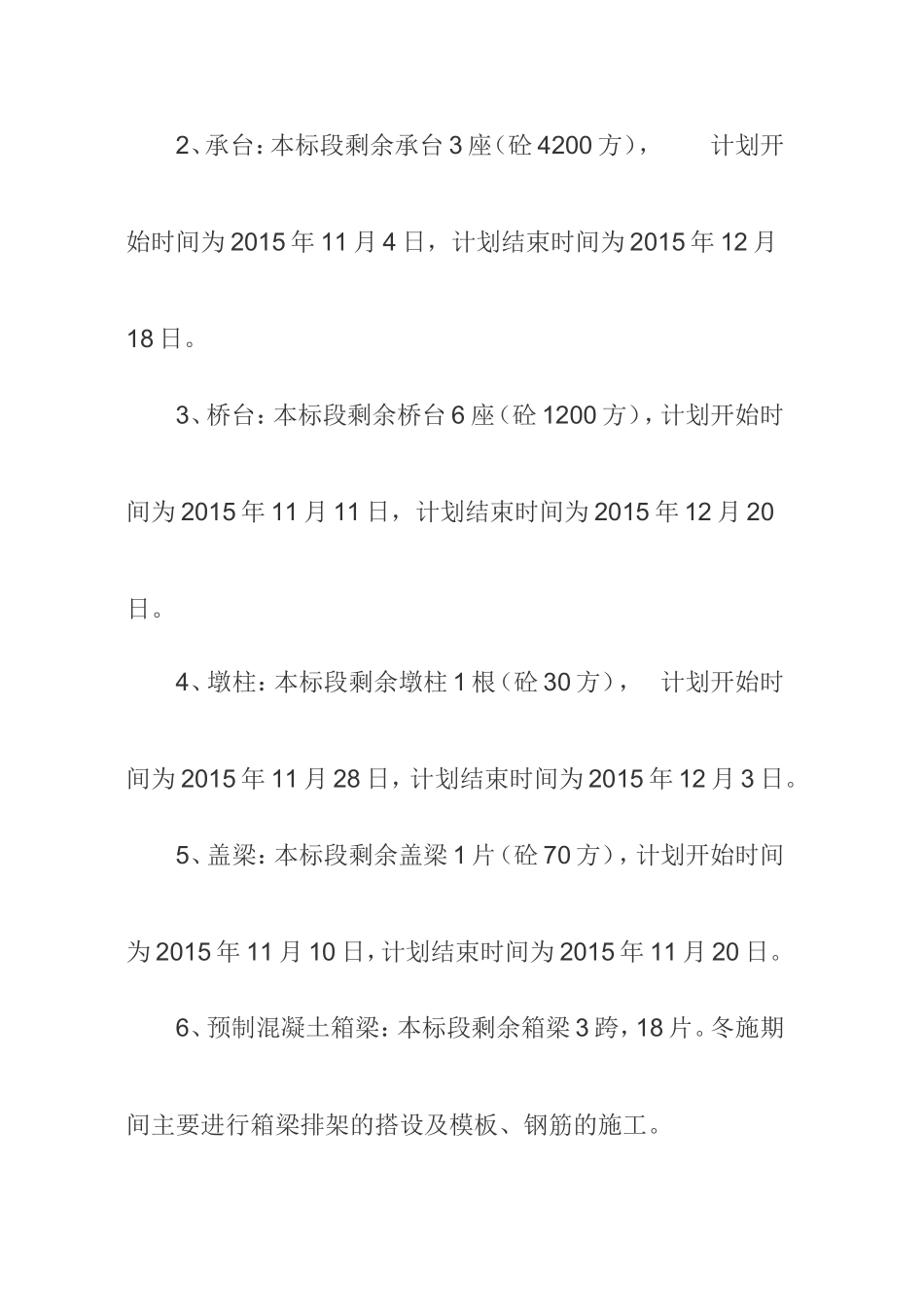

2、承台:本标段剩余承台3座(砼4200方),计划开始时间为2015年11月4日,计划结束时间为2015年12月18日
3、桥台:本标段剩余桥台6座(砼1200方),计划开始时间为2015年11月11日,计划结束时间为2015年12月20日
4、墩柱:本标段剩余墩柱1根(砼30方),计划开始时间为2015年11月28日,计划结束时间为2015年12月3日
5、盖梁:本标段剩余盖梁1片(砼70方),计划开始时间为2015年11月10日,计划结束时间为2015年11月20日
6、预制混凝土箱梁:本标段剩余箱梁3跨,18片
冬施期间主要进行箱梁排架的搭设及模板、钢筋的施工
7、现浇箱梁:本标段共有现浇梁2跨,冬施期间主要进行现浇梁的制作、排架的搭设、模版的吊装预压
(二)、冬季施工现场准备1、随拆迁进展及时清理现场,提供符合安全、生产要求的施工作业面,必要时进行专项检查验收
2、加强施工现场管理,避
