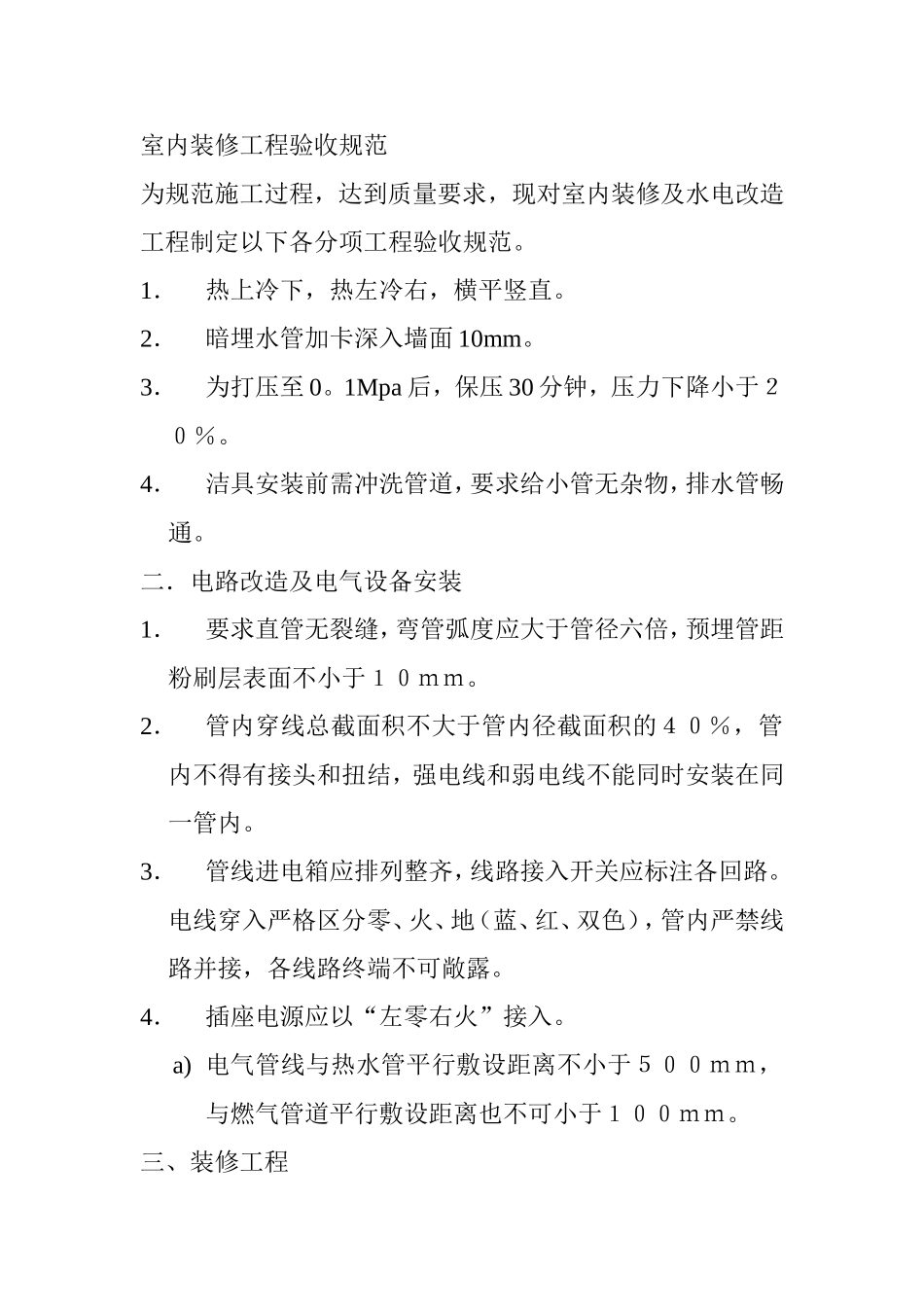

室内装修工程验收规范为规范施工过程,达到质量要求,现对室内装修及水电改造工程制定以下各分项工程验收规范
1.热上冷下,热左冷右,横平竖直
2.暗埋水管加卡深入墙面10mm
3.为打压至0
1Mpa后,保压30分钟,压力下降小于20%
4.洁具安装前需冲洗管道,要求给小管无杂物,排水管畅通
二.电路改造及电气设备安装1.要求直管无裂缝,弯管弧度应大于管径六倍,预埋管距粉刷层表面不小于10mm
2.管内穿线总截面积不大于管内径截面积的40%,管内不得有接头和扭结,强电线和弱电线不能同时安装在同一管内
3.管线进电箱应排列整齐,线路接入开关应标注各回路
电线穿入严格区分零、火、地(蓝、红、双色),管内严禁线路并接,各线路终端不可敞露
4.插座电源应以“左零右火”接入
a)电气管线与热水管平行敷设距离不小于500mm,与燃气管道平行敷设距离也不可小于100mm

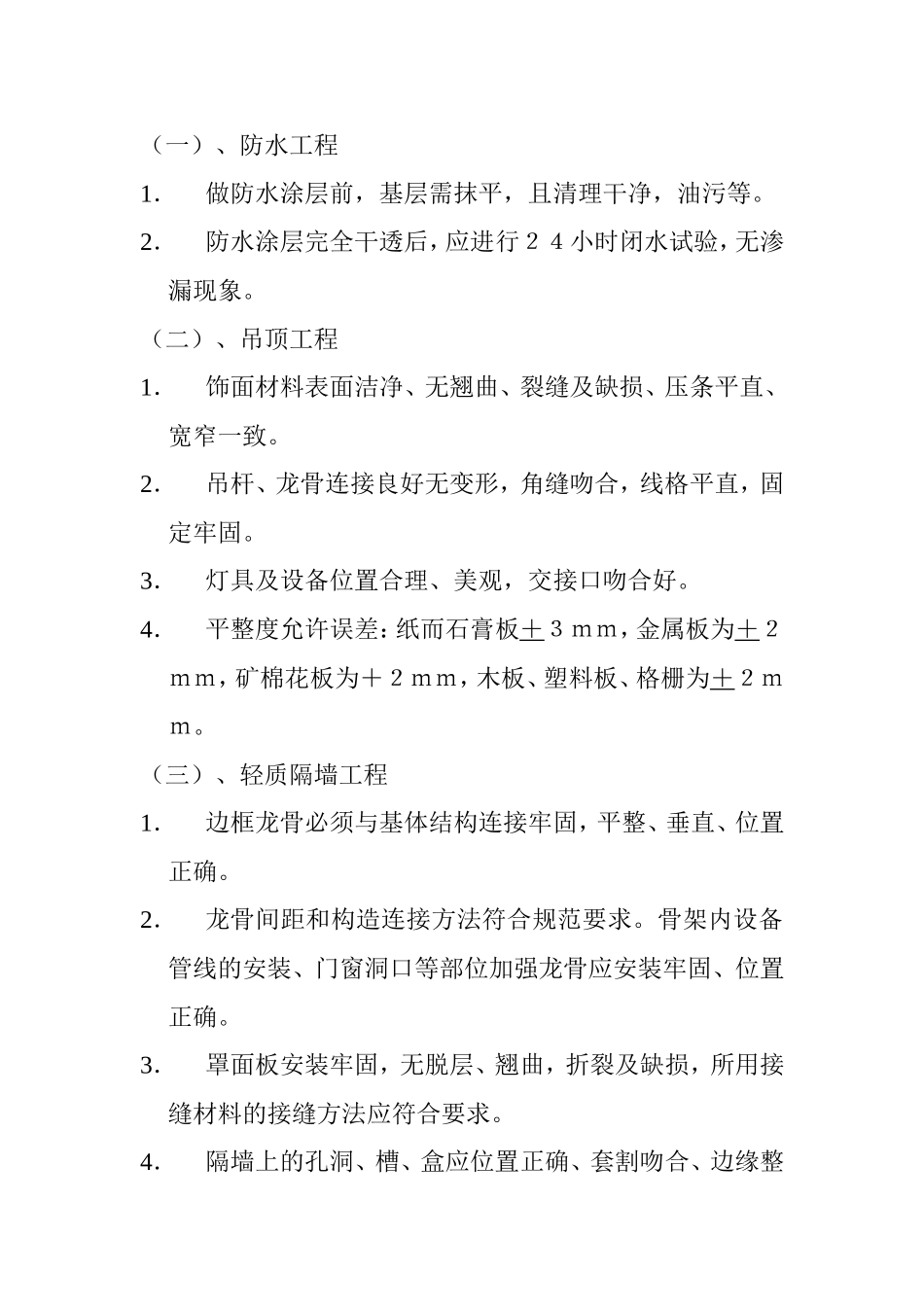

三、装修工程(一)、防水工程1.做防水涂层前,基层需抹平,且清理干净,油污等
2.防水涂层完全干透后,应进行24小时闭水试验,无渗漏现象
(二)、吊顶工程1.饰面材料表面洁净、无翘曲、裂缝及缺损、压条平直、宽窄一致
2.吊杆、龙骨连接良好无变形,角缝吻合,线格平直,固定牢固
3.灯具及设备位置合理、美观,交接口吻合好
4.平整度允许误差:纸而石膏板+3mm,金属板为+2mm,矿棉花板为+2mm,木板、塑料板、格栅为+2mm
(三)、轻质隔墙工程1.边框龙骨必须与基体结构连接牢固,平整、垂直、位置正确
2.龙骨间距和构造连接方法符合规范要求
骨架内设备管线的安装、门窗洞口等部位加强龙骨应安装牢固、位置正确
3.罩面板安装牢固,无脱层、翘曲,折裂及缺损,所用接缝材料的接缝方法应符合要求
4.隔墙上的孔洞、槽、盒应位置正确、套割吻合、边缘整齐

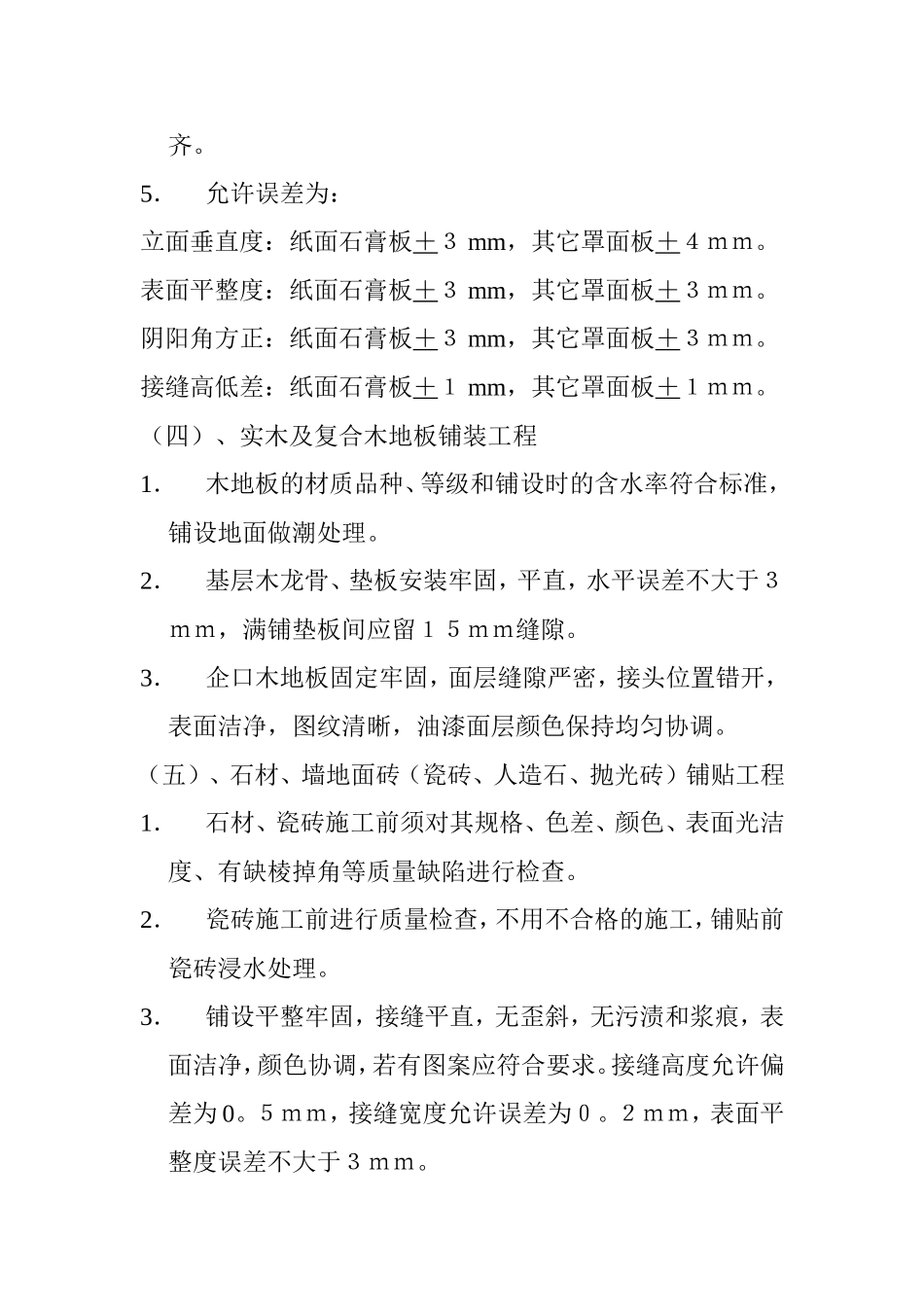

5.允许误差为:立面垂直度:纸面石膏板+3mm,其它罩面板+4mm
表面平整度:纸面石膏
