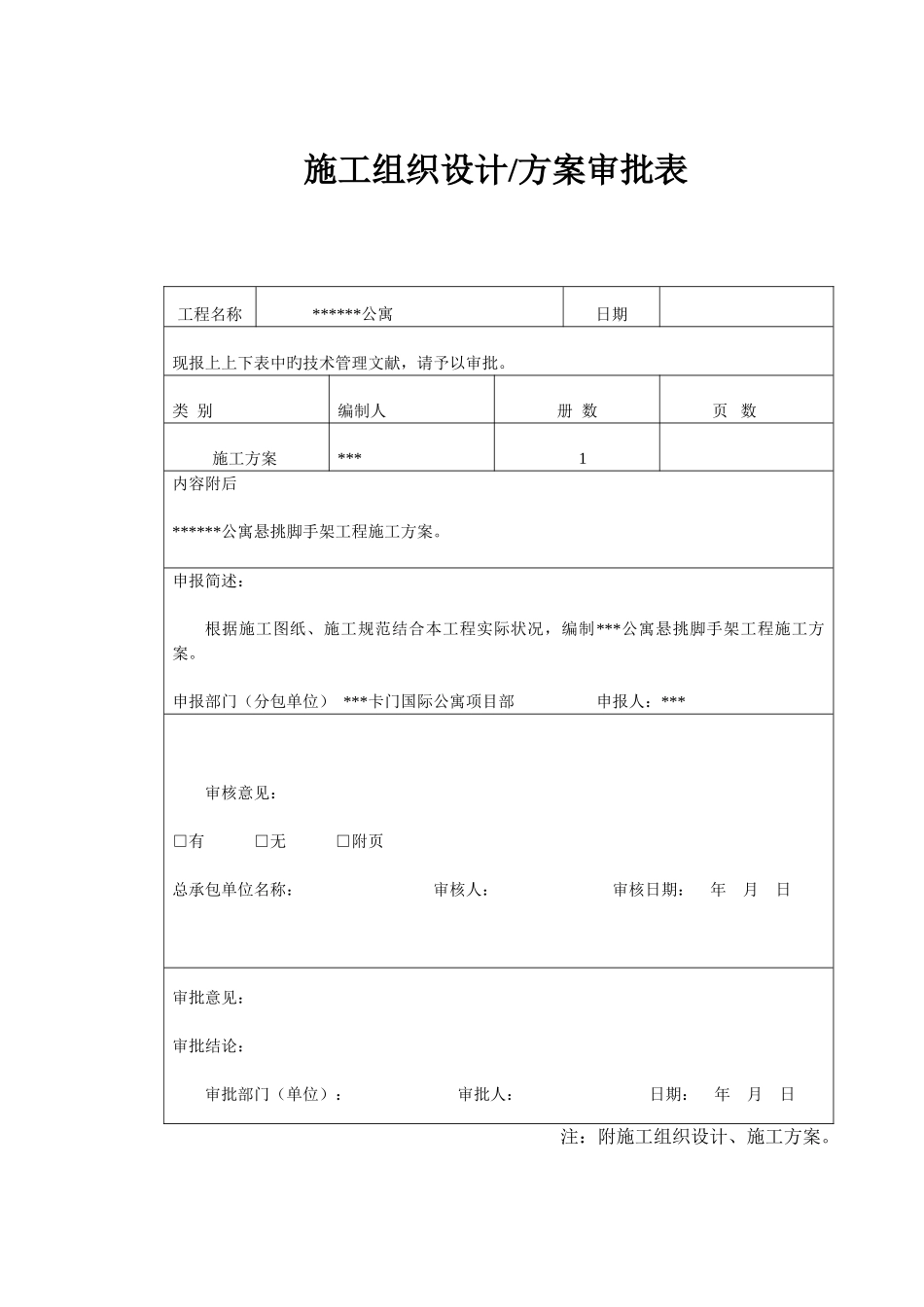

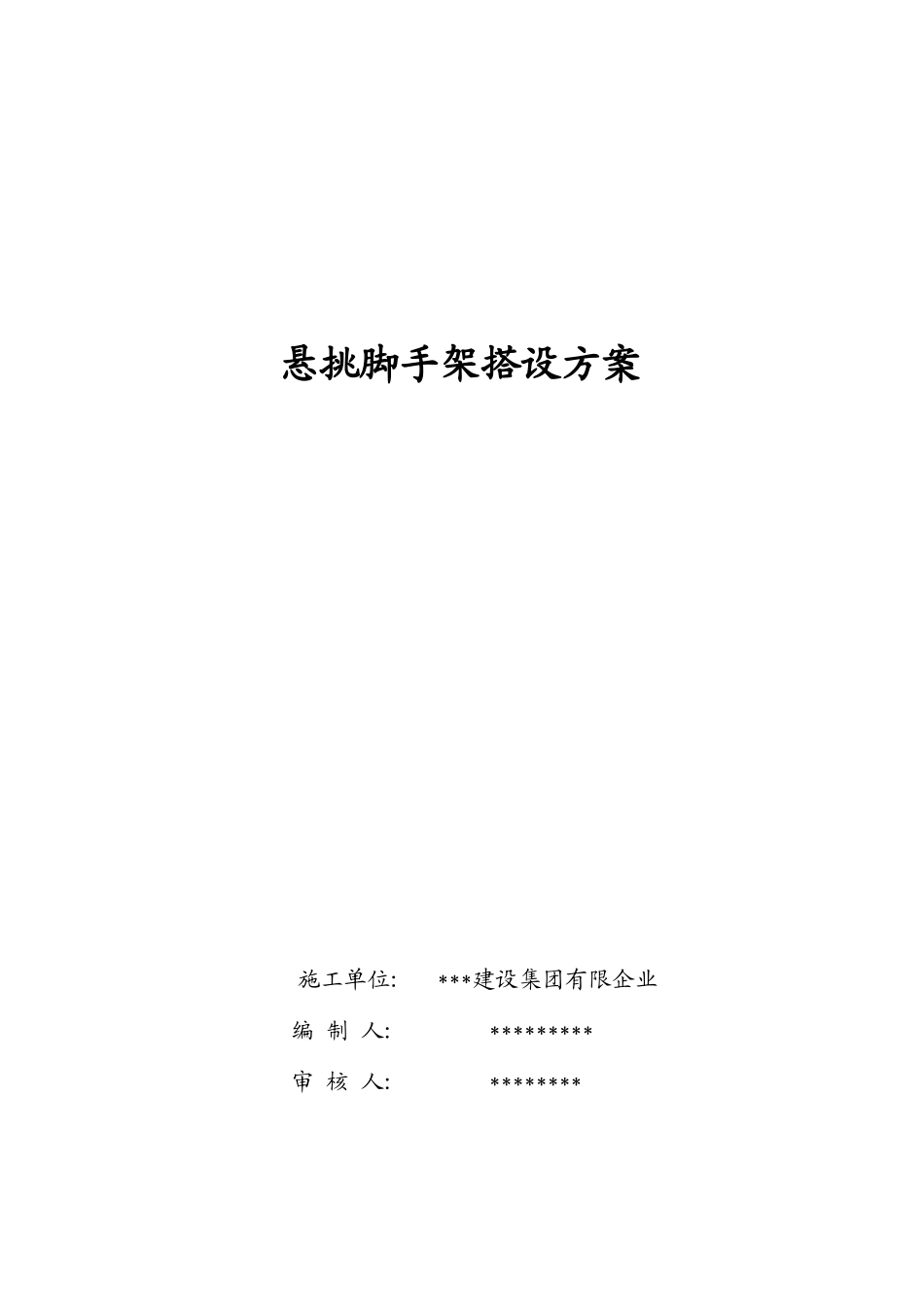

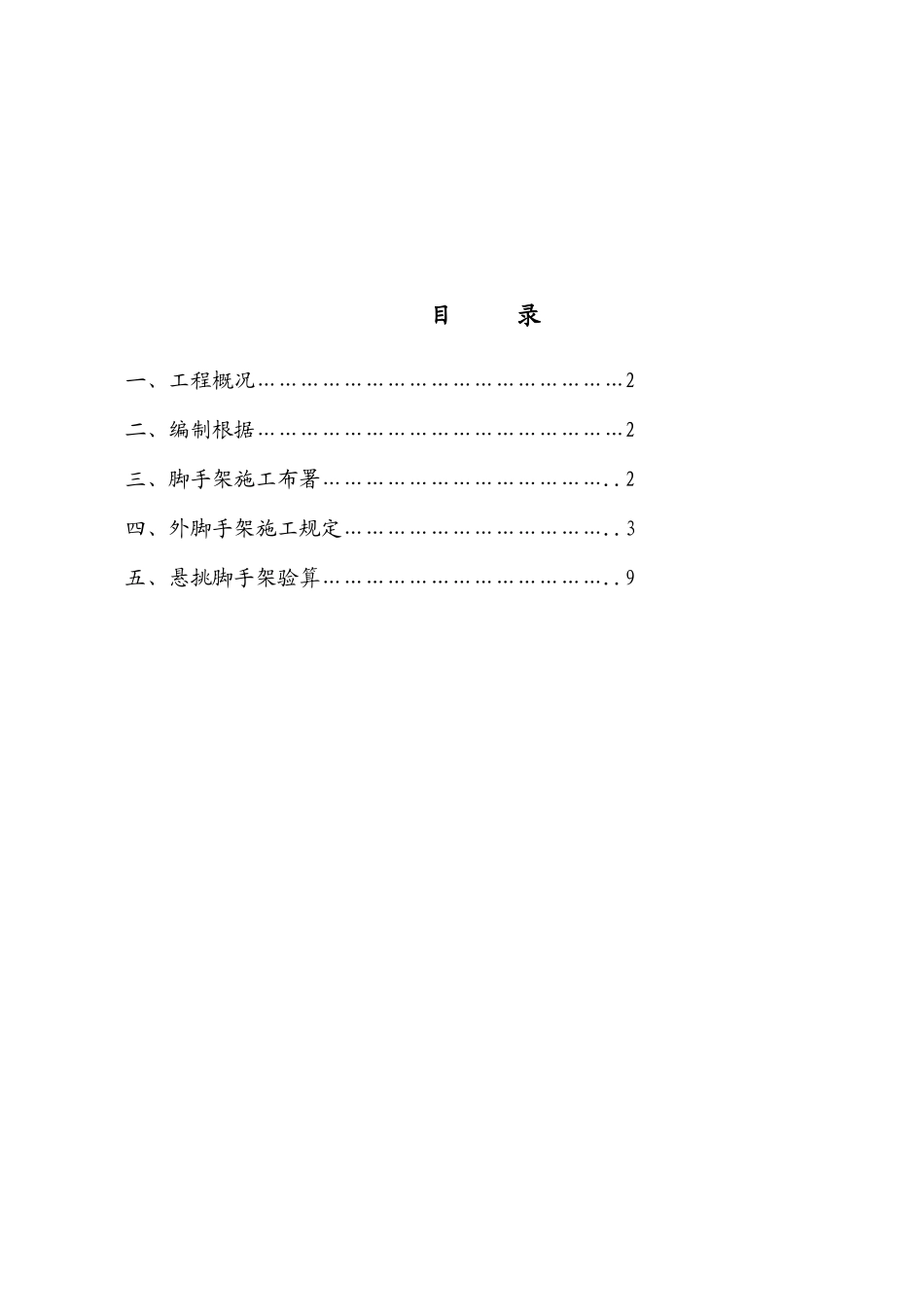

施工组织设计/方案审批表工程名称******公寓日期现报上上下表中旳技术管理文献,请予以审批。类 别编制人册 数页 数施工方案***1内容附后******公寓悬挑脚手架工程施工方案。申报简述:根据施工图纸、施工规范结合本工程实际状况,编制***公寓悬挑脚手架工程施工方案。申报部门(分包单位) ***卡门国际公寓项目部 申报人:***审核意见:□有 □无 □附页总承包单位名称: 审核人: 审核日期: 年 月 日审批意见:审批结论: 审批部门(单位): 审批人: 日期: 年 月 日注:附施工组织设计、施工方案。悬挑脚手架搭设方案 施工单位: ***建设集团有限企业编 制 人: *********审 核 人: ******** 目 录一、工程概况……………………………………………2二、编制根据……………………………………………2三、脚手架施工布署…………………………………..2四、外脚手架施工规定………………………………..3五、悬挑脚手架验算…………………………………..9悬挑脚手架搭设方案一、工程概况由***建设集团股份有限企业承建旳******公寓工程,由江苏**地质勘察企业勘察,南京市****设计研究院设计,南京**建设工程项目管理企业监理。******工程总建筑面积 2m2(含地下车库)。共 25 层,框架构造,底层层高 4.2m,原则层层高 3.0m,总高 80.5m。二、编制根据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-)2、《钢构造设计规范》(GB50017-)3、《建筑构造荷载规范》(GB50009-)4、《建筑施工安全检查原则》(JGJ59-99)5、《建设施工高处作业安全技术规程》(JGJ80-91)6、《混凝土构造设计规范》 (GB50010-) 7、本工程设计图纸、图纸会审纪要8、本工程施工组织设计三、脚手架施工布署本工程采用悬挑式双排扣件式钢管外脚手架,从第 3 层开始设置,每次悬挑层数为 6 层(即 18m),共悬挑 4 次。悬挑脚手架搭设步距 1.8 米,纵距 1.8 米,横距 1.05 米,阳台及楼梯间其纵距则可合适减小,不能扩大。内排立杆离墙 0.3m。连墙件为垂直方向每层拉结,水平方向 2 跨一拉结,用直角扣件及短钢管与墙体拉结。外侧用密目式安全网全封闭。剪刀撑持续搭设,剪刀撑斜杆与底面夹角为 45 度。除拐角应设置横向斜撑外,中间应每隔 6 跨设置一道横向斜撑,横向斜撑应在同一节间,由底至顶层呈之字型持续布置。水平挑梁采用 16#工字钢,悬挑长度 1.5m,锚固长度 1.3m(有阳台处锚固长度 3.1m),...
