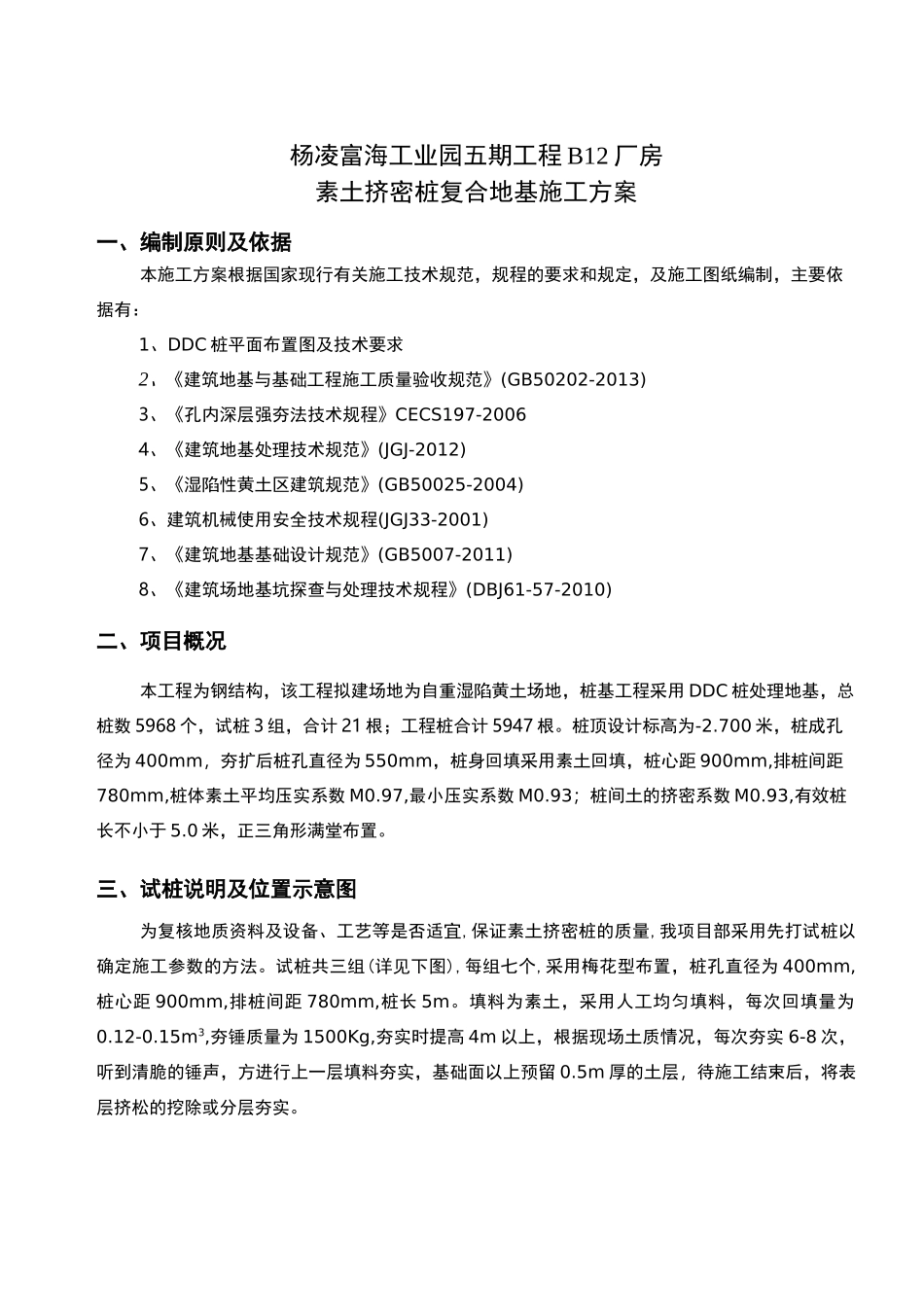

素土挤密桩复合地基施工方案编制:审核:审批:杨凌富海工业五期工程 B12 厂房杨凌富海工业园五期工程 B12 厂房素土挤密桩复合地基施工方案一、编制原则及依据本施工方案根据国家现行有关施工技术规范,规程的要求和规定,及施工图纸编制,主要依据有:1、DDC 桩平面布置图及技术要求2、《建筑地基与基础工程施工质量验收规范》(GB50202-2013)3、《孔内深层强夯法技术规程》CECS197-20064、《建筑地基处理技术规范》(JGJ-2012)5、《湿陷性黄土区建筑规范》(GB50025-2004)6、建筑机械使用安全技术规程(JGJ33-2001)7、《建筑地基基础设计规范》(GB5007-2011)8、《建筑场地基坑探查与处理技术规程》(DBJ61-57-2010)二、项目概况本工程为钢结构,该工程拟建场地为自重湿陷黄土场地,桩基工程采用 DDC 桩处理地基,总桩数 5968 个,试桩 3 组,合计 21 根;工程桩合计 5947 根。桩顶设计标高为-2.700 米,桩成孔径为 400mm,夯扩后桩孔直径为 550mm,桩身回填采用素土回填,桩心距 900mm,排桩间距780mm,桩体素土平均压实系数 M0.97,最小压实系数 M0.93;桩间土的挤密系数 M0.93,有效桩长不小于 5.0 米,正三角形满堂布置。三、试桩说明及位置示意图为复核地质资料及设备、工艺等是否适宜,保证素土挤密桩的质量,我项目部采用先打试桩以确定施工参数的方法。试桩共三组(详见下图),每组七个,采用梅花型布置,桩孔直径为 400mm,桩心距 900mm,排桩间距 780mm,桩长 5m。填料为素土,采用人工均匀填料,每次回填量为0.12-0.15m3,夯锤质量为 1500Kg,夯实时提高 4m 以上,根据现场土质情况,每次夯实 6-8 次,听到清脆的锤声,方进行上一层填料夯实,基础面以上预留 0.5m 厚的土层,待施工结束后,将表层挤松的挖除或分层夯实。四、加固机理1、通过挤密作用提高桩间(周)地基土的密实度。未处理的地基土孔隙率大、压缩性高、承载力低、湿陷性高,打入土挤密桩后,桩体周围土密度增加、孔隙率减少、压缩性降低、承载力提高、抗剪强度增大、湿陷性降低或消失。2、通过地基土的挤密,提高了地基土的隔水性。欠密实的湿陷性黄土,浸水渗透很快,渗水速度可以达到每昼夜几十厘米到几米。经挤密处理后,防水隔水性能明显增强,使地基土成为不透水或弱透水的,下卧层的未处理土层不会自上向下浸水,这对湿陷性黄土尤其重要。3、通过桩孔内土料的夯填,使挤密地基得到进一步加强。五、施工参数根据我标段进行的素土挤密桩试验,确定施工...
