che管道顶进施工方案三亚湾区域城市雨污水分流改造工程项目(三亚湾路下游 W130〜W180 部分雨水)编制人:审核人:审批人:广西市政工程集团有限公司二 0 一三年三月八日<一>工程概况 21、工程概况 22、工程地质及水地质文条件 23、临时施工设施 24、主要工程数量如下 2<二>顶管的施工工艺 31、施工准备工作 42、顶进施工方法 43、顶管施工安全措施 74、顶进工艺如下图示 7cheche<一>工程概况1

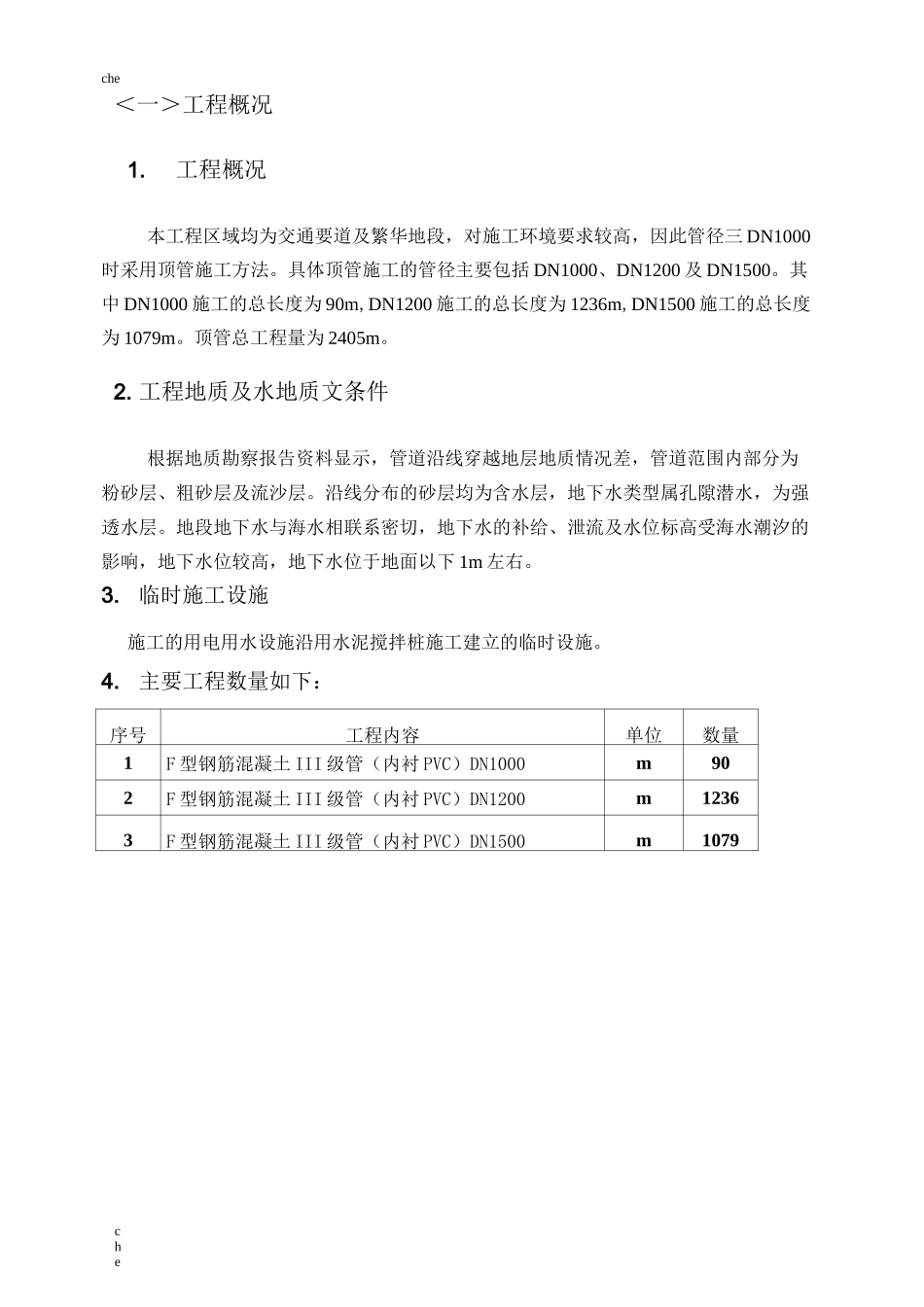

工程概况本工程区域均为交通要道及繁华地段,对施工环境要求较高,因此管径三 DN1000时采用顶管施工方法
具体顶管施工的管径主要包括 DN1000、DN1200 及 DN1500
其中 DN1000 施工的总长度为 90m,DN1200 施工的总长度为 1236m,DN1500 施工的总长度为 1079m
顶管总工程量为 2405m
工程地质及水地质文条件根据地质勘察报告资料显示,管道沿线穿越地层地质情况差,管道范围内部分为粉砂层、粗砂层及流沙层
沿线分布的砂层均为含水层,地下水类型属孔隙潜水,为强透水层
地段地下水与海水相联系密切,地下水的补给、泄流及水位标高受海水潮汐的影响,地下水位较高,地下水位于地面以下 1m 左右
临时施工设施施工的用电用水设施沿用水泥搅拌桩施工建立的临时设施
主要工程数量如下:序号工程内容单位数量1F 型钢筋混凝土 III 级管(内衬 PVC)DN1000m902F 型钢筋混凝土 III 级管(内衬 PVC)DN1200m12363F 型钢筋混凝土 III 级管(内衬 PVC)DN1500m1079chechecheche顶chechechecheA 顶进利用千斤顶出镐在后备不动的情况下将顶管推向前进,其操作过程如下:a 安装好顶铁挤牢,管前端已开挖一定长度后,启动油泵,千斤顶进油,活塞伸出一个工作行程,将管子推向一
