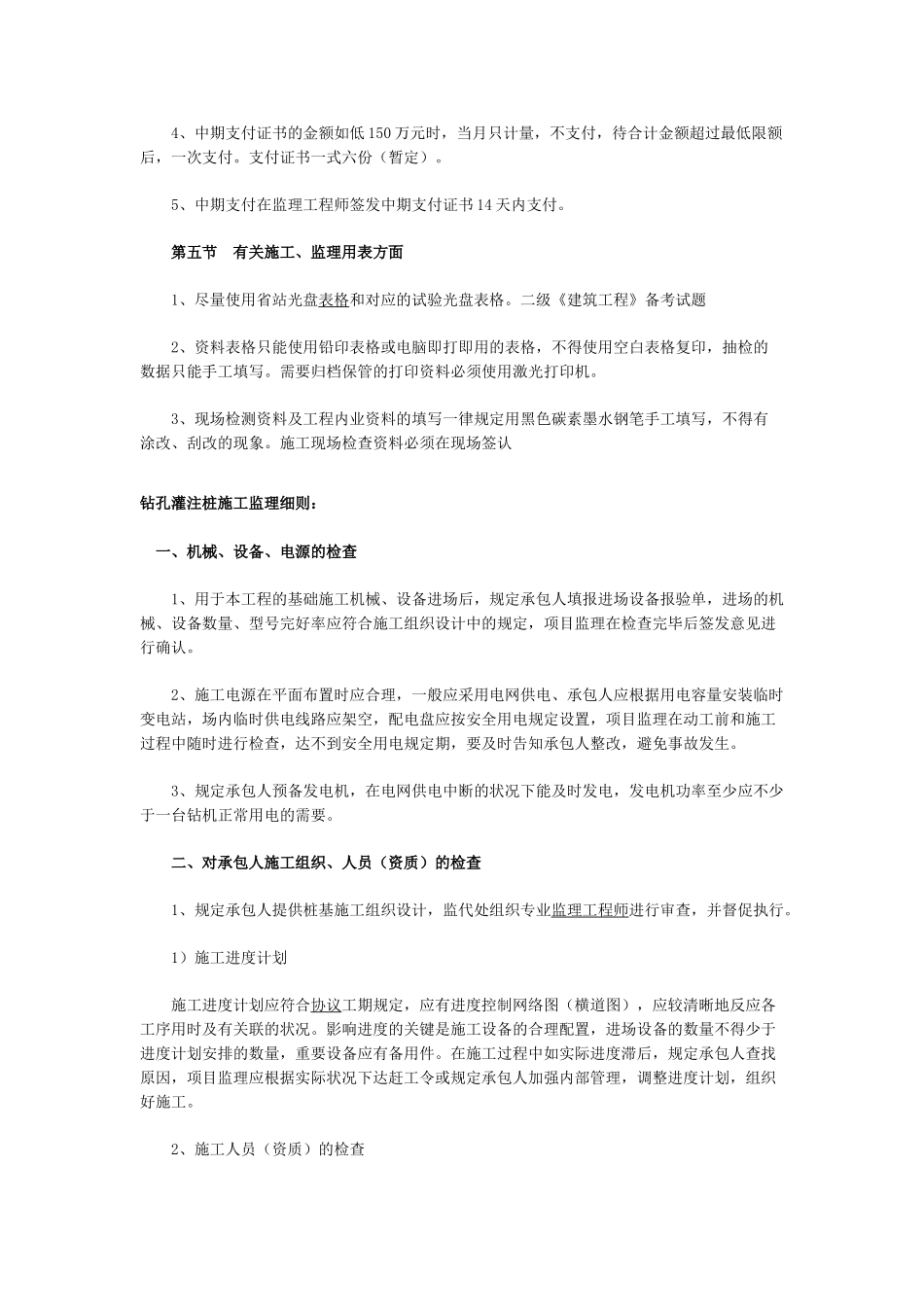

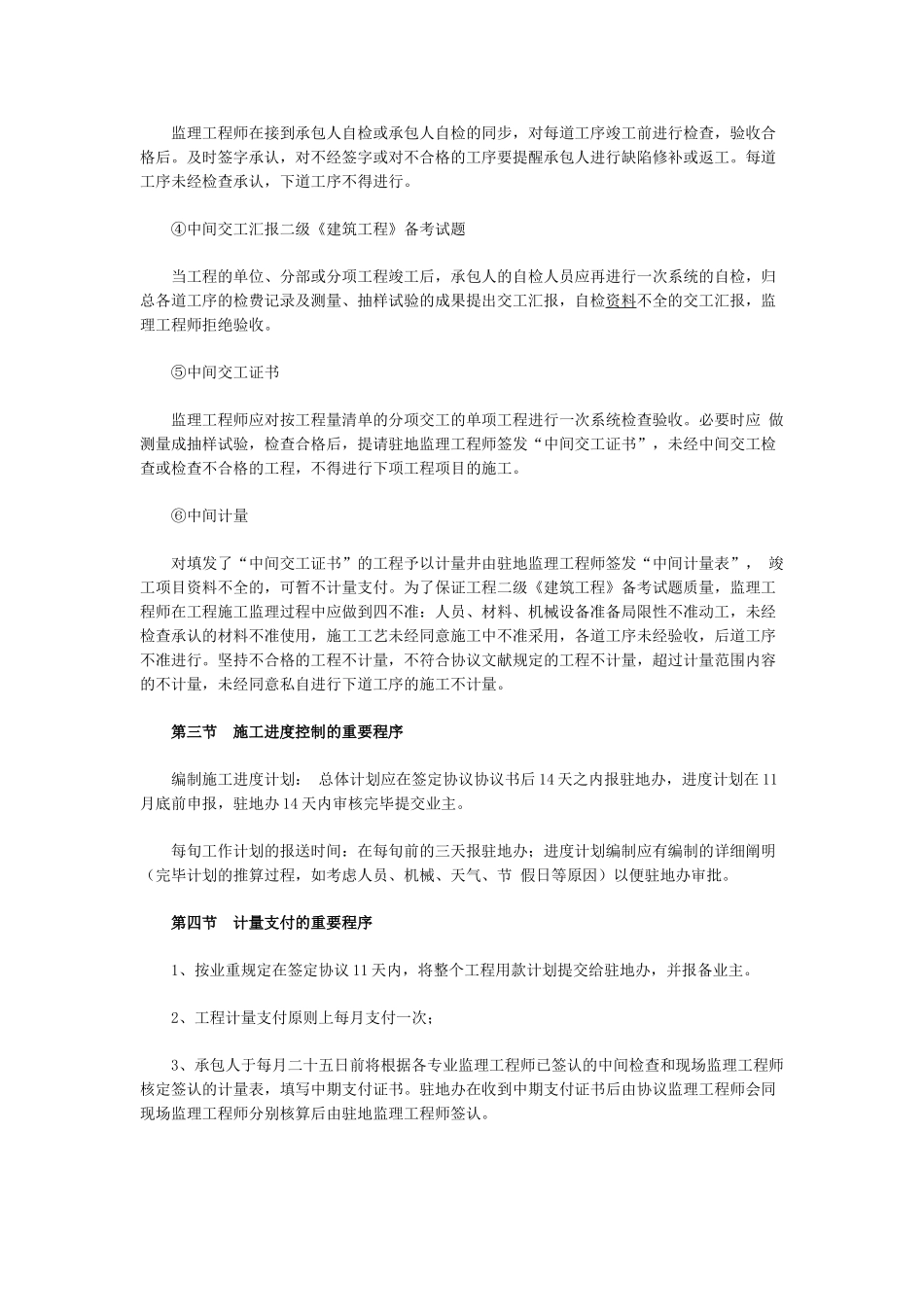

监理工程师考试复习辅导材料 2理工作程序: 第一节 质量监理的任务 工程项目的质量是指通过工程建设过程所形成的工程符合有关规范、原则、法规的程度和满足业重规定的程度,工程项目质量的内涵包括工程项目的质量、功能、和使用价值的质量以及工作质量三个方面。监理工程师对施工全过程进行检查、监督和管理,制止影响工程多种不利原因,使承包人提交使用的工程。项目符合设计图纸、技术规范、使用规定和验收原则的规定。 第二节 质量监理控制程序 监理程序是用来指导、约束监理工程师工作,协调监理和承包人工作关系的规范性文献, 拟订的根据重要是协议文献和技术规范。施工监理程序按监理工作的目的管理可分为:工程动工进度管理监理程序,质量监理工作程序。协议管理工作程序序,信息管理工作程序,协议段工程交工验收程序等。其中:质量监理工作程序中重要包括质量控制检查程序、质量缺陷与事故处理程序,现分别简介如下: 在动工前,监理工程师应向承包人提出合用所有工程项目质量控制的程序及阐明,以供所有监理人员、承包人的自检人员和施工人员共同遵照,使质量控制程序化。质量控制程序一般应按如下程序进行: ①动工汇报 在各单位工程、分部工程或分项工程动工之前,驻地监理工程师规定承包人提交工程动工汇报并进行审批。与否同意动工。 ②工序自检汇报 监理工程师规定承包人的自检人员按照监理工程师同意的工艺流程和提出的工序检查程序。在每道工序竣工之后首先进行自检,自检合格后报监理工程师进行检查承认。 ③工序检查承认 监理工程师在接到承包人自检或承包人自检的同步,对每道工序竣工前进行检查,验收合格后。及时签字承认,对不经签字或对不合格的工序要提醒承包人进行缺陷修补或返工。每道工序未经检查承认,下道工序不得进行。 ④中间交工汇报二级《建筑工程》备考试题 当工程的单位、分部或分项工程竣工后,承包人的自检人员应再进行一次系统的自检,归总各道工序的检费记录及测量、抽样试验的成果提出交工汇报,自检资料不全的交工汇报,监理工程师拒绝验收。 ⑤中间交工证书 监理工程师应对按工程量清单的分项交工的单项工程进行一次系统检查验收。必要时应 做测量成抽样试验,检查合格后,提请驻地监理工程师签发“中间交工证书”,未经中间交工检查或检查不合格的工程,不得进行下项工程项目的施工。 ⑥中间计量 对填发了“中间交工证书”的工程予以计量井由驻地监理工程师签发“中间计量表”...
