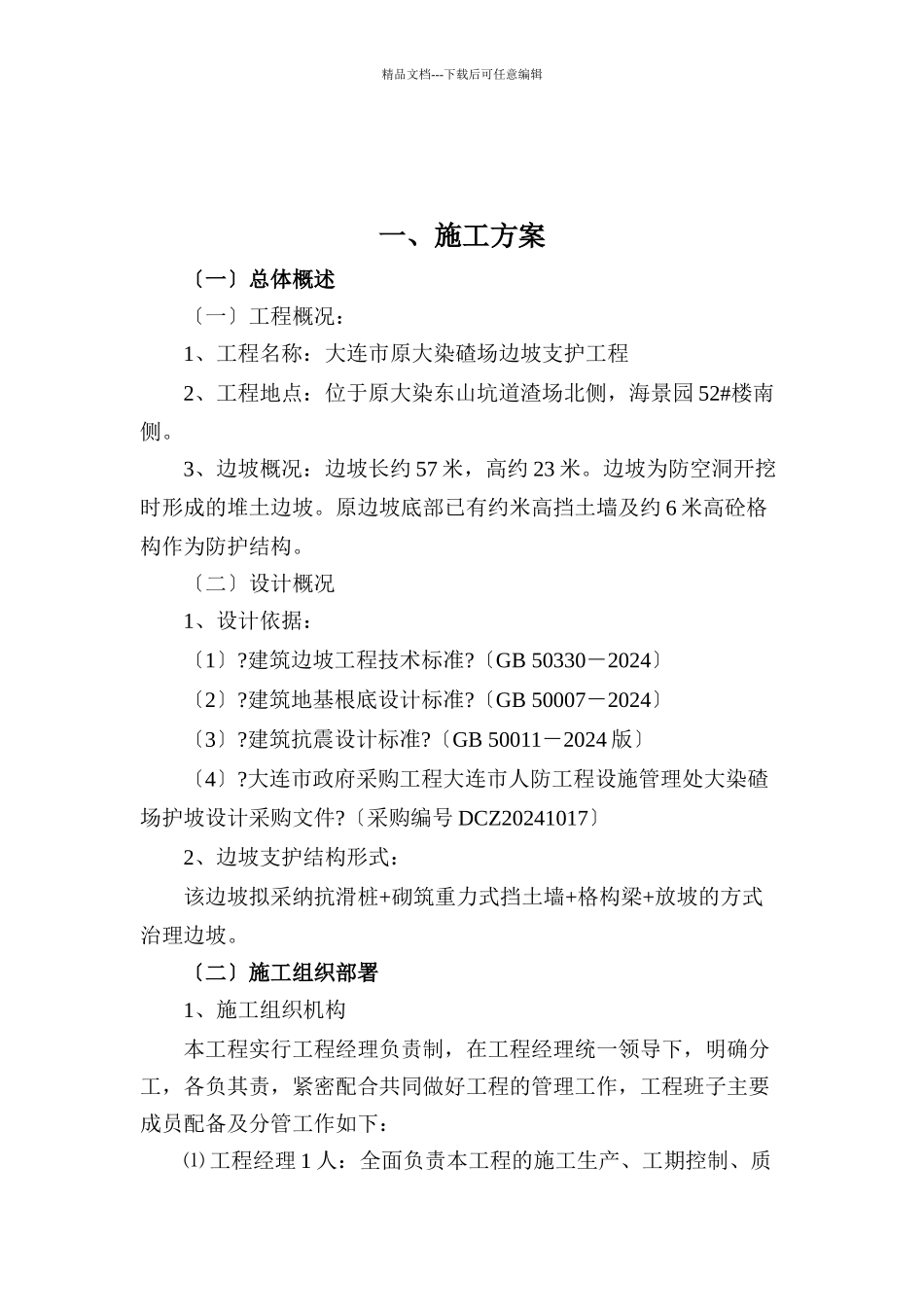

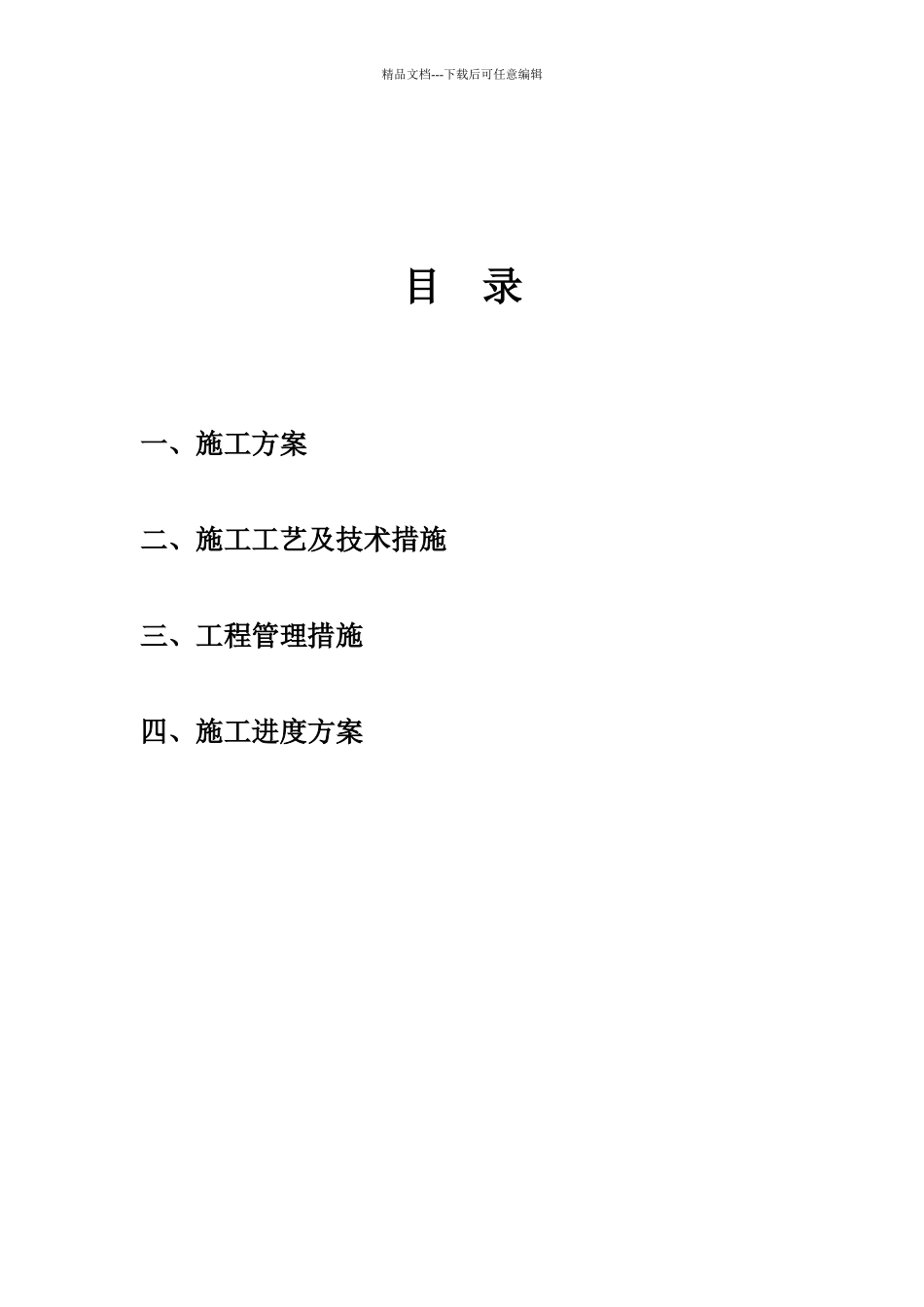

精品文档---下载后可任意编辑目 录一、施工方案二、施工工艺及技术措施三、工程管理措施四、施工进度方案精品文档---下载后可任意编辑一、施工方案〔一〕总体概述〔一〕工程概况:1、工程名称:大连市原大染碴场边坡支护工程2、工程地点:位于原大染东山坑道渣场北侧,海景园 52#楼南侧
3、边坡概况:边坡长约 57 米,高约 23 米
边坡为防空洞开挖时形成的堆土边坡
原边坡底部已有约米高挡土墙及约 6 米高砼格构作为防护结构
〔二〕设计概况1、设计依据:〔1〕
建筑边坡工程技术标准
〔GB 50330-2024〕〔2〕
建筑地基根底设计标准
〔GB 50007-2024〕〔3〕
建筑抗震设计标准
〔GB 50011-2024 版〕〔4〕
大连市政府采购工程大连市人防工程设施管理处大染碴场护坡设计采购文件
〔采购编号 DCZ20241017〕2、边坡支护结构形式:该边坡拟采纳抗滑桩+砌筑重力式挡土墙+格构梁+放坡的方式治理边坡
〔二〕施工组织部署1、施工组织机构本工程实行工程经理负责制,在工程经理统一领导下,明确分工,各负其责,紧密配合共同做好工程的管理工作,工程班子主要成员配备及分管工作如下:⑴ 工程经理 1 人:全面负责本工程的施工生产、工期控制、质精品文档---下载后可任意编辑量监督、平安保障、及协调施工中的各种关系的工作,对本工程全面负责
⑵ 工程技术负责人 1 人:全面负责本工程的技术工作
领导本工程部工程技术人员确保工程质量到达优良
⑶ 施工员 1 人:负责施工队伍的组织和管理工作
⑷ 质检员 1 人:负责工程质量管理工作
⑸ 平安员 1 人:负责工程平安生产与文明生产
⑹ 档案员 1 人:负责本工程的档案管理和编制工作
⑺ 材料员 1 人:负责本工程的材料采购等工作
⑻ 施工组长 7 人:负责施工队伍的组织和管理工作
2、施工部署⑴ 施工进度方案方案工期 30 天
