精品文档---下载后可任意编辑一、编制依据1
京沪高速公路一期工程(第 3 工程段)桥梁施工图设计;2
公路桥涵设计通用标准
〔JTJ021-89〕;3
公路钢筋混凝土及预应力混凝土桥涵设计标准
〔JTJ023-85〕;4
公路桥涵施工技术标准
〔JTJ041-2000〕二、工程概述本合同段共有 35m 后张法预制箱梁 90 片,27
5m 后张法预制箱梁 20 片,25m 后张法预制箱梁 540 片,20m 后张法预制箱梁 10 片

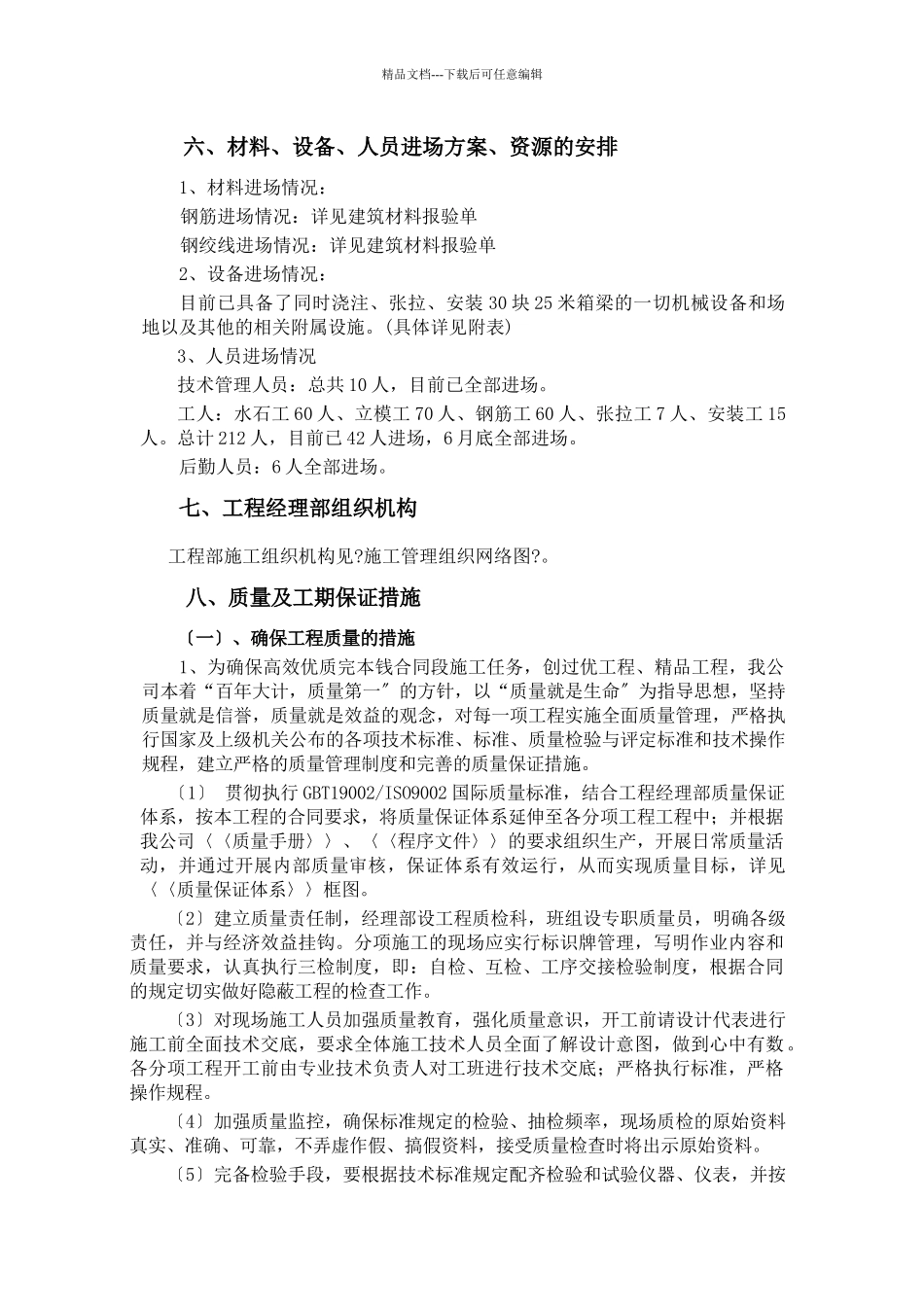

三、资源安排材料名称混凝土 C50Ⅰ 级钢筋Ⅱ 级钢筋钢绞线备注预制箱梁四、施工进度见进度方案表五、详细施工工艺参见“施工技术方案〞精品文档---下载后可任意编辑六、材料、设备、人员进场方案、资源的安排1、材料进场情况:钢筋进场情况:详见建筑材料报验单钢绞线进场情况:详见建筑材料报验单2、设备进场情况:目前已具备了同时浇注、张拉、安装 30 块 25 米箱梁的一切机械设备和场地以及其他的相关附属设施
(具体详见附表)3、人员进场情况技术管理人员:总共 10 人,目前已全部进场
工人:水石工 60 人、立模工 70 人、钢筋工 60 人、张拉工 7 人、安装工 15人
总计 212 人,目前已 42 人进场,6 月底全部进场
后勤人员:6 人全部进场
七、工程经理部组织机构 工程部施工组织机构见
施工管理组织网络图

八、质量及工期保证措施〔一〕、确保工程质量的措施1、为确保高效优质完本钱合同段施工任务,创过优工程、精品工程,我公司本着“百年大计,质量第一〞的方针,以“质量就是生命〞为指导思想,坚持质量就是信誉,质量就是效益的观念,对每一项工程实施全面质量管理,严格执行国家及上级机关公布的各项技术标准、标准、质量检验与评定标准和技术操作规程,建立严格的质量管理制度和完善的质量保证措施
〔1〕 贯彻执行 GBT19002/I
