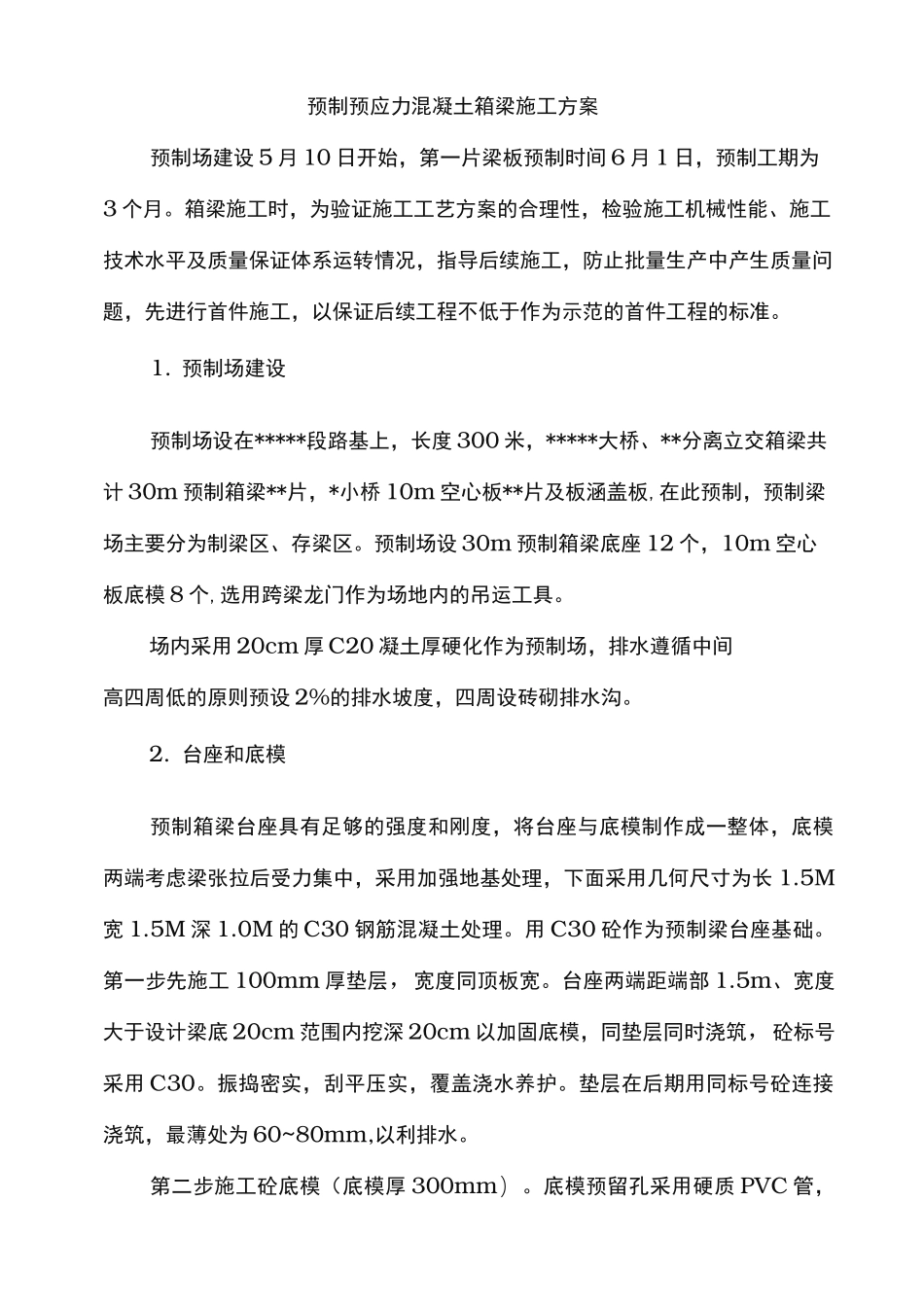

预制预应力混凝土箱梁施工方案预制场建设 5 月 10 日开始,第一片梁板预制时间 6 月 1 日,预制工期为3 个月
箱梁施工时,为验证施工工艺方案的合理性,检验施工机械性能、施工技术水平及质量保证体系运转情况,指导后续施工,防止批量生产中产生质量问题,先进行首件施工,以保证后续工程不低于作为示范的首件工程的标准
预制场建设预制场设在*****段路基上,长度 300 米,*****大桥、**分离立交箱梁共计 30m 预制箱梁**片,*小桥 10m 空心板**片及板涵盖板,在此预制,预制梁场主要分为制梁区、存梁区
预制场设 30m 预制箱梁底座 12 个,10m 空心板底模 8 个,选用跨梁龙门作为场地内的吊运工具
场内采用 20cm 厚 C20 凝土厚硬化作为预制场,排水遵循中间高四周低的原则预设 2%的排水坡度,四周设砖砌排水沟
台座和底模预制箱梁台座具有足够的强度和刚度,将台座与底模制作成一整体,底模两端考虑梁张拉后受力集中,采用加强地基处理,下面采用几何尺寸为长 1
5M 深 1
0M 的 C30 钢筋混凝土处理
用 C30 砼作为预制梁台座基础
第一步先施工 100mm 厚垫层,宽度同顶板宽
台座两端距端部 1
5m、宽度大于设计梁底 20cm 范围内挖深 20cm 以加固底模,同垫层同时浇筑,砼标号采用 C30
振捣密实,刮平压实,覆盖浇水养护
垫层在后期用同标号砼连接浇筑,最薄处为 60~80mm,以利排水
第二步施工砼底模(底模厚 300mm)

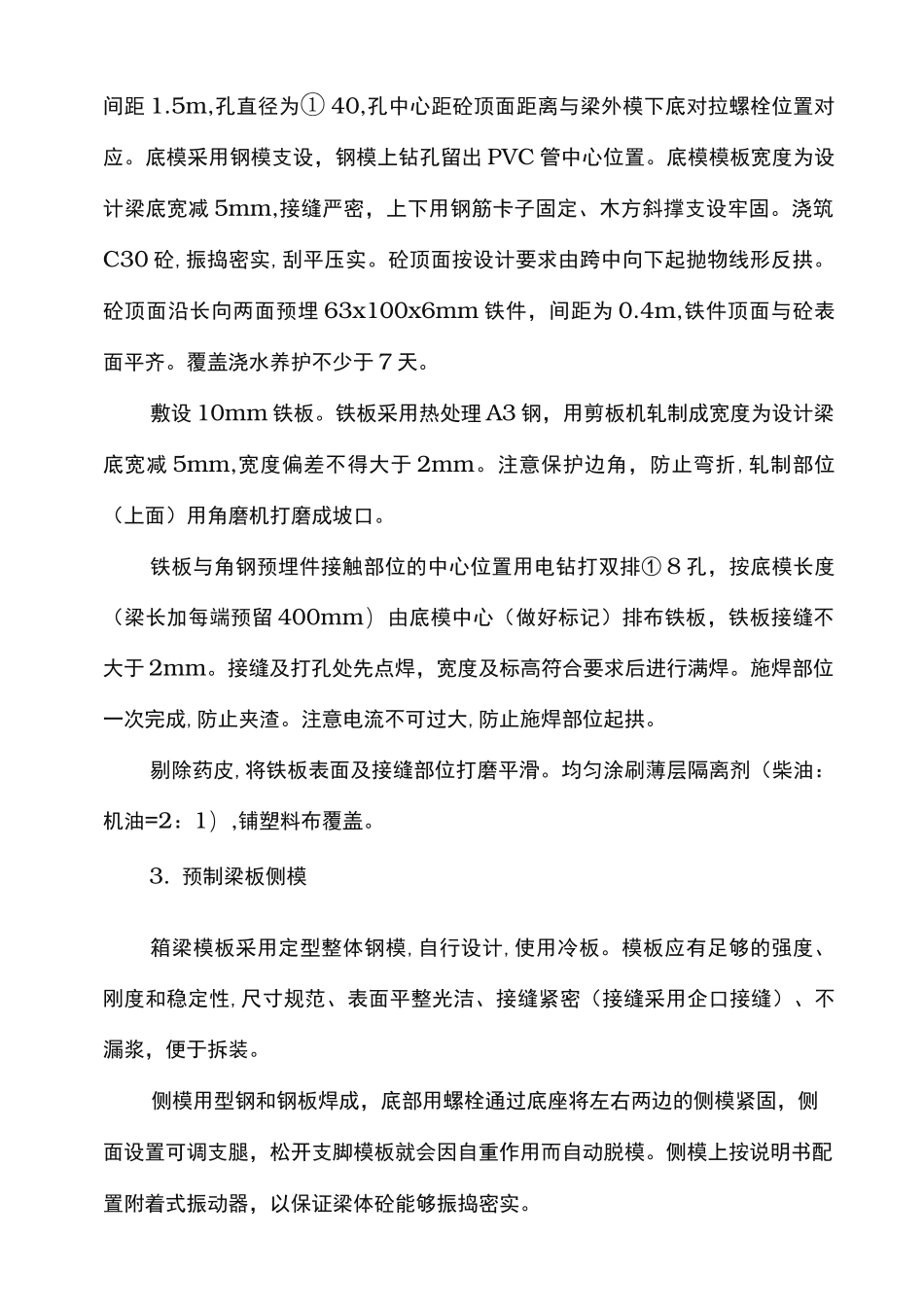

底模预留孔采用硬质 PVC 管,间距 1
5m,孔直径为① 40,孔中心距砼顶面距离与梁外模下底对拉螺栓位置对应
底模采用钢模支设,钢模上钻孔留出 PVC 管中心位置
底模模板宽度为设计梁底宽减 5mm,接缝严密,上下用钢筋卡子固定、木方斜撑支设牢固
浇筑C30 砼,振捣密实,刮平压实
