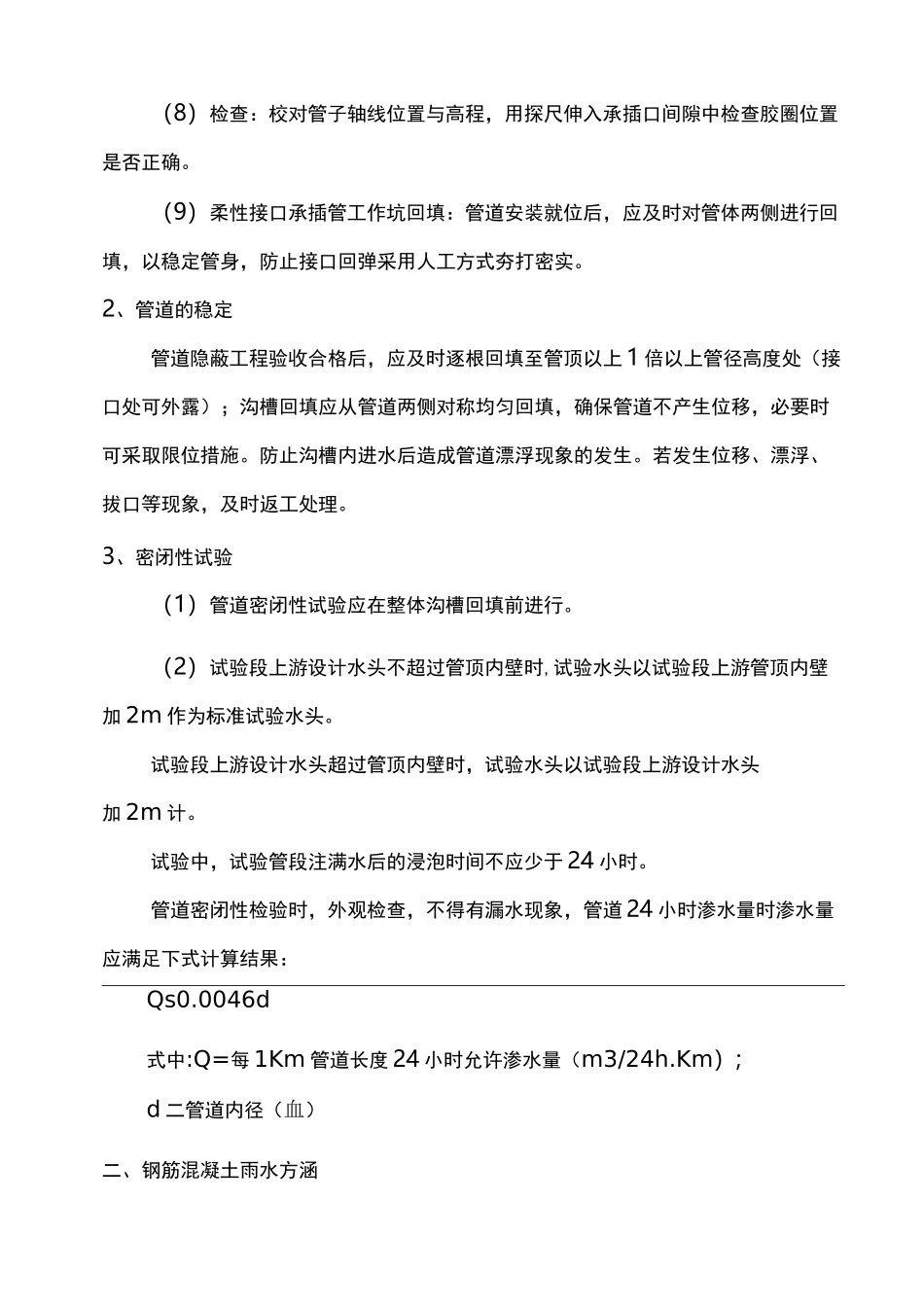

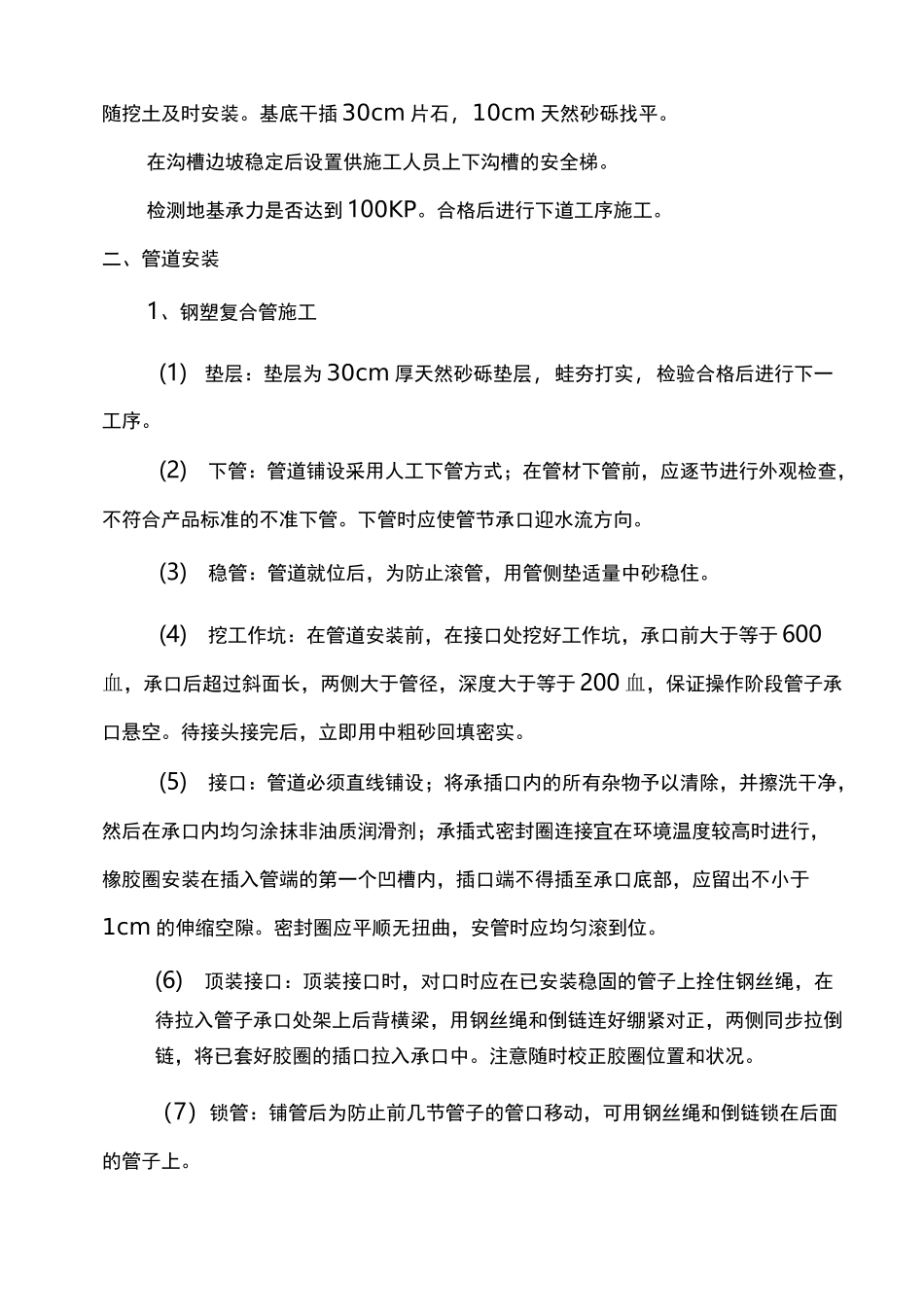

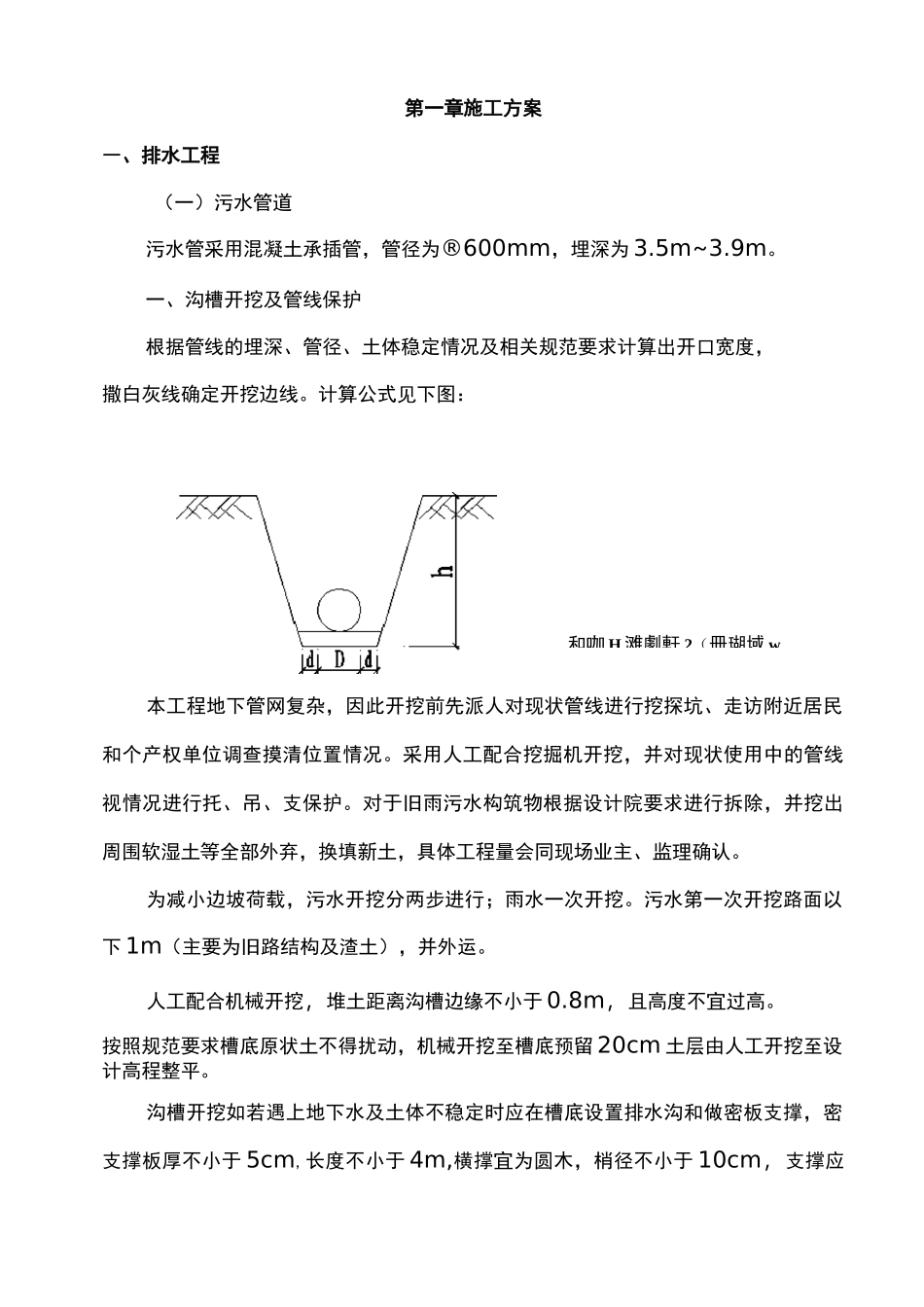

和咖 H 滩劇軒 2(冊瑚域 w第一章施工方案―、排水工程(一)污水管道污水管采用混凝土承插管,管径为®600mm,埋深为 3
一、沟槽开挖及管线保护根据管线的埋深、管径、土体稳定情况及相关规范要求计算出开口宽度,撒白灰线确定开挖边线
计算公式见下图:本工程地下管网复杂,因此开挖前先派人对现状管线进行挖探坑、走访附近居民和个产权单位调查摸清位置情况
采用人工配合挖掘机开挖,并对现状使用中的管线视情况进行托、吊、支保护
对于旧雨污水构筑物根据设计院要求进行拆除,并挖出周围软湿土等全部外弃,换填新土,具体工程量会同现场业主、监理确认
为减小边坡荷载,污水开挖分两步进行;雨水一次开挖
污水第一次开挖路面以下 1m(主要为旧路结构及渣土),并外运
人工配合机械开挖,堆土距离沟槽边缘不小于 0
8m,且高度不宜过高
按照规范要求槽底原状土不得扰动,机械开挖至槽底预留 20cm 土层由人工开挖至设计高程整平
沟槽开挖如若遇上地下水及土体不稳定时应在槽底设置排水沟和做密板支撑,密支撑板厚不小于 5cm,长度不小于 4m,横撑宜为圆木,梢径不小于 10cm,支撑应随挖土及时安装
基底干插 30cm 片石,10cm 天然砂砾找平
在沟槽边坡稳定后设置供施工人员上下沟槽的安全梯
检测地基承力是否达到 100KP
合格后进行下道工序施工
二、管道安装1、钢塑复合管施工(1)垫层:垫层为 30cm 厚天然砂砾垫层,蛙夯打实,检验合格后进行下一工序
(2)下管:管道铺设采用人工下管方式;在管材下管前,应逐节进行外观检查,不符合产品标准的不准下管
下管时应使管节承口迎水流方向
(3)稳管:管道就位后,为防止滚管,用管侧垫适量中砂稳住
(4)挖工作坑:在管道安装前,在接口处挖好工作坑,承口前大于等于 600血,承口后超过斜面长,两侧大于管径,深度大于等于 200 血,保证操作阶段管子承口
