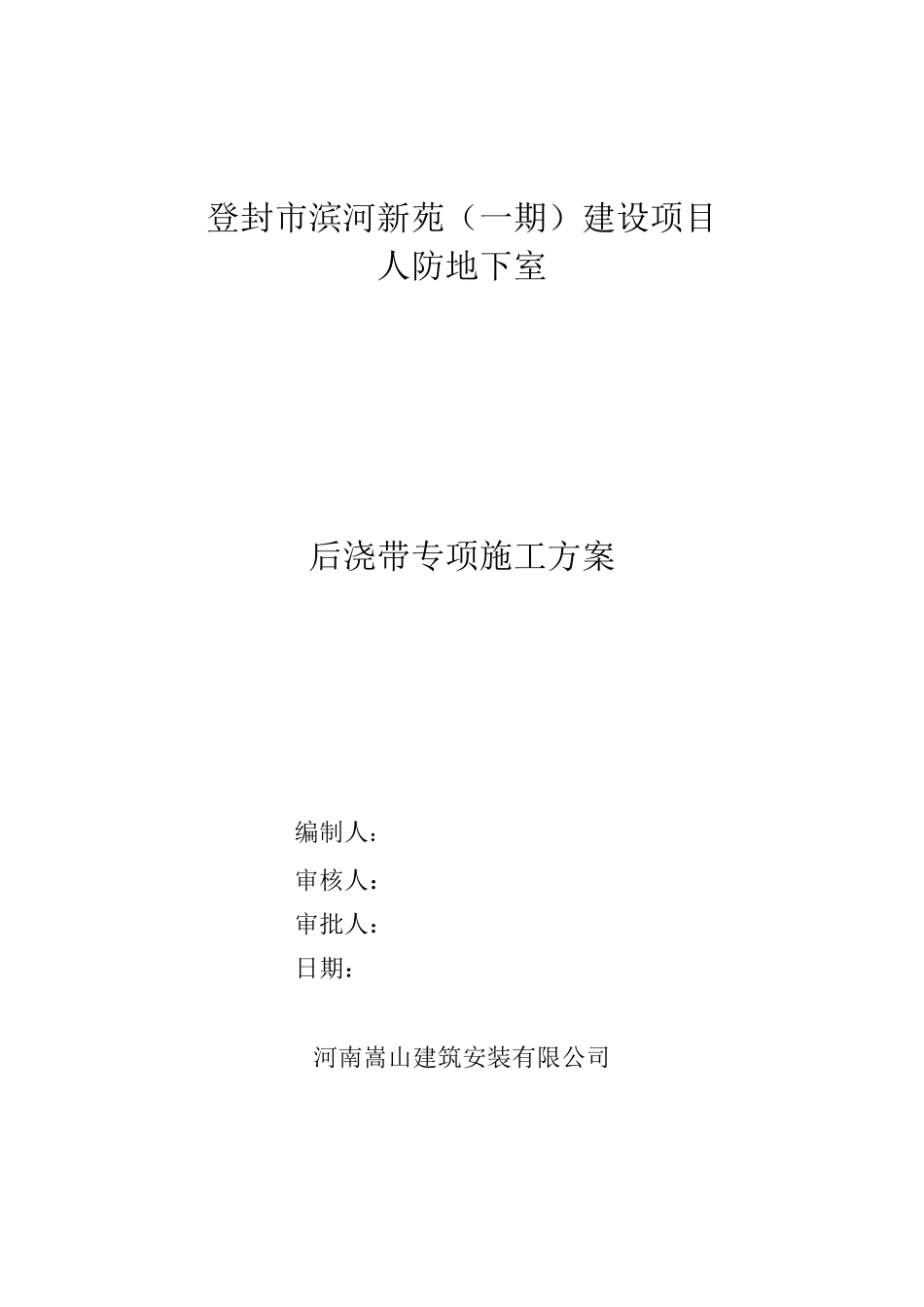

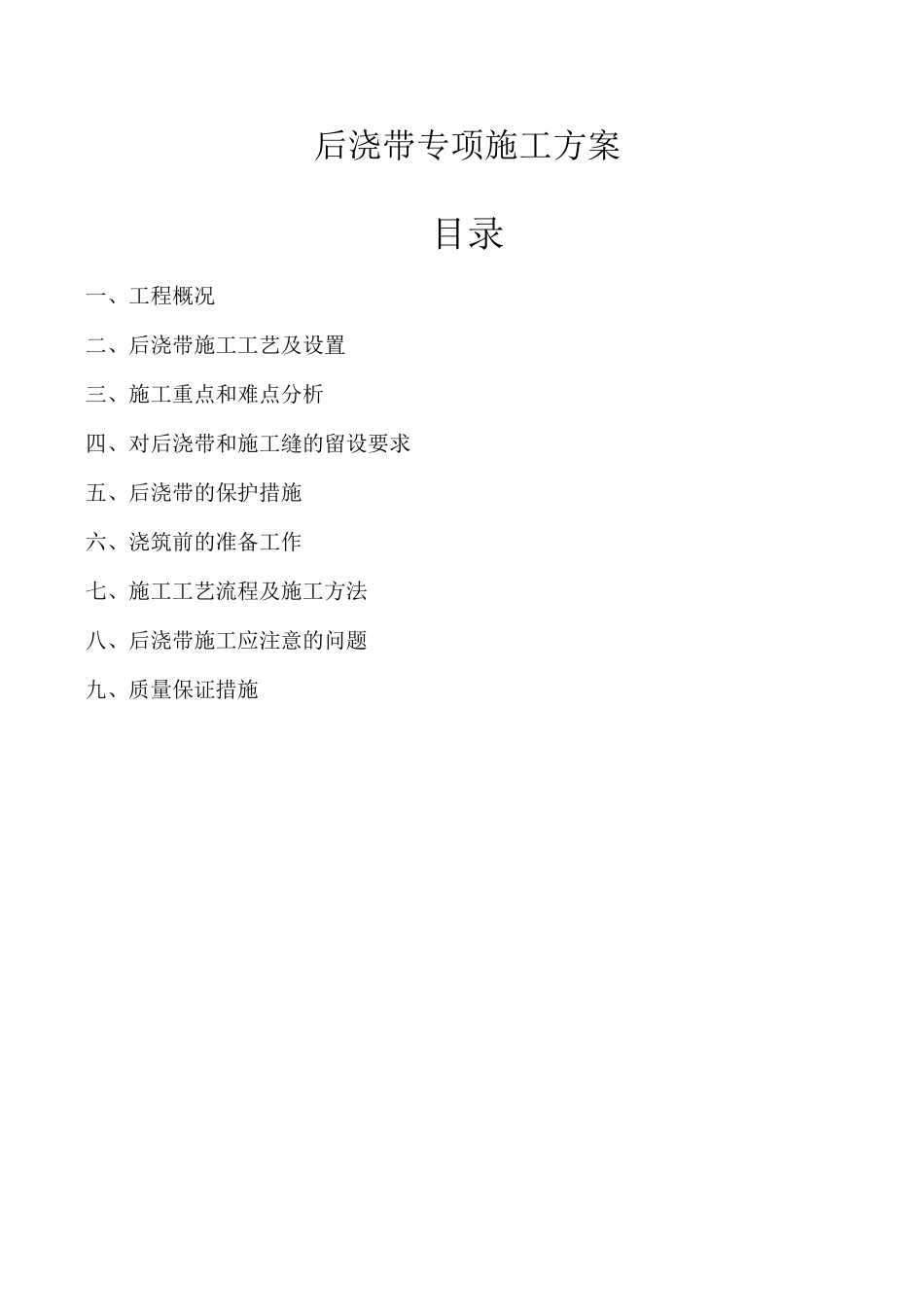

登封市滨河新苑(一期)建设项目人防地下室后浇带专项施工方案编制人:审核人:审批人:日期:河南嵩山建筑安装有限公司后浇带专项施工方案目录一、工程概况二、后浇带施工工艺及设置三、施工重点和难点分析四、对后浇带和施工缝的留设要求五、后浇带的保护措施六、浇筑前的准备工作七、施工工艺流程及施工方法八、后浇带施工应注意的问题九、质量保证措施第一章工程概况本工程为登封市滨河新苑(一期)建设项目人防地下室,基础为筏板基础,上部结构为钢筋混凝土框架结构,建筑结构安全等级为二级,合理使用年限为 50年。第二章后浇带施工工艺及设置第一节:后浇带施工工艺:(1)后浇带的设计原理是“抗放兼备,以放为主”,这种设计已列入规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减小温度应力等问题,后浇带一般具有多种变形缝的功能。(2)施工后浇带是在整个建筑物中设置的临时施工缝,该缝根据设计要求保留一段时间后再浇筑。这种“缝”在整个结构施工中既解决了构筑物间的差异沉降,混凝土的收缩变形,温度应力,又达到了不设永久变形缝的目的。(3)设计采用在施工中留后浇带的做法,以便将原来“超长”的平面“化整为零”,使其能在较短的时间内完成的约束应力(混凝土的收缩、竖向荷重差异过大时产生的变形应力)释放,而持后浇带施工完成后,结构又“化零为整“大量减少了上述应力对结构的影响,减少了过多的设置永久性变形缝。第二节:后浇带设置:本工程地下室底板为 C35、P8 抗渗混凝土;地下车库顶板厚度为 120mm。后浇带宽度 800mm,地下室底板、顶板均设有后浇带。第三章施工重点和难点分析本工程地下室底板和顶板、墙均设有后浇带。由于底板、墙板与顶扳均为双层双向钢筋,后浇带位置的钢筋密集,且须设止水钢板,因此对后浇带的处理比较复杂。特别是车库的后浇带,连接长,工程量大。由于与其他楼栋连接长,施工进度不一样。基础施工中难免碰撞,大部分钢筋变形扭曲,施工中钢筋除锈、调直及接口清理是一大难点。所以后浇带的留设和施工处理是本工程控制的重点。第四章对后浇带和施工缝的留设要求(一)、对后浇带的要求:1、按照设计及规范要求,伸缩后浇带在二侧砼龄期达到 60 天后,经设计部门认可后进行浇筑。2、沉降后浇带在主体结构完成、沉降稳定后,提供沉降观测数据,后浇带后浇时间一般为两个月,沉降后浇带在主体封顶并满足沉...
