1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写

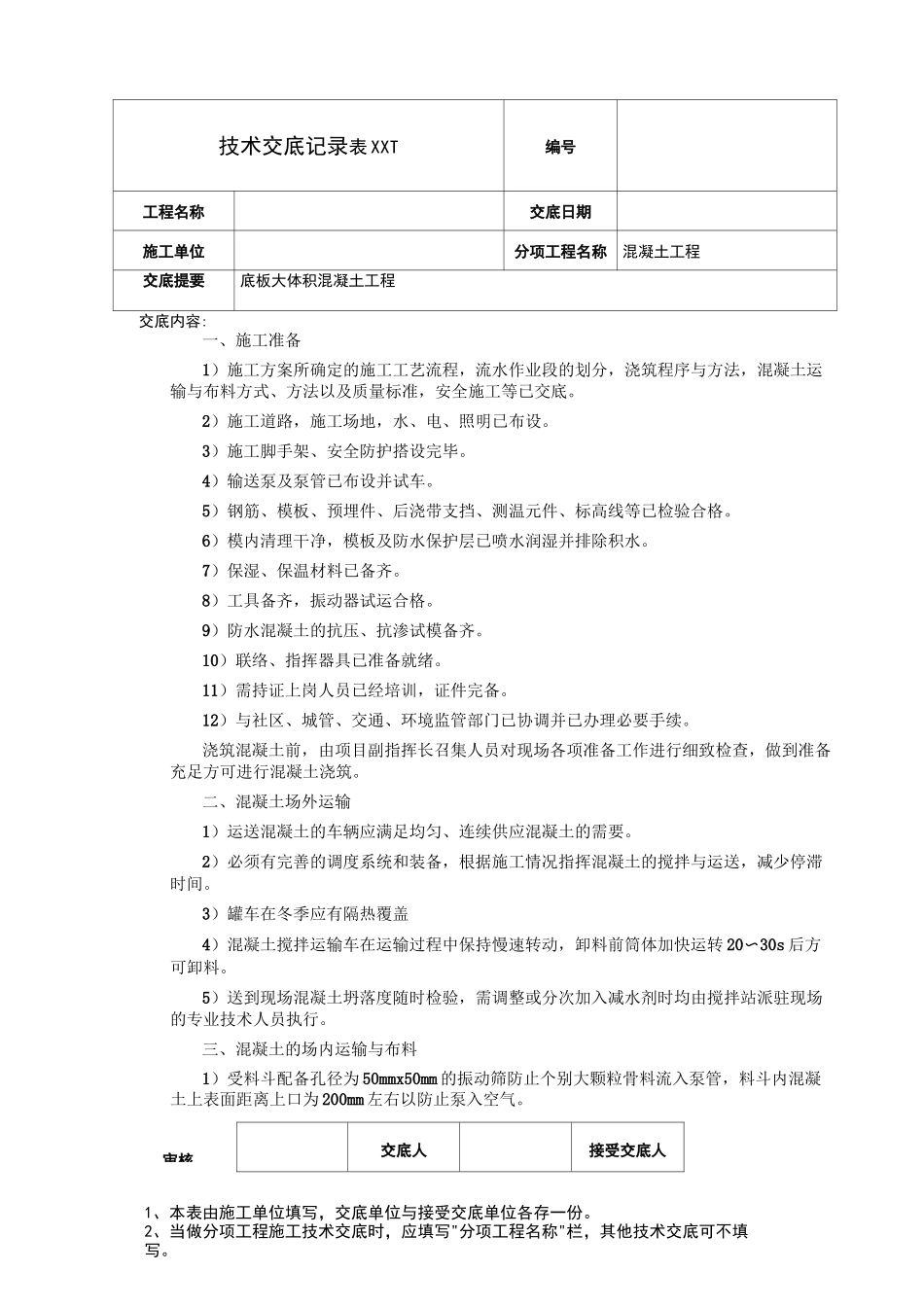

审核交底人接受交底人技术交底记录表 XXT编号工程名称交底日期施工单位分项工程名称混凝土工程交底提要底板大体积混凝土工程交底内容:一、施工准备1)施工方案所确定的施工工艺流程,流水作业段的划分,浇筑程序与方法,混凝土运输与布料方式、方法以及质量标准,安全施工等已交底
2)施工道路,施工场地,水、电、照明已布设
3)施工脚手架、安全防护搭设完毕
4)输送泵及泵管已布设并试车
5)钢筋、模板、预埋件、后浇带支挡、测温元件、标高线等已检验合格
6)模内清理干净,模板及防水保护层已喷水润湿并排除积水
7)保湿、保温材料已备齐
8)工具备齐,振动器试运合格
9)防水混凝土的抗压、抗渗试模备齐
10)联络、指挥器具已准备就绪
11)需持证上岗人员已经培训,证件完备
12)与社区、城管、交通、环境监管部门已协调并已办理必要手续
浇筑混凝土前,由项目副指挥长召集人员对现场各项准备工作进行细致检查,做到准备充足方可进行混凝土浇筑
二、混凝土场外运输1)运送混凝土的车辆应满足均匀、连续供应混凝土的需要
2)必须有完善的调度系统和装备,根据施工情况指挥混凝土的搅拌与运送,减少停滞时间
3)罐车在冬季应有隔热覆盖4)混凝土搅拌运输车在运输过程中保持慢速转动,卸料前筒体加快运转 20〜30s 后方可卸料
5)送到现场混凝土坍落度随时检验,需调整或分次加入减水剂时均由搅拌站派驻现场的专业技术人员执行
三、混凝土的场内运输与布料1)受料斗配备孔径为 50mmx50mm 的振动筛防止个别大颗粒骨料流入泵管,料斗内混凝土上表面距离上口为 200mm 左右以防止泵入空气
1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名
