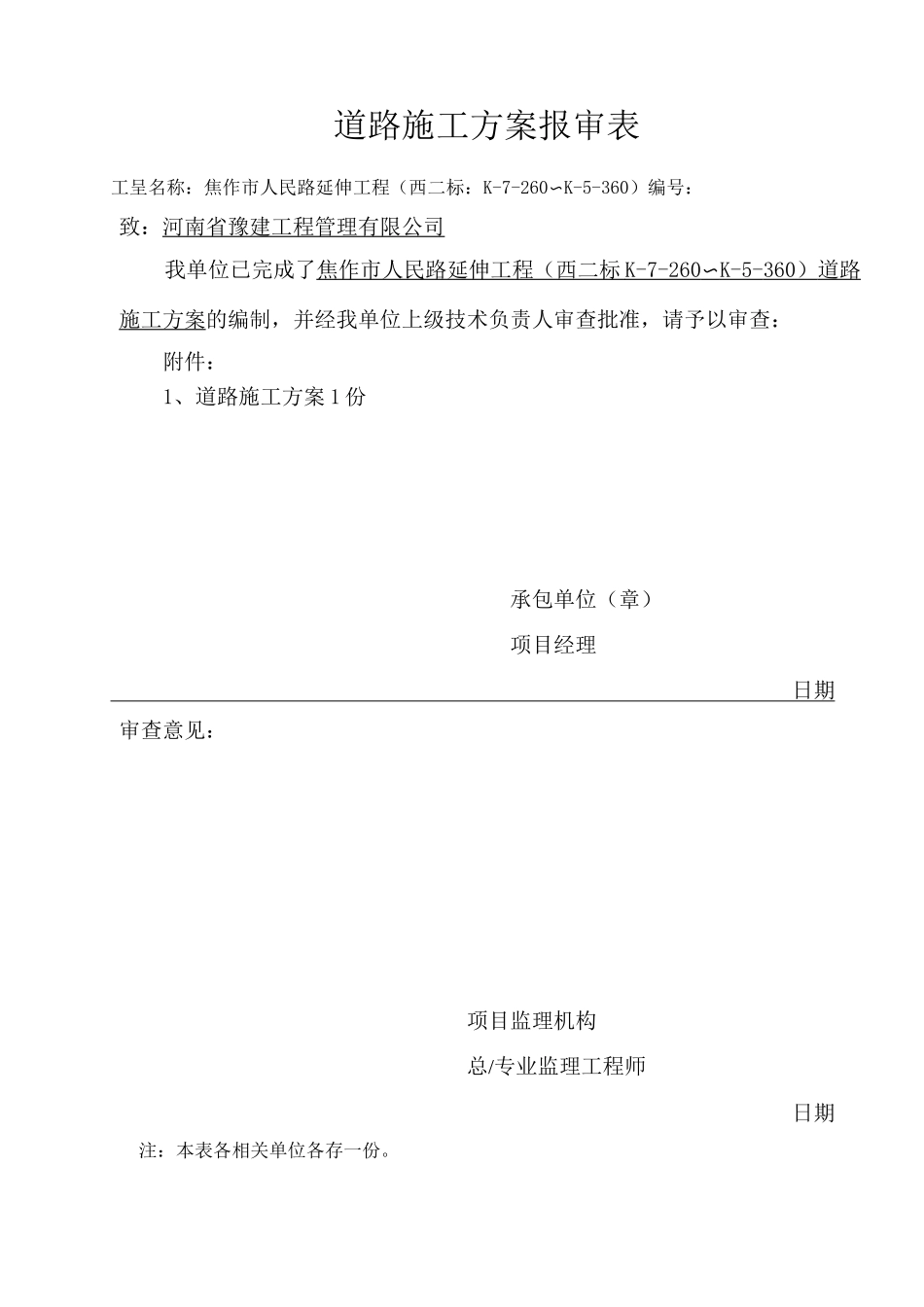

道路施工方案报审表工呈名称:焦作市人民路延伸工程(西二标:K-7-260〜K-5-360)编号:致:河南省豫建工程管理有限公司我单位已完成了焦作市人民路延伸工程(西二标 K-7-260 〜 K-5- 360 ) 道路 施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查:附件:1、道路施工方案 1 份承包单位(章)项目经理日期审查意见:项目监理机构总/专业监理工程师日期注:本表各相关单位各存一份

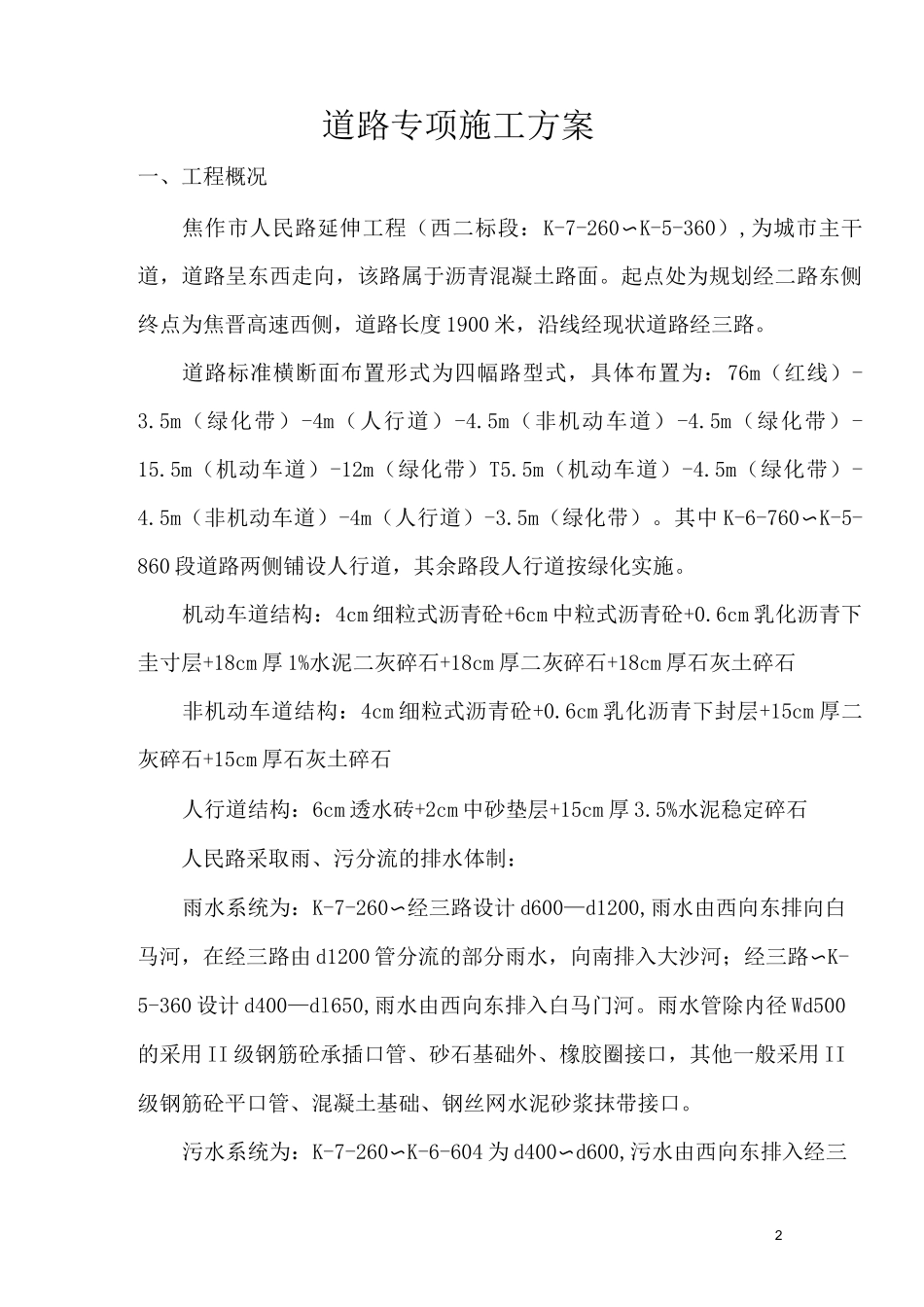

1焦作市人民路延伸工程(西二标:K-7-260〜K-5-360)道路施工方案编制单位:中铁十五局集团第二工程有限公司编制人:审核人:二 O 一 O 年三月二十日2道路专项施工方案一、工程概况焦作市人民路延伸工程(西二标段:K-7-260〜K-5-360),为城市主干道,道路呈东西走向,该路属于沥青混凝土路面
起点处为规划经二路东侧终点为焦晋高速西侧,道路长度 1900 米,沿线经现状道路经三路
道路标准横断面布置形式为四幅路型式,具体布置为:76m(红线)-3
5m(绿化带)-4m(人行道)-4
5m(非机动车道)-4
5m(绿化带)-15
5m(机动车道)-12m(绿化带)T5
5m(机动车道)-4
5m(绿化带)-4
5m(非机动车道)-4m(人行道)-3
5m(绿化带)
其中 K-6-760〜K-5-860 段道路两侧铺设人行道,其余路段人行道按绿化实施
机动车道结构:4cm 细粒式沥青砼+6cm 中粒式沥青砼+0
6cm 乳化沥青下圭寸层+18cm 厚 1%水泥二灰碎石+18cm 厚二灰碎石+18cm 厚石灰土碎石非机动车道结构:4cm 细粒式沥青砼+0
6cm 乳化沥青下封层+15cm 厚二灰碎石+15cm 厚石灰土碎石人行道结构:6cm 透水砖+2cm 中砂垫层+15cm 厚 3
5%水泥稳定碎石人民路采取雨、污分流的排水体制:雨水系统为:K-7-260〜经三路
