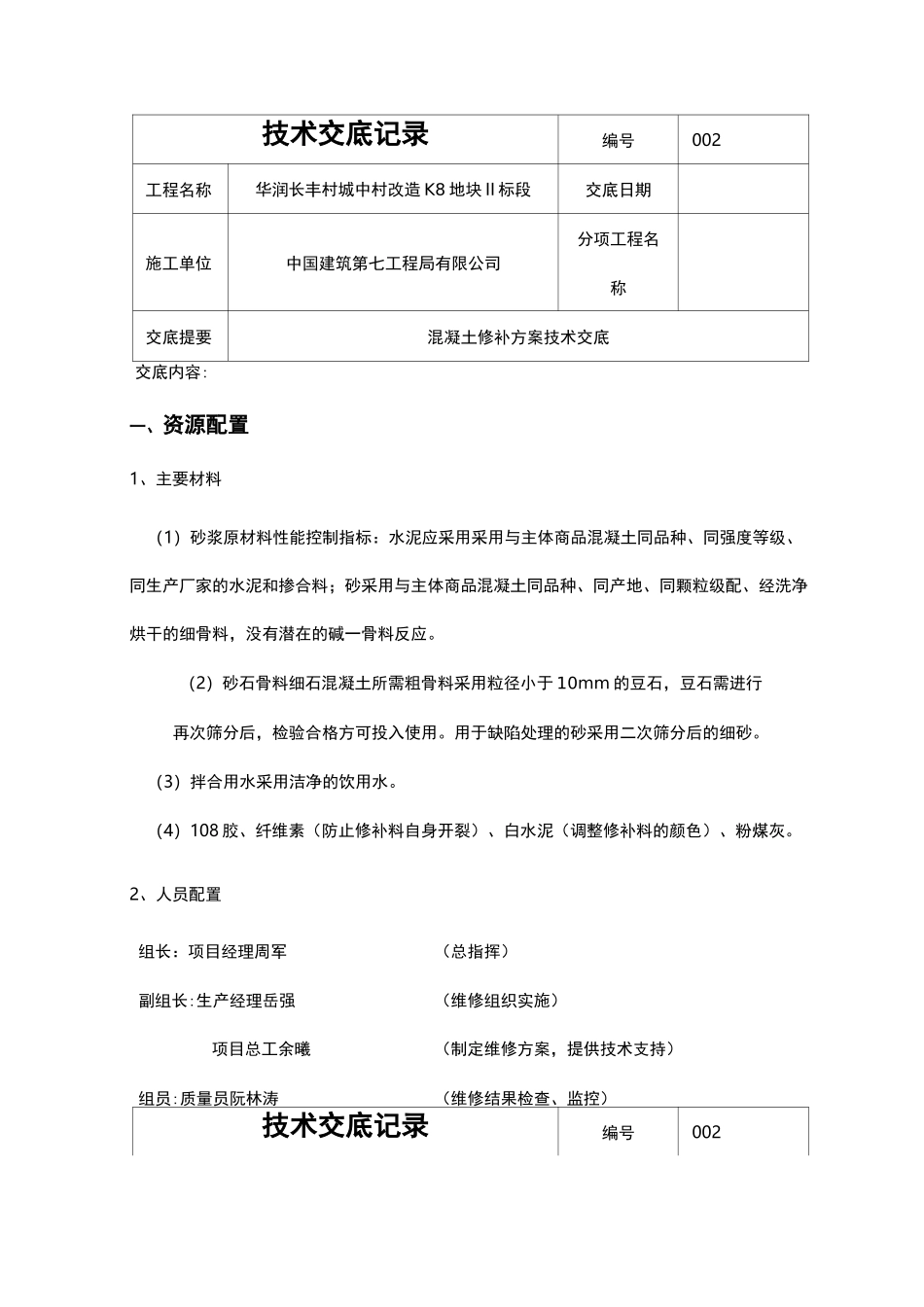

技术交底记录编号002工程名称华润长丰村城中村改造 K8 地块 II 标段交底日期施工单位中国建筑第七工程局有限公司分项工程名称交底提要混凝土修补方案技术交底交底内容:一、资源配置1、主要材料(1)砂浆原材料性能控制指标:水泥应采用采用与主体商品混凝土同品种、同强度等级、同生产厂家的水泥和掺合料;砂采用与主体商品混凝土同品种、同产地、同颗粒级配、经洗净烘干的细骨料,没有潜在的碱一骨料反应
(2)砂石骨料细石混凝土所需粗骨料采用粒径小于 10mm 的豆石,豆石需进行再次筛分后,检验合格方可投入使用
用于缺陷处理的砂采用二次筛分后的细砂
(3)拌合用水采用洁净的饮用水
(4)108 胶、纤维素(防止修补料自身开裂)、白水泥(调整修补料的颜色)、粉煤灰

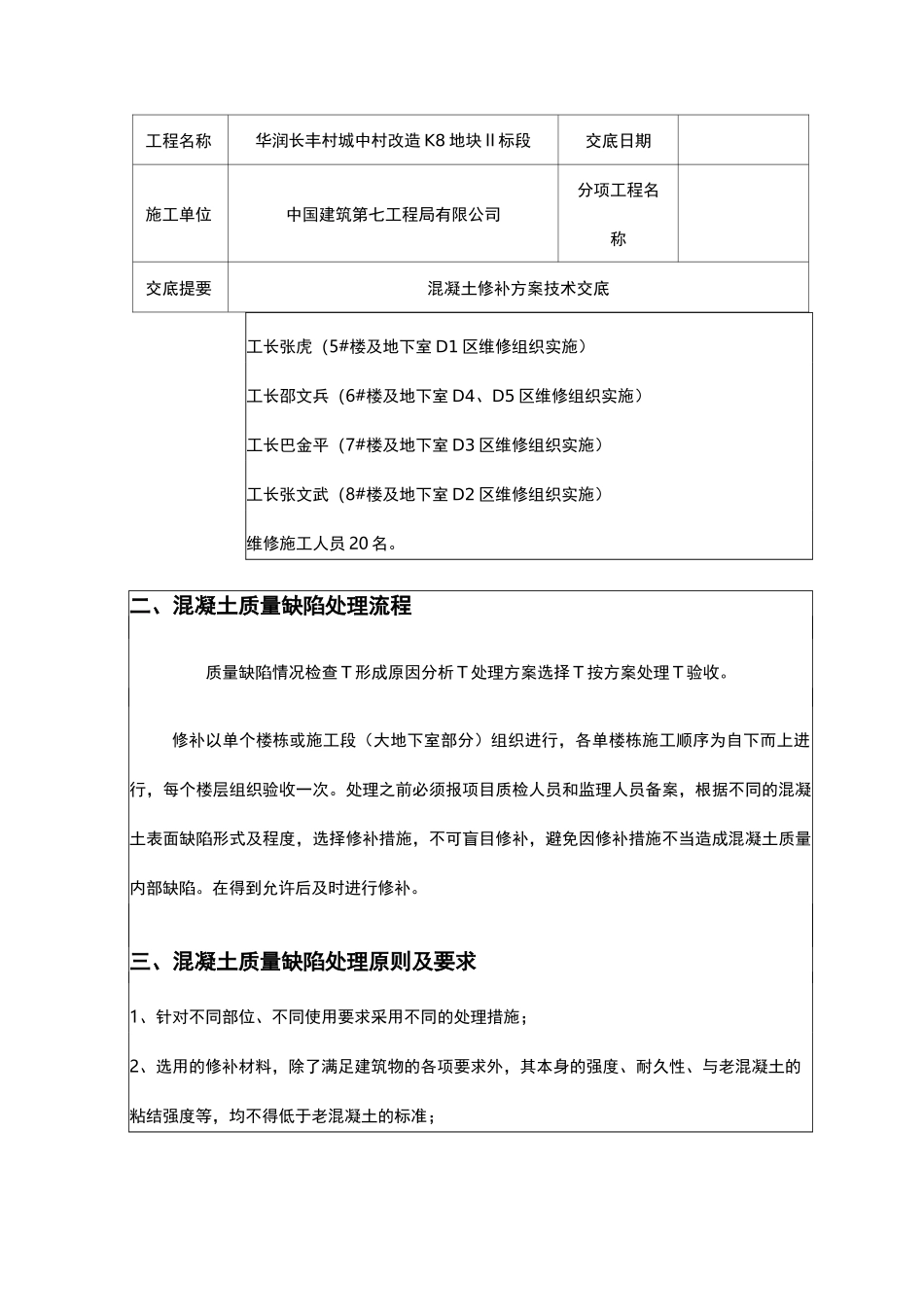

2、人员配置组长:项目经理周军(总指挥)副组长:生产经理岳强(维修组织实施)项目总工余曦(制定维修方案,提供技术支持)组员:质量员阮林涛(维修结果检查、监控)技术交底记录编号002工程名称华润长丰村城中村改造 K8 地块 II 标段交底日期施工单位中国建筑第七工程局有限公司分项工程名称交底提要混凝土修补方案技术交底工长张虎(5#楼及地下室 D1 区维修组织实施)工长邵文兵(6#楼及地下室 D4、D5 区维修组织实施)工长巴金平(7#楼及地下室 D3 区维修组织实施)工长张文武(8#楼及地下室 D2 区维修组织实施)维修施工人员 20 名
二、混凝土质量缺陷处理流程质量缺陷情况检查 T 形成原因分析 T 处理方案选择 T 按方案处理 T 验收
修补以单个楼栋或施工段(大地下室部分)组织进行,各单楼栋施工顺序为自下而上进行,每个楼层组织验收一次
处理之前必须报项目质检人员和监理人员备案,根据不同的混凝土表面缺陷形式及程度,选择修补措施,不可盲目修补,避免因修补措施不当造成混凝土质量内部缺陷
在得到允许后及时进行修补

三、混凝土质量缺陷
