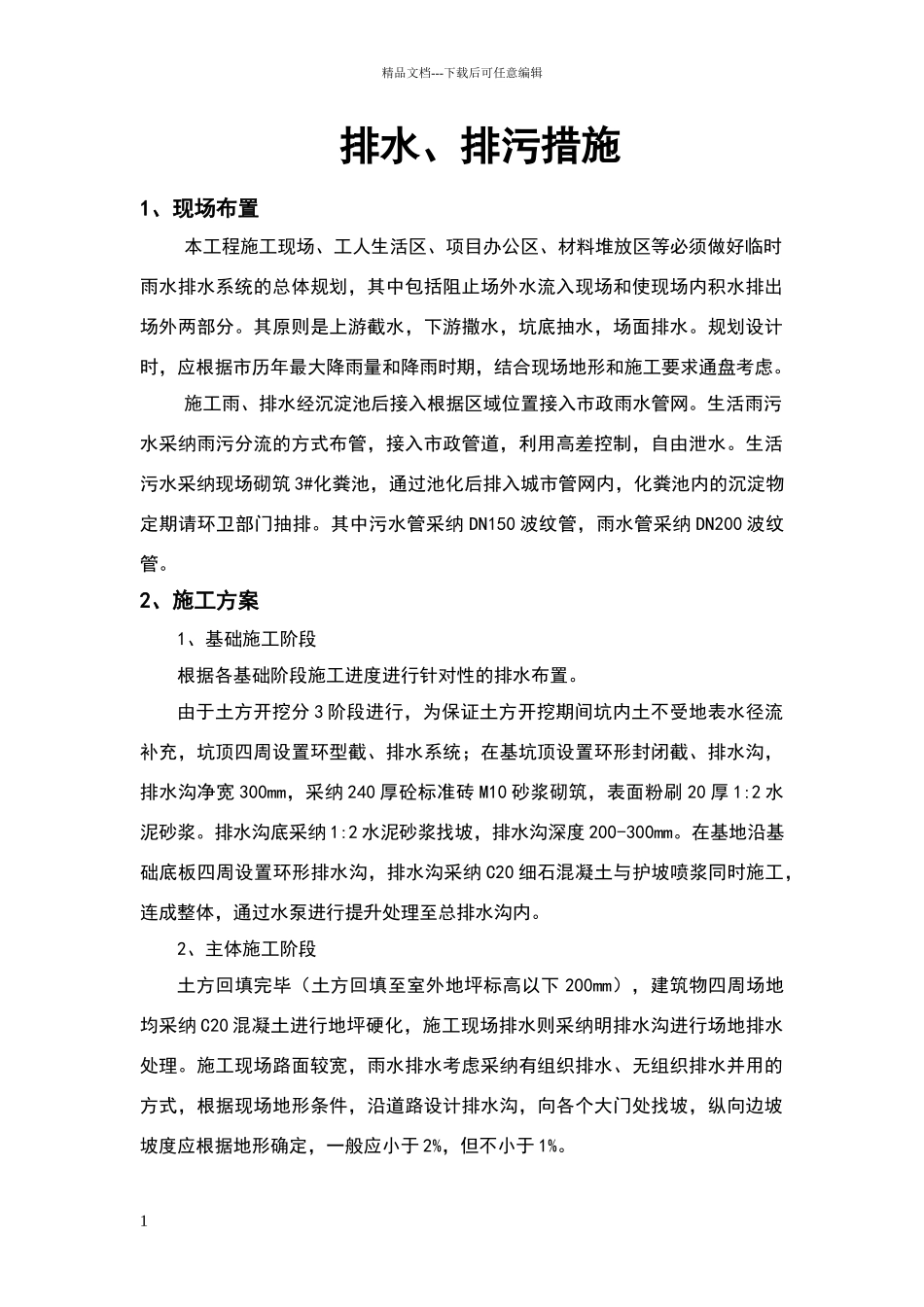

精品文档---下载后可任意编辑排水、排污措施 1、现场布置本工程施工现场、工人生活区、项目办公区、材料堆放区等必须做好临时雨水排水系统的总体规划,其中包括阻止场外水流入现场和使现场内积水排出场外两部分
其原则是上游截水,下游撒水,坑底抽水,场面排水
规划设计时,应根据市历年最大降雨量和降雨时期,结合现场地形和施工要求通盘考虑
施工雨、排水经沉淀池后接入根据区域位置接入市政雨水管网
生活雨污水采纳雨污分流的方式布管,接入市政管道,利用高差控制,自由泄水
生活污水采纳现场砌筑 3#化粪池,通过池化后排入城市管网内,化粪池内的沉淀物定期请环卫部门抽排
其中污水管采纳 DN150 波纹管,雨水管采纳 DN200 波纹管
2、施工方案1、基础施工阶段根据各基础阶段施工进度进行针对性的排水布置
由于土方开挖分 3 阶段进行,为保证土方开挖期间坑内土不受地表水径流补充,坑顶四周设置环型截、排水系统;在基坑顶设置环形封闭截、排水沟,排水沟净宽 300mm,采纳 240 厚砼标准砖 M10 砂浆砌筑,表面粉刷 20 厚 1:2 水泥砂浆
排水沟底采纳 1:2 水泥砂浆找坡,排水沟深度 200-300mm
在基地沿基础底板四周设置环形排水沟,排水沟采纳 C20 细石混凝土与护坡喷浆同时施工,连成整体,通过水泵进行提升处理至总排水沟内
2、主体施工阶段土方回填完毕(土方回填至室外地坪标高以下 200mm),建筑物四周场地均采纳 C20 混凝土进行地坪硬化,施工现场排水则采纳明排水沟进行场地排水处理
施工现场路面较宽,雨水排水考虑采纳有组织排水、无组织排水并用的方式,根据现场地形条件,沿道路设计排水沟,向各个大门处找坡,纵向边坡坡度应根据地形确定,一般应小于 2%,但不小于 1%

1精品文档---下载后可任意编辑排水沟截面 300*300~400,采纳 100mm 厚 C20 混凝土垫层,侧墙采纳
