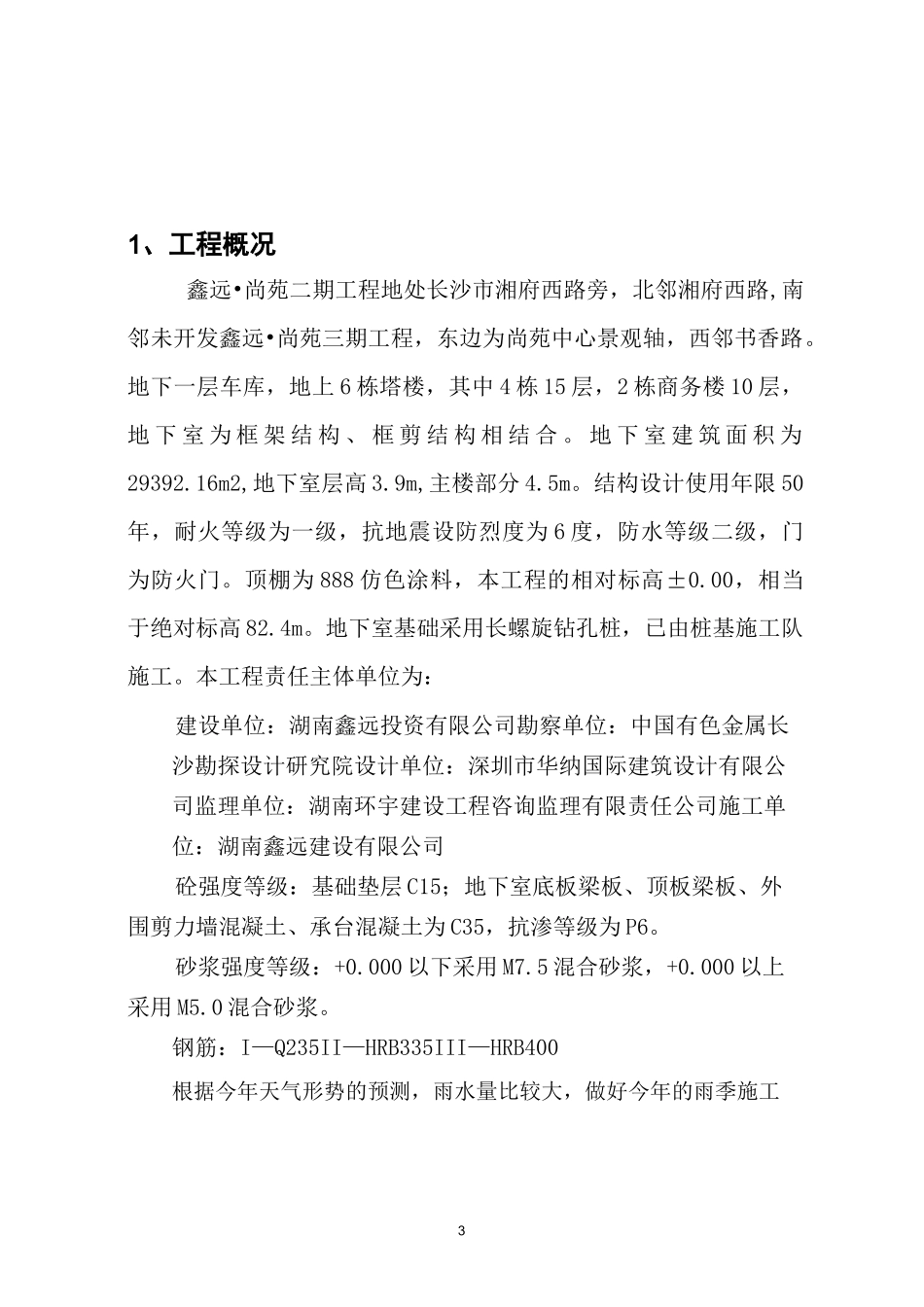

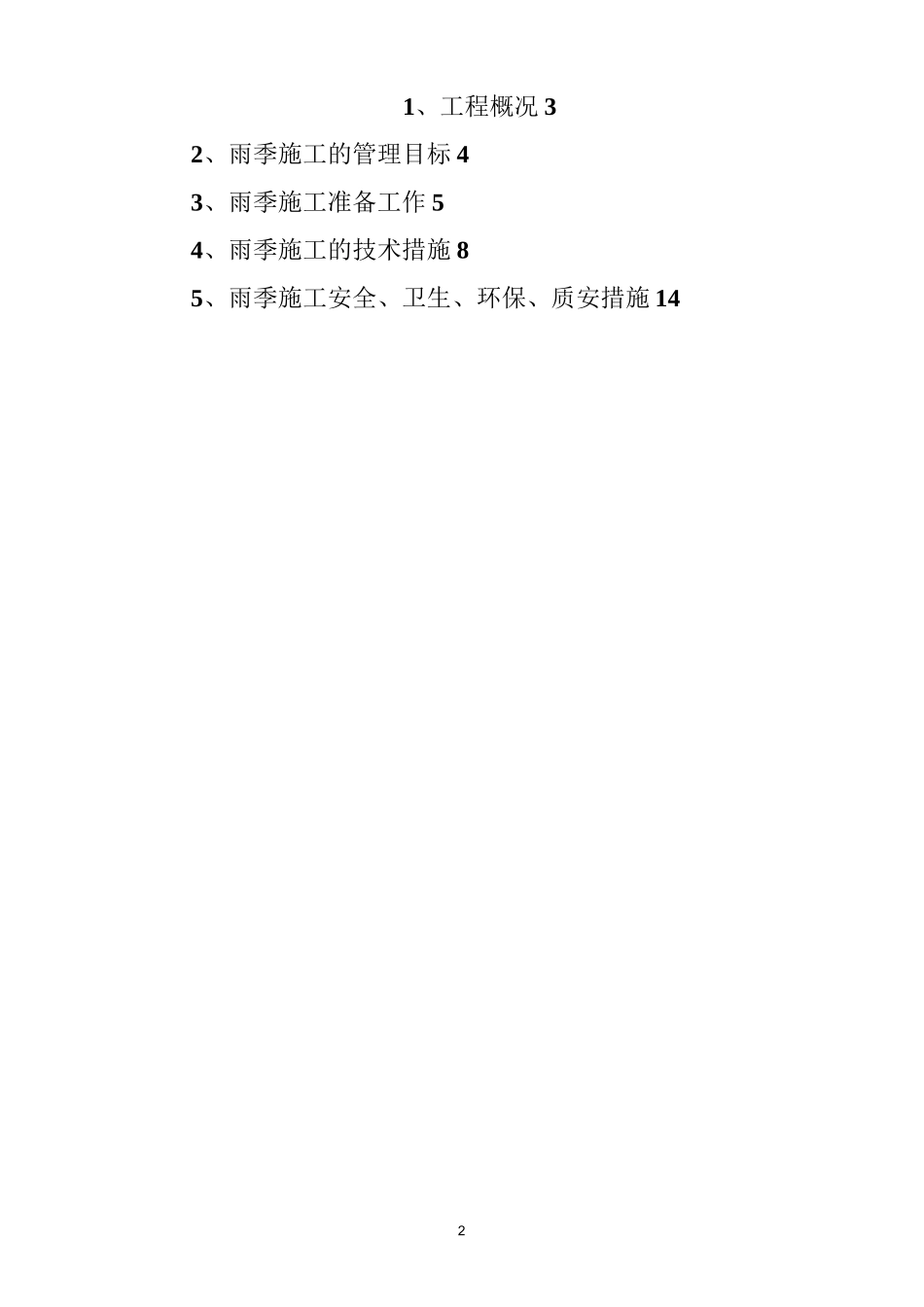

1鑫远•尚苑三期工程雨季汛期专项施工方案建设单位:湖南鑫远投资集团有限公司监理单位:湖南环宇建设工程咨询监理有限责任公司施工单位:湖南鑫远隆宇编制:张柏松审核:刘祖茂日期:2015 年 5 月目录湖南鑫远投资集有限公司21、工程概况 32、雨季施工的管理目标 43、雨季施工准备工作 54、雨季施工的技术措施 85、雨季施工安全、卫生、环保、质安措施 1431、工程概况鑫远•尚苑二期工程地处长沙市湘府西路旁,北邻湘府西路,南邻未开发鑫远•尚苑三期工程,东边为尚苑中心景观轴,西邻书香路。地下一层车库,地上 6 栋塔楼,其中 4 栋 15 层,2 栋商务楼 10 层,地 下 室 为 框 架 结 构 、 框 剪 结 构 相 结 合 。 地 下 室 建 筑 面 积 为29392.16m2,地下室层高 3.9m,主楼部分 4.5m。结构设计使用年限 50年,耐火等级为一级,抗地震设防烈度为 6 度,防水等级二级,门为防火门。顶棚为 888 仿色涂料,本工程的相对标高±0.00,相当于绝对标高 82.4m。地下室基础采用长螺旋钻孔桩,已由桩基施工队施工。本工程责任主体单位为:建设单位:湖南鑫远投资有限公司勘察单位:中国有色金属长沙勘探设计研究院设计单位:深圳市华纳国际建筑设计有限公司监理单位:湖南环宇建设工程咨询监理有限责任公司施工单位:湖南鑫远建设有限公司砼强度等级:基础垫层 C15;地下室底板梁板、顶板梁板、外围剪力墙混凝土、承台混凝土为 C35,抗渗等级为 P6。砂浆强度等级:+0.000 以下采用 M7.5 混合砂浆,+0.000 以上采用 M5.0 混合砂浆。钢筋:I—Q235II—HRB335III—HRB400根据今年天气形势的预测,雨水量比较大,做好今年的雨季施工2、雨季施工的管理4准备和防汛工作是保证本工程按期完成的基础、主体工程。根据本工程平面布置安排,场地平整、道路除南采用干铺石子硬化外、其部分余采用混凝土硬化已基本硬化完成,区域划分已全部完成,基本能做到了雨天不泥泞,晴天不扬尘。根据文明工地要求,在雨季来临之前,对现场的各项施工管理,做到责任落实,措施落实,防雨、防疫、卫生等项工作全面进行检查落实。2.1 由于本工程在雨季期间主要是结构施工、部分内装修、水电安装插入,现场施工面大、施工人员多给施工管理带来很多困难。如何解决施工层各工种施工有条不紊、层次分明、保证落实各项安全措施,确保雨季施工质量、安全,文明施工是雨季的主要工作,应重点解决好:加强入场工人的安全教育,细...
