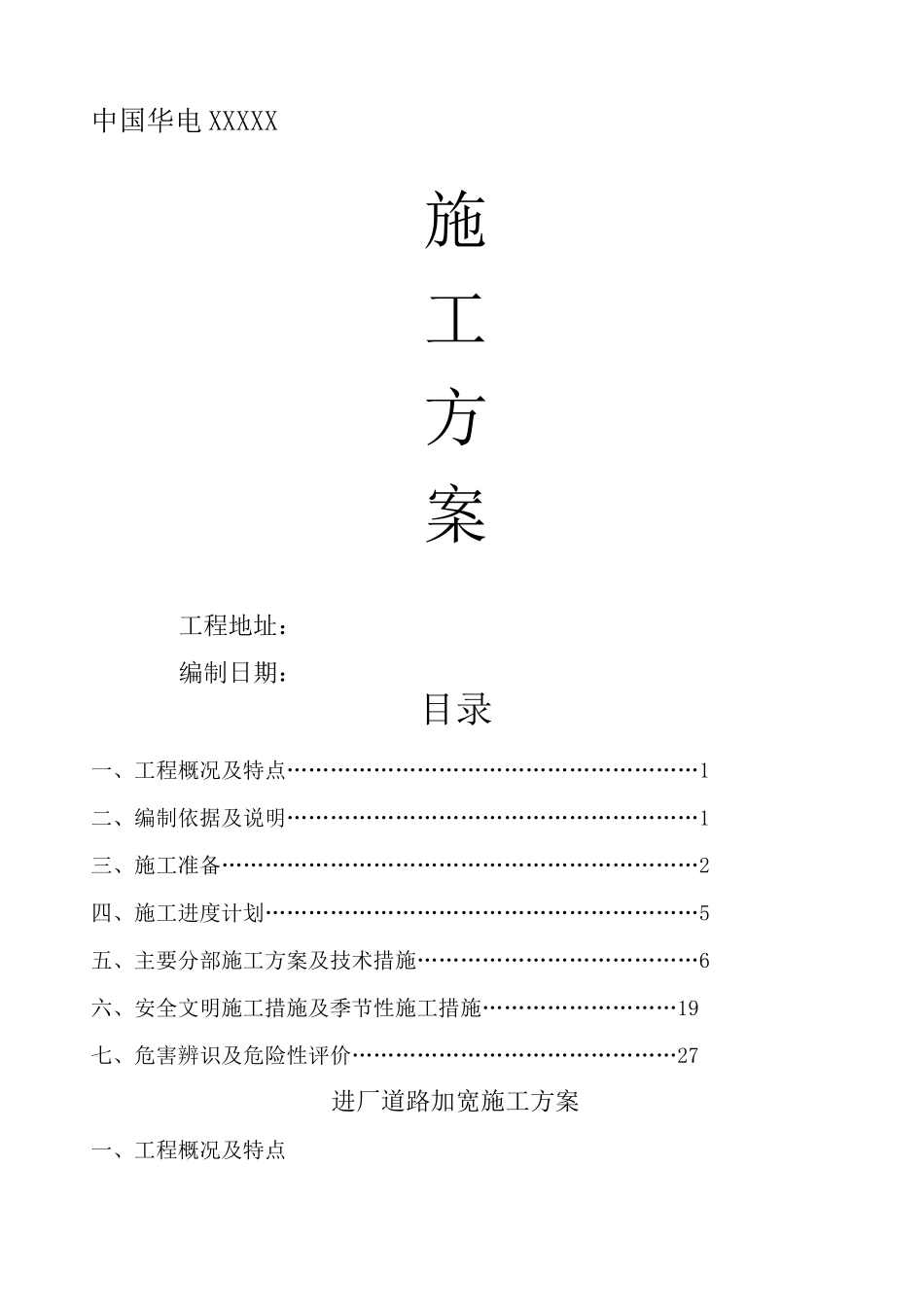

中国华电 XXXXX施工方案工程地址:编制日期:目录一、工程概况及特点…………………………………………………1二、编制依据及说明…………………………………………………1三、施工准备…………………………………………………………2四、施工进度计划……………………………………………………5五、主要分部施工方案及技术措施…………………………………6六、安全文明施工措施及季节性施工措施………………………19七、危害辨识及危险性评价………………………………………27进厂道路加宽施工方案一、工程概况及特点工程名称:湖北 XXXXXXX—期设计单位:湖北 XXXXXXXX 公司建设单位:湖北 XXXXXXXX 公司施工单位:湖北 XXXXXXXX 公司建设地点:总建筑面积:9650m 2 水泥路和土路总长 2422m本工程有三大特点1、原有混泥土路面有单侧加宽和两侧加宽坡底旁设有排水沟
2、原有土路面同时有单侧加宽和两侧加宽路面铺设 300 伽厚碎石,加宽部位采用土石混填路基
3、由于路面加宽设计 5m 来往车辆不能相对而行采用 150m 处设一座平台长12m 宽 4m 来往车辆周转而行图中未考虑
4、水泥路及土路图中未设计排水管,根据现场实际情况应采用不同地段埋设不同的排水管
工期要求:根据冬季时节雨水较多施工难度打工期设为 50 天

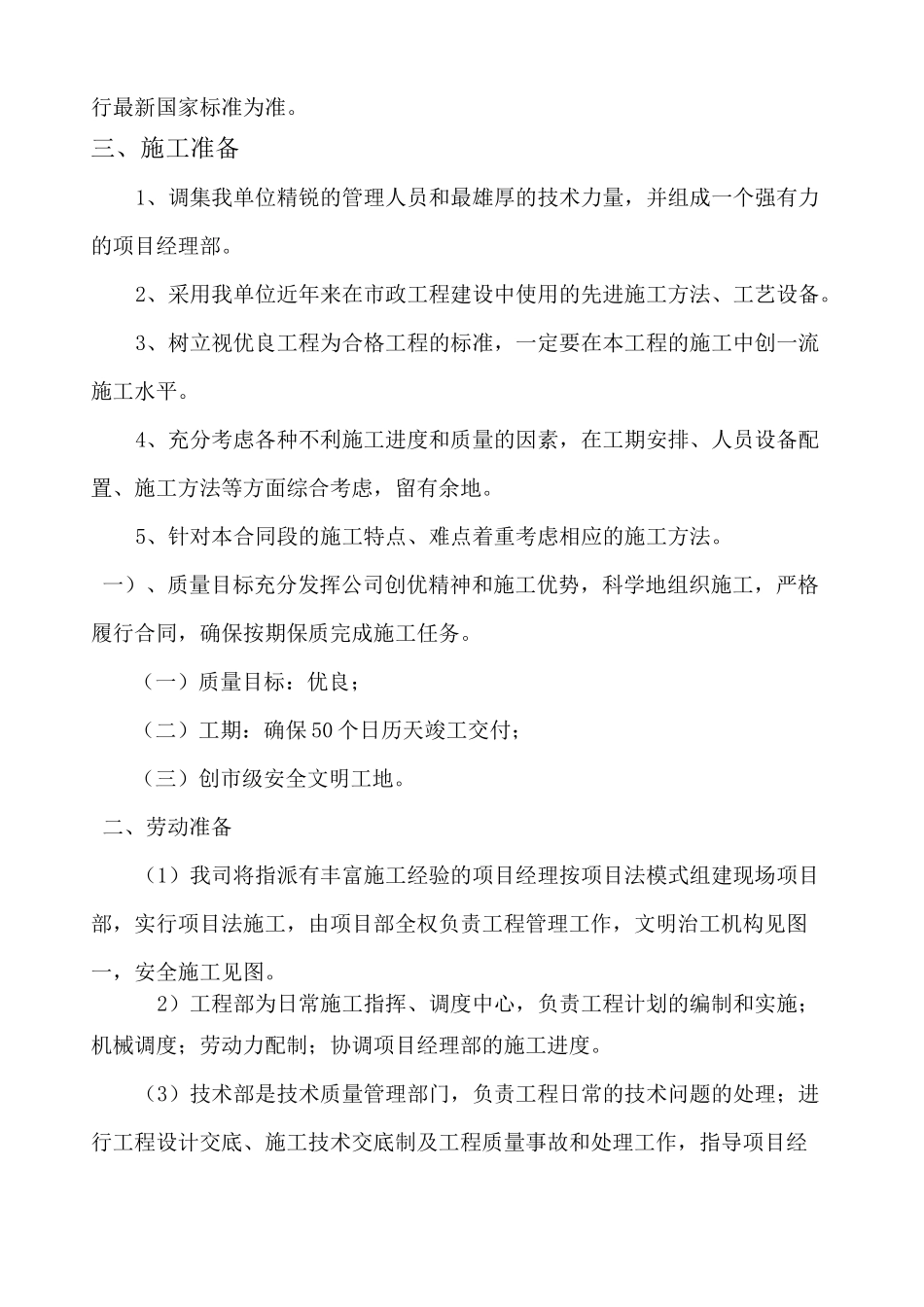

二、编制依据1、建设方提供的施工图;2、《水泥混凝土路面施工及验收规范》GBJ97-873、《公路路基施工技术规范》JTJ033-954、《公路路面基层施工技术规范》JTJ034-20005、《建筑施工手册》第四版及现行其他建筑、道路施工规范
如以上有新版本则以最新版本为准
本方案按照现有设计资料进行编制,在施工中如发生重大设计变更或牵涉本施工方案中确定的施工方法需要变动时,将另行补充编制施工方案用以指导施工
若本方案中的名词、术语及计量单位等与现行最新国
