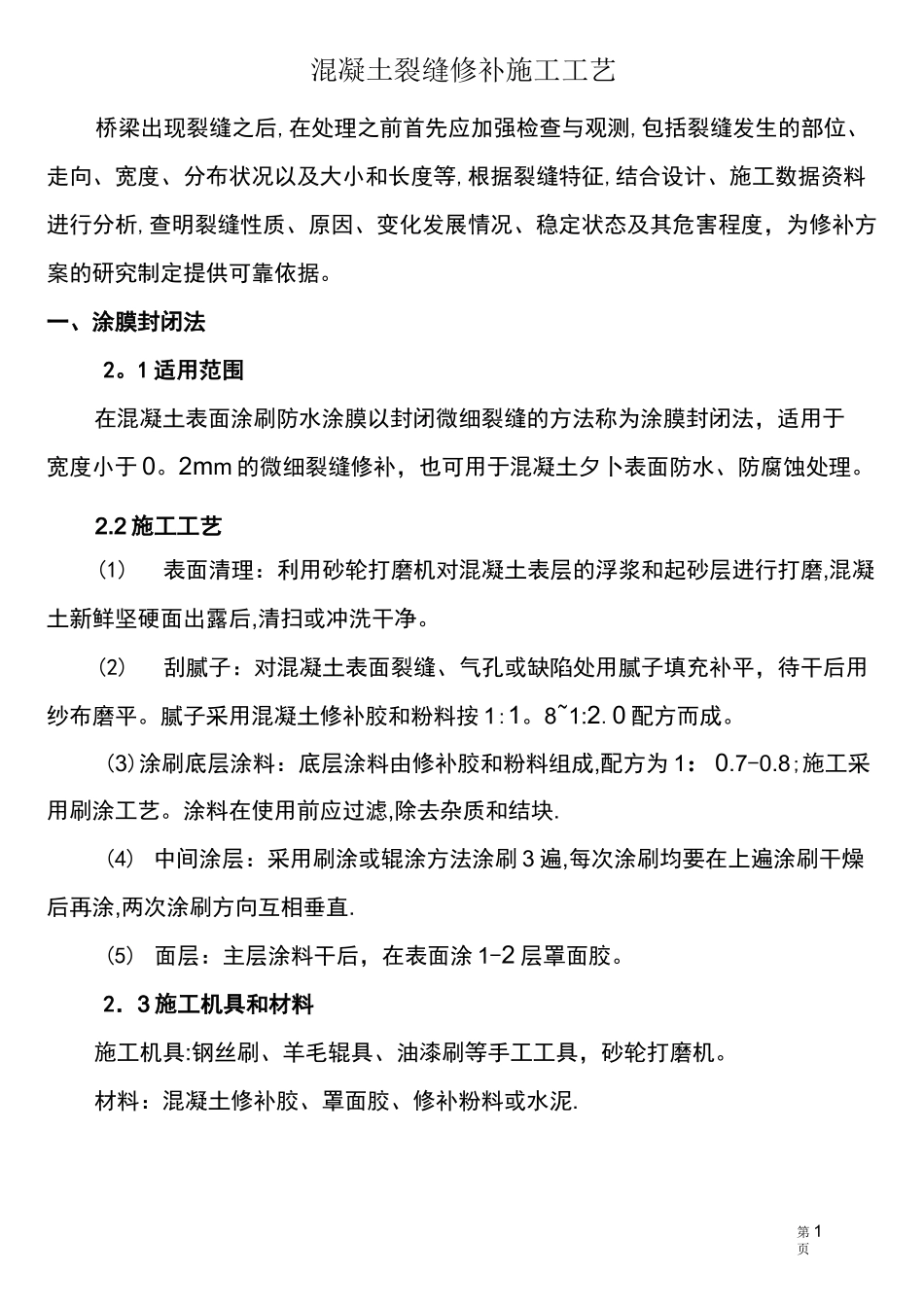

第 1页混凝土裂缝修补施工工艺桥梁出现裂缝之后,在处理之前首先应加强检查与观测,包括裂缝发生的部位、走向、宽度、分布状况以及大小和长度等,根据裂缝特征,结合设计、施工数据资料进行分析,查明裂缝性质、原因、变化发展情况、稳定状态及其危害程度,为修补方案的研究制定提供可靠依据
一、涂膜封闭法2
1 适用范围在混凝土表面涂刷防水涂膜以封闭微细裂缝的方法称为涂膜封闭法,适用于宽度小于 0
2mm 的微细裂缝修补,也可用于混凝土夕卜表面防水、防腐蚀处理
2 施工工艺(1)表面清理:利用砂轮打磨机对混凝土表层的浮浆和起砂层进行打磨,混凝土新鲜坚硬面出露后,清扫或冲洗干净
(2)刮腻子:对混凝土表面裂缝、气孔或缺陷处用腻子填充补平,待干后用纱布磨平
腻子采用混凝土修补胶和粉料按 1:1
0 配方而成
(3)涂刷底层涂料:底层涂料由修补胶和粉料组成,配方为 1:0
8;施工采用刷涂工艺
涂料在使用前应过滤,除去杂质和结块
(4) 中间涂层:采用刷涂或辊涂方法涂刷 3 遍,每次涂刷均要在上遍涂刷干燥后再涂,两次涂刷方向互相垂直
(5) 面层:主层涂料干后,在表面涂 1-2 层罩面胶
2.3 施工机具和材料施工机具:钢丝刷、羊毛辊具、油漆刷等手工工具,砂轮打磨机
材料:混凝土修补胶、罩面胶、修补粉料或水泥

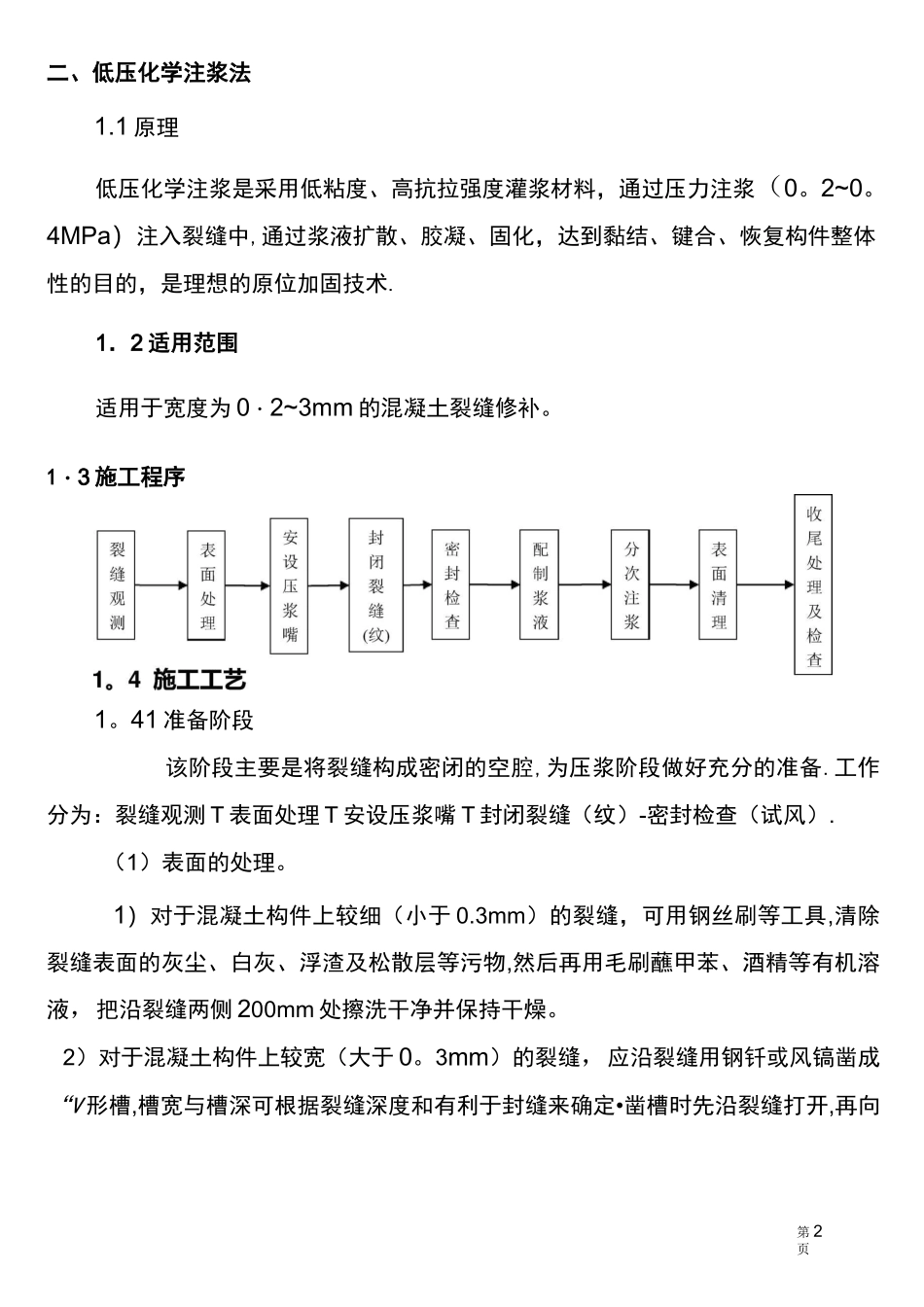

第 2页二、低压化学注浆法1
1 原理低压化学注浆是采用低粘度、高抗拉强度灌浆材料,通过压力注浆(0
4MPa)注入裂缝中,通过浆液扩散、胶凝、固化,达到黏结、键合、恢复构件整体性的目的,是理想的原位加固技术
1.2 适用范围适用于宽度为 0・2~3mm 的混凝土裂缝修补
1・3 施工程序1
41 准备阶段该阶段主要是将裂缝构成密闭的空腔,为压浆阶段做好充分的准备
工作分为:裂缝观测 T 表面处理 T 安设压浆嘴 T 封闭裂缝(纹)-密封检查(试风)
