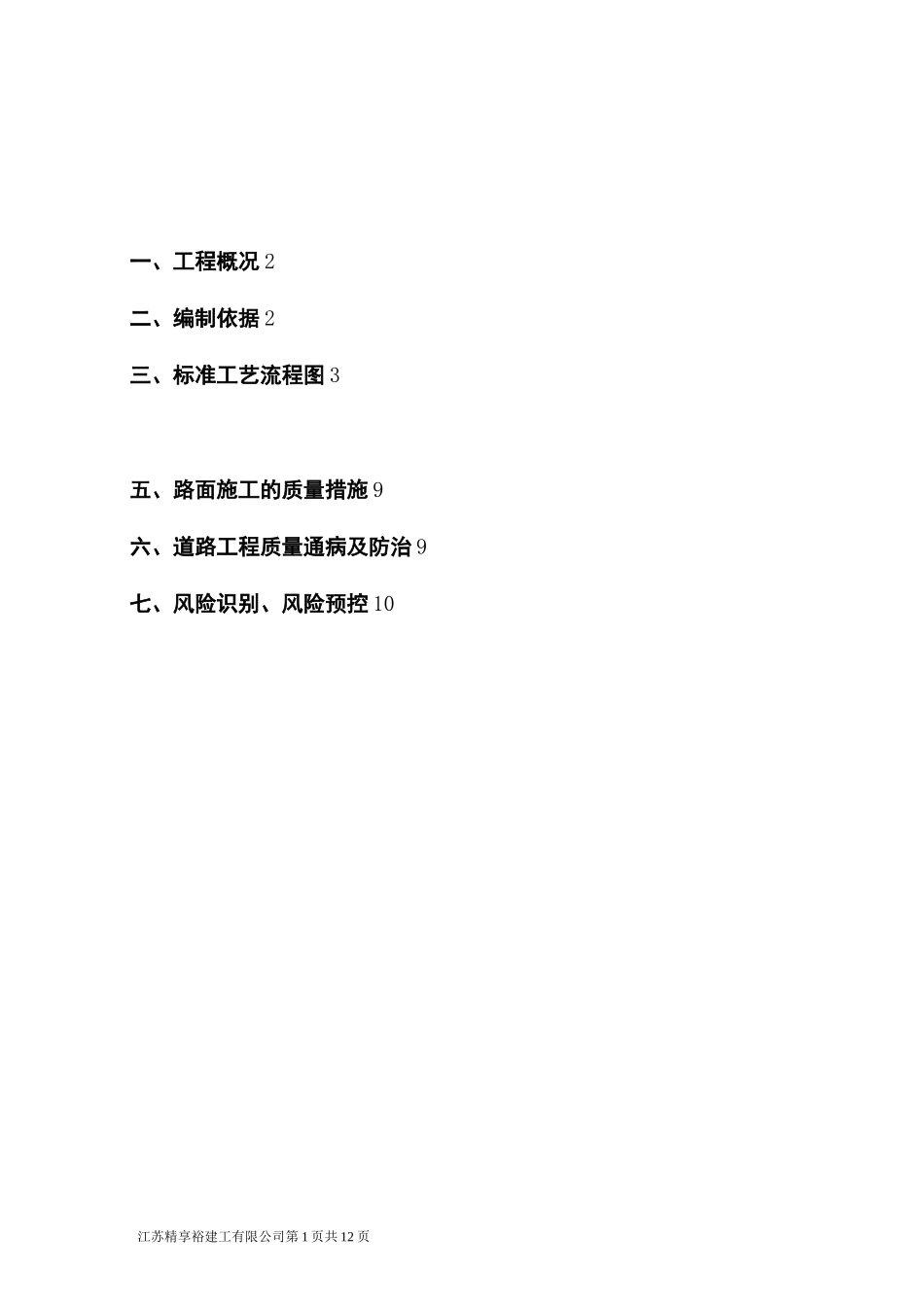

江苏精享裕建工有限公司第 1 页共 12 页一、工程概况 2二、编制依据 2三、标准工艺流程图 3五、路面施工的质量措施 9六、道路工程质量通病及防治 9七、风险识别、风险预控 10h
十仪征 110KV 变电站工程道路施工方案 江苏精享裕建工有限公司第 2 页共 12 页道路施工方案第 3 页共 12 页h
十仪征 110KV 变电站工程道路施工方案 江苏精享裕建工有限公司第 4 页共 12 页三、标准工艺流程图根据工程的具体构造,工程现场施工涉及的各相关专业的施工内容等,本工程施工标准工艺流程:道路施工方案第 3 页共 12 页JNCMJ(2)在施工前已编制详细的施工方案并已审批
(3) 在施工前已做好施工技术交底工作,交底时根据工程实际并结合具体操作部位
阐明技术规范和标准的规定,明确对关键部位的质量要求、操作要点及注意事项
(4) 所用的材料准备完成,并通过抽检合格
(5) 所用的工具准备完成,并经检查,性能完好
(6) 所有作业人员已经培训合格,并进行了安全交底
3 材料准备(1) 工程采用商品砼,要求商品砼公提供的材料符合 GBJ97《水泥混凝土路面施工验收规范》的要求,提供的砼选用同一厂家,同一产地、同一品种规格的材料,确保砼机理、色泽一致
(2) 工程安排商砼公司使用水泥采用 425 普通硅酸盐水泥,质量要求符合现行GB175
粗骨料采用碎石,含泥量控制 W1%
掺合料要求符合现行 JGJ52《普通混凝土用砂、石质量及检验方法标准(附条文说明)》
采用饮用水拌合,水源时水质应达到现行JGJ63 的规定
(3) 路基用碎石及毛石,控制毛石尺寸不宜过大,碎石级配要求采用连续级配,保证碾压能达到的效果
4 机具准备(1) 振动梁要求采用 2 根巾 100 钢管制作,设两台振动机,振动机设置部位应设在两头,振动梁长为 3 米
由于主道路分二次浇筑
