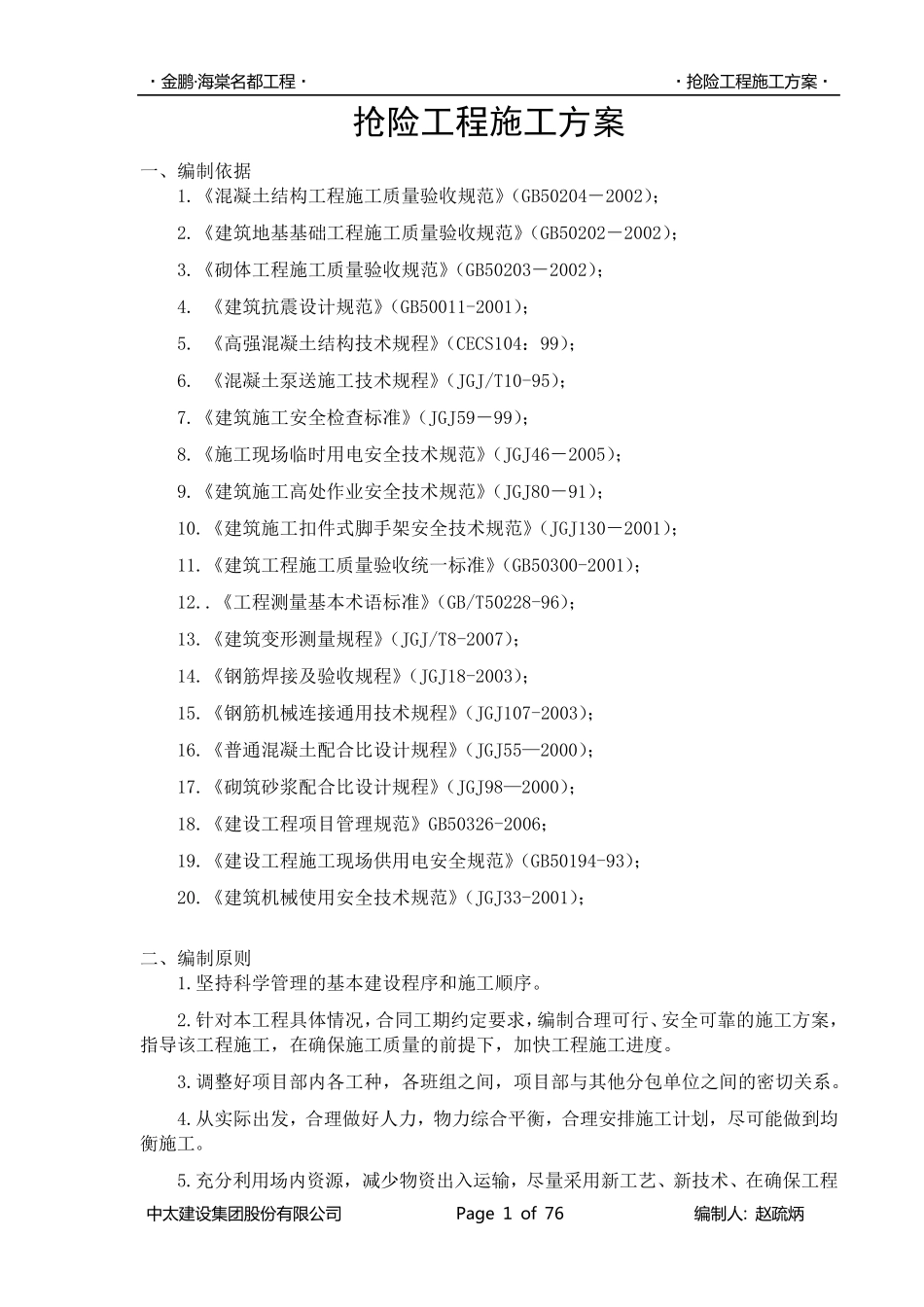

·金 鹏 ·海 棠 名 都 工 程 · ·抢 险 工 程 施 工 方 案 · 中太建设集团股份有限公司 Page 1 of 76 编制人: 赵疏炳 抢险工程施工方案 一、编制依据 1.《混凝土结构工程施工质量验收规范》(GB50204-2002); 2.《建筑地基基础工程施工质量验收规范》(GB50202-2002); 3.《砌体工程施工质量验收规范》(GB50203-2002); 4. 《建筑抗震设计规范》(GB50011-2001); 5. 《高强混凝土结构技术规程》(CECS104:99); 6. 《混凝土泵送施工技术规程》(JGJ/T10-95); 7.《建筑施工安全检查标准》(JGJ59-99); 8.《施工现场临时用电安全技术规范》(JGJ46-2005); 9.《建筑施工高处作业安全技术规范》(JGJ80-91); 10.《建筑施工扣件式脚手架安全技术规范》(JGJ130-2001); 11.《建筑工程施工质量验收统一标准》(GB50300-2001); 12..《工程测量基本术语标准》(GB/T50228-96); 13.《建筑变形测量规程》(JGJ/T8-2007); 14.《钢筋焊接及验收规程》(JGJ18-2003); 15.《钢筋机械连接通用技术规程》(JGJ107-2003); 16.《普通混凝土配合比设计规程》(JGJ55—2000); 17.《砌筑砂浆配合比设计规程》(JGJ98—2000); 18.《建设工程项目管理规范》GB50326-2006; 19.《建设工程施工现场供用电安全规范》(GB50194-93); 20.《建筑机械使用安全技术规范》(JGJ33-2001); 二、编制原则 1.坚持科学管理的基本建设程序和施工顺序。 2.针对本工程具体情况,合同工期约定要求,编制合理可行、安全可靠的施工方案,指导该工程施工,在确保施工质量的前提下,加快工程施工进度。 3.调整好项目部内各工种,各班组之间,项目部与其他分包单位之间的密切关系。 4.从实际出 发 ,合理做 好人 力 ,物 力 综 合平 衡 ,合理安排 施工计划 ,尽 可能 做 到 均衡 施工。 5.充 分利 用场内资 源 ,减 少 物 资 出 入 运 输 ,尽 量采 用新 工艺 、新 技术、在确保工程·金 鹏 ·海 棠 名 都 工 程 · ·抢 险 工 程 施 工 方 案 · 中太建设集团股份有限公司 Page 2 of 76 编制人: 赵疏炳 质量和进度的前提下,降低工程成本。 6.忠于设计、精心施工、统一指挥、密切协作、工期履约、确保质量。 三、工程概况 (一) 现场工程概况 重庆金鹏物业(集团)有限公司开发建设的原海棠公寓旧城改造工程——海棠名都...
