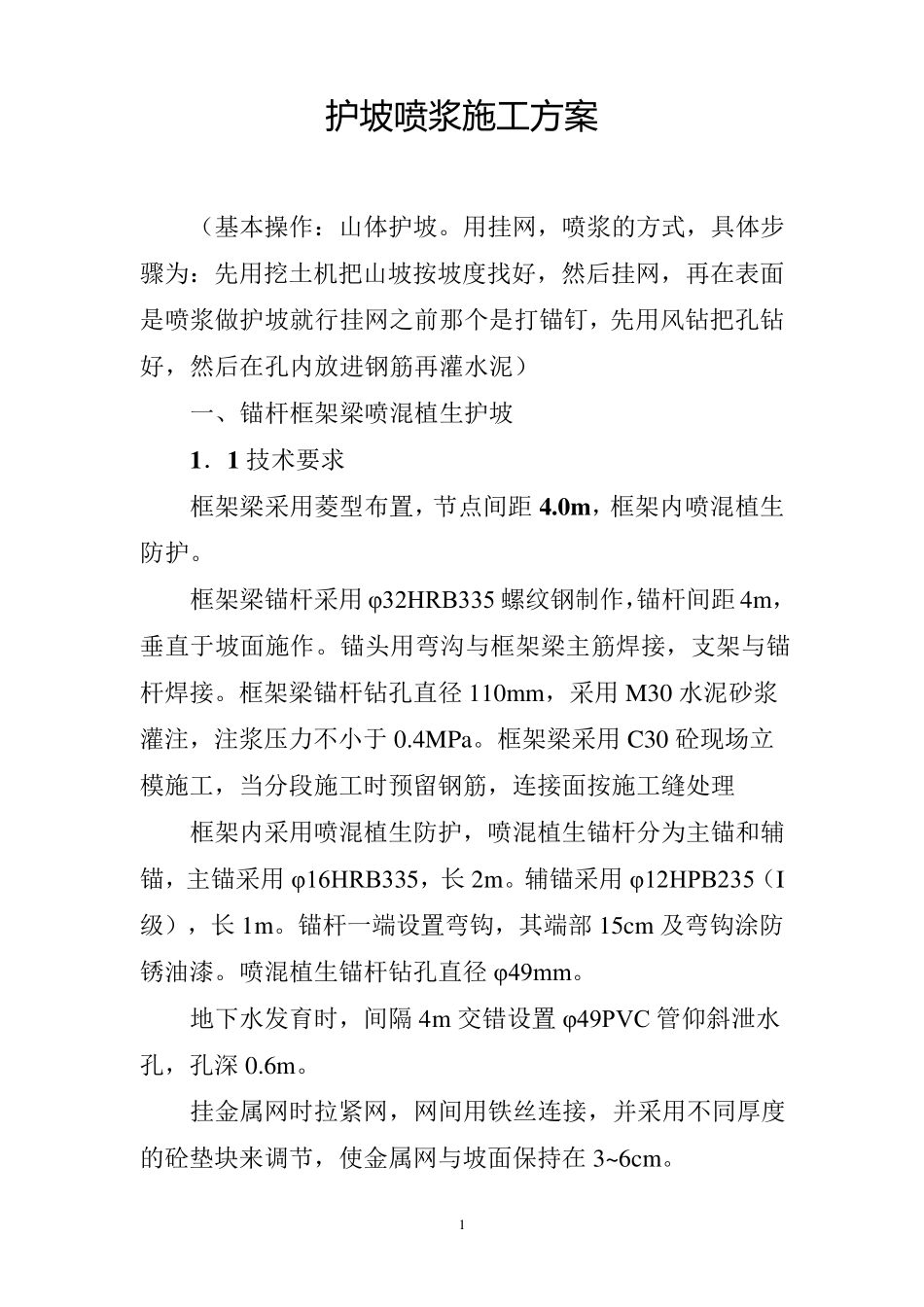

1 护 坡 喷浆施工方案 (基本操作:山体护坡
用挂网,喷浆的方式,具体步骤为:先用挖土机把山坡按坡度找好,然后挂网,再在表面是喷浆做护坡就行挂网之前那个是打锚钉,先用风钻把孔钻好,然后在孔内放进钢筋再灌水泥) 一、锚杆框架梁喷混植生护坡 1.1 技术要求 框架梁采用菱型布置,节点间距 4
0m ,框架内喷混植生防护
框架梁锚杆采用φ32HRB335 螺纹钢制作,锚杆间距 4m,垂直于坡面施作
锚头用弯沟与框架梁主筋焊接,支架与锚杆焊接
框架梁锚杆钻孔直径 110mm,采用M30 水泥砂浆灌注,注浆压力不小于 0
框架梁采用C30 砼现场立模施工,当分段施工时预留钢筋,连接面按施工缝处理 框架内采用喷混植生防护,喷混植生锚杆分为主锚和辅锚,主锚采用φ16HRB335,长 2m
辅锚采用φ12HPB235(I级),长 1m
锚杆一端设置弯钩,其端部 15cm 及弯钩涂防锈油漆
喷混植生锚杆钻孔直径 φ49mm
地下水发育时,间隔 4m 交错设置 φ49PVC 管仰斜泄水孔,孔深 0
挂金属网时拉紧网,网间用铁丝连接,并采用不同厚度的砼垫块来调节,使金属网与坡面保持在3~6cm
2 种植混凝土基材由风化砂、有机肥、疏松剂、保水剂、粘结剂等组成,其配方针对不同的环境地的岩土体经室内配比试验和现场试验确定
无纺布单位重量为 18g/m 2
1.2 施工要求 (1)锚杆 锚杆施工前选择相同的地层进行拉拔试验,试验孔数不少于 3 孔,以验证锚固段的设计指标,确定施工工艺及参数
试验锚杆长 3m ,采用单根 φ32HRB335 钢筋,抗拔力不小于250KN
锚杆孔先用高压风吹洗,除去孔内泥渣,注浆安设锚杆
锚杆的施工工序是:测量放线→ 清除坡面杂物→ 钻孔、清孔→ 锚杆制作→ 安放锚杆→ 注浆→ 锚杆框架梁混凝土→锚杆头紧固→ 浇注砼封头

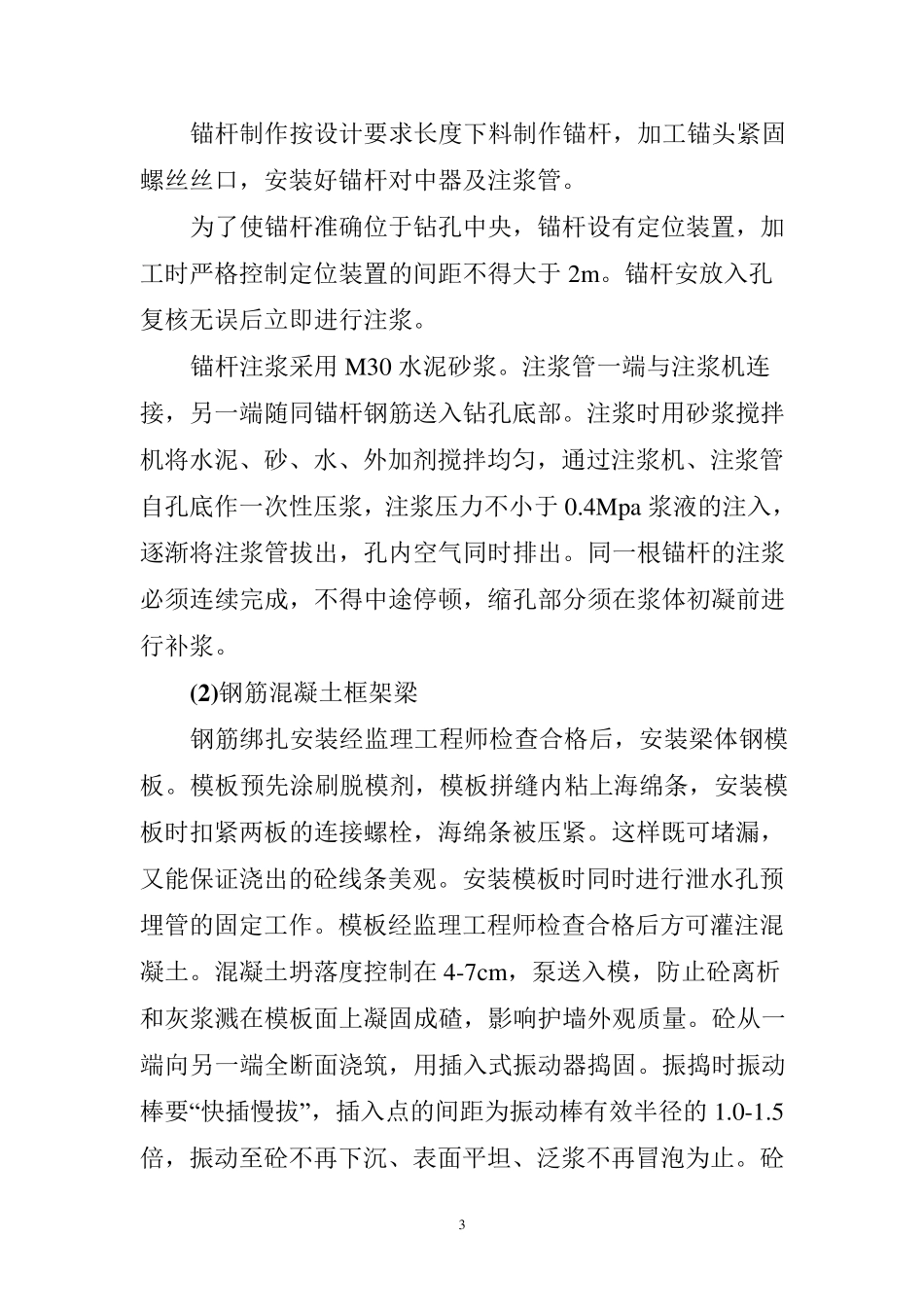

测量放线及清除覆
