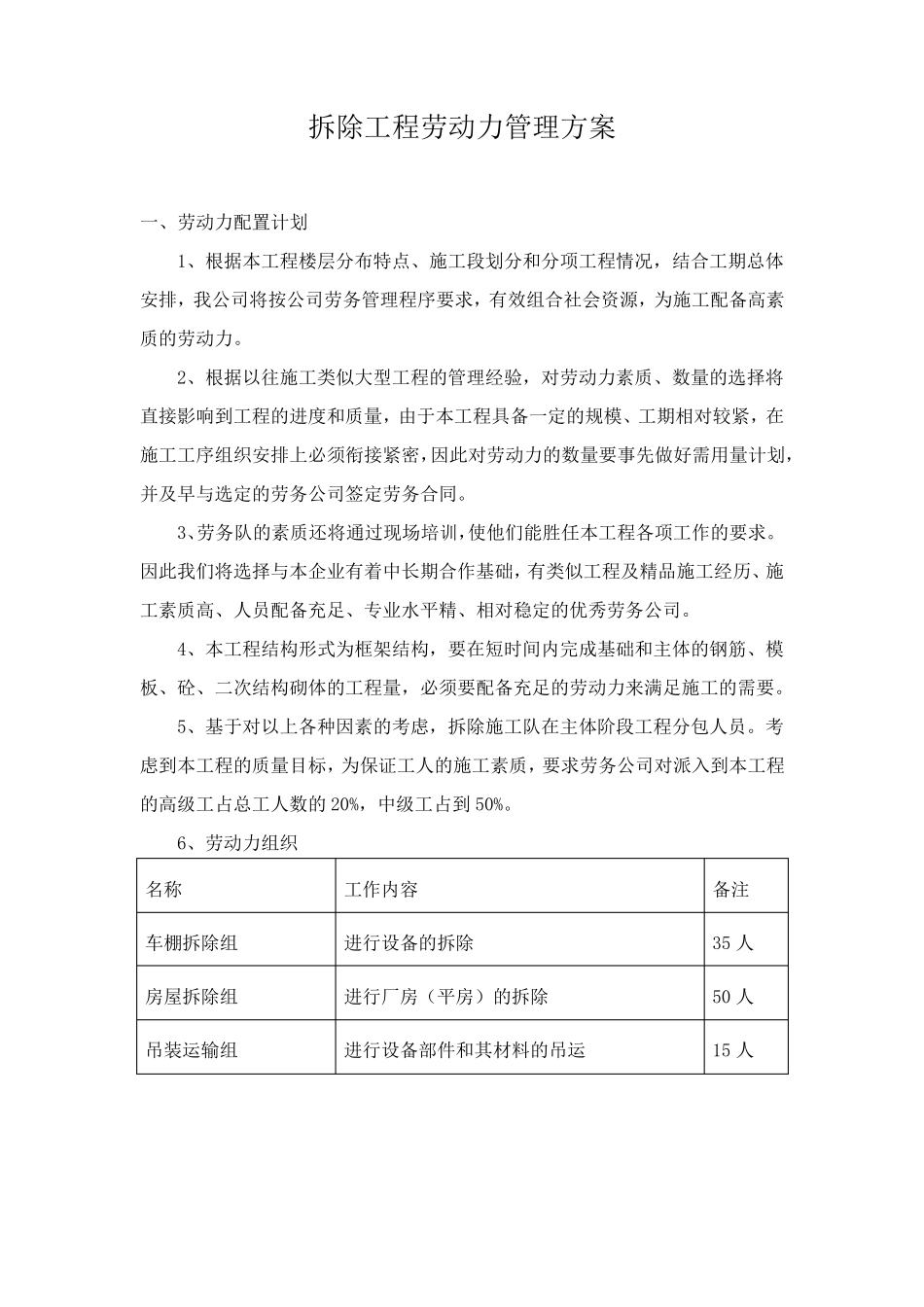

拆除工程劳动力管理方案 一、劳动力配置计划 1、根据本工程楼层分布特点、施工段划分和分项工程情况,结合工期总体安排,我公司将按公司劳务管理程序要求,有效组合社会资源,为施工配备高素质的劳动力
2、根据以往施工类似大型工程的管理经验,对劳动力素质、数量的选择将直接影响到工程的进度和质量,由于本工程具备一定的规模、工期相对较紧,在施工工序组织安排上必须衔接紧密,因此对劳动力的数量要事先做好需用量计划,并及早与选定的劳务公司签定劳务合同
3、劳务队的素质还将通过现场培训,使他们能胜任本工程各项工作的要求
因此我们将选择与本企业有着中长期合作基础,有类似工程及精品施工经历、施工素质高、人员配备充足、专业水平精、相对稳定的优秀劳务公司
4、本工程结构形式为框架结构,要在短时间内完成基础和主 体的钢 筋 、模板 、砼 、二 次 结构砌 体的工程量,必须要配备充足的劳动力来 满 足施工的需要
5、基于对以上各种 因素的考 虑 ,拆除施工队在主 体阶 段工程分包 人员

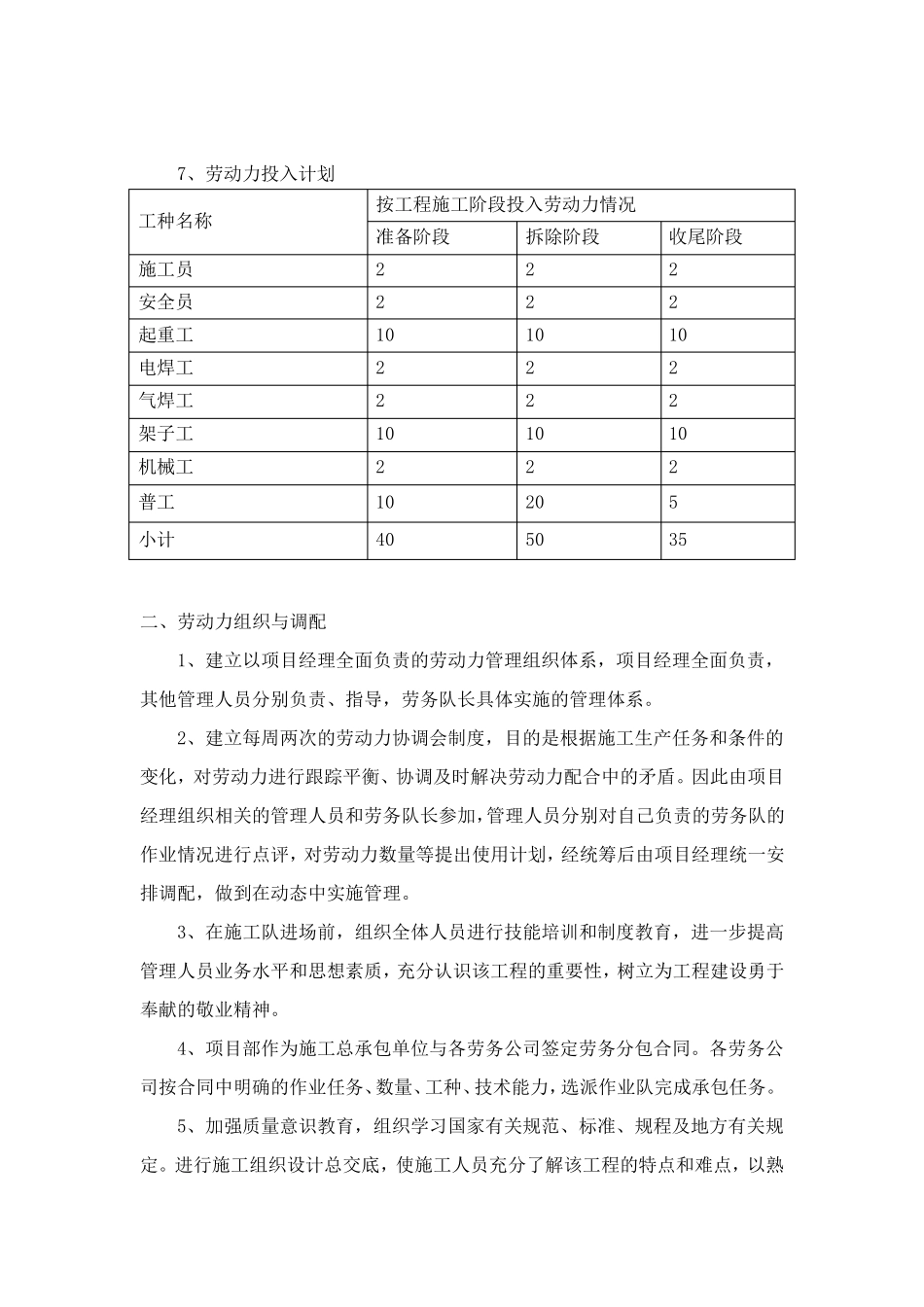

考虑 到本工程的质量目 标 ,为保 证 工人的施工素质,要求劳务公司对派 入 到本工程的高级 工占 总工人数的 20%,中级 工占 到 50%
6、劳动力组织 名 称 工作内容 备注 车 棚 拆除组 进行 设 备的拆除 35 人 房 屋 拆除组 进行 厂 房 ( 平房 ) 的拆除 50 人 吊 装 运 输 组 进行 设 备部 件 和其 材 料 的吊 运 15 人 7、劳动力投入计划 工种名称 按工程施工阶段投入劳动力情况 准备阶段 拆除阶段 收尾阶段 施工员 2 2 2 安全员 2 2 2 起重工 10 10 10 电焊工 2 2 2 气焊工 2 2 2 架子工 10 10 10 机械工 2 2 2 普工 10 20 5 小计 40 50 35 二、劳动力组织与调配 1、建立以项目经理全面负责的劳动力管理组织体系,
