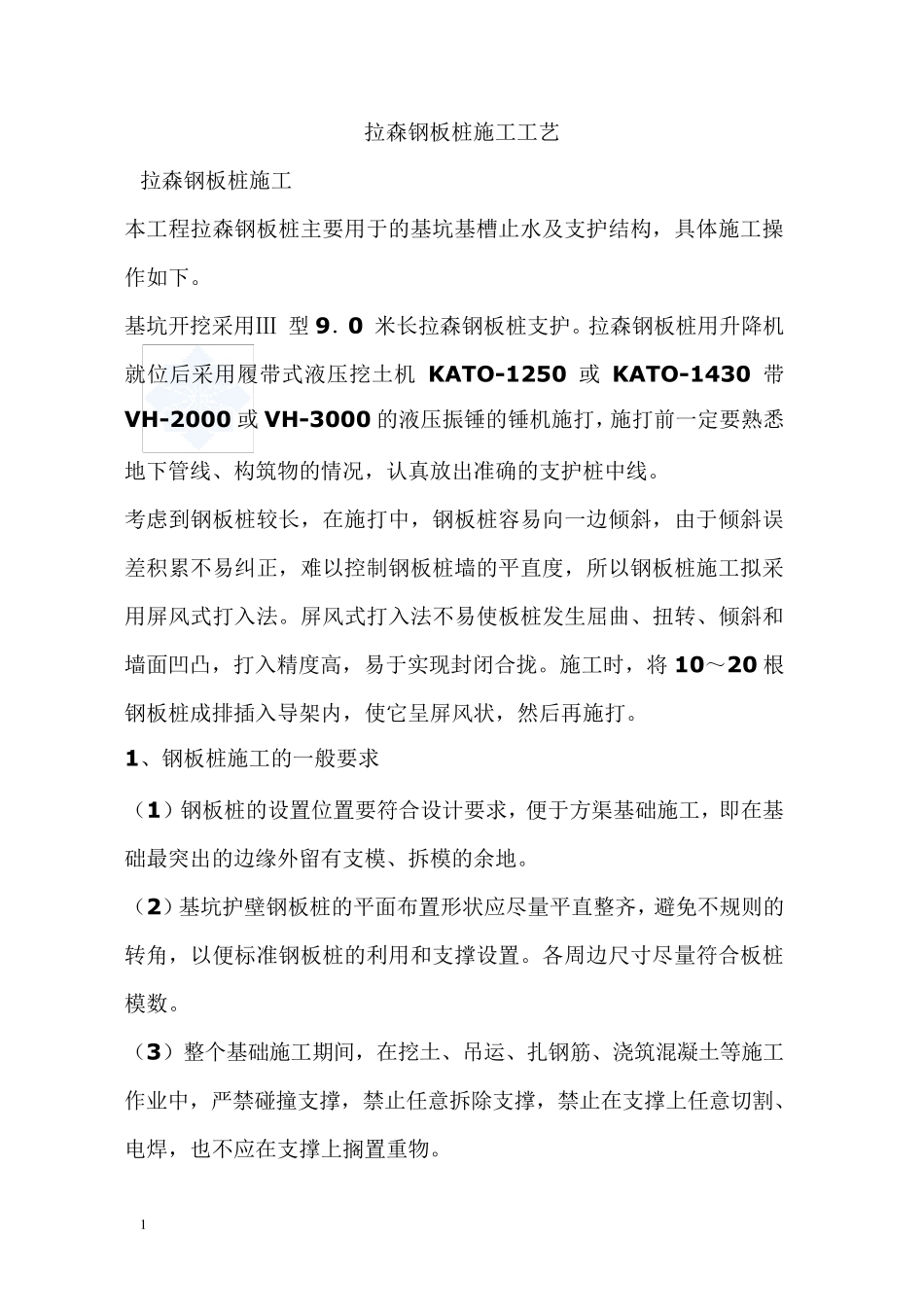

1 拉森钢板桩施工工艺 拉森钢板桩施工 本工程拉森钢板桩主要用于的基坑基槽止水及支护结构,具体施工操作如下
基坑开挖采用Ⅲ 型 9.0 米长拉森钢板桩支护
拉森钢板桩用升降机就位后采用履带式液压挖土机 KATO-1250 或 KATO-1430 带VH-2000 或 VH-3000 的液压振锤的锤机施打,施打前一定要熟悉地下管线、构筑物的情况,认真放出准确的支护桩中线
考虑到钢板桩较长,在施打中,钢板桩容易向一边倾斜,由于倾斜误差积累不易纠正,难以控制钢板桩墙的平直度,所以钢板桩施工拟采用屏风式打入法
屏风式打入法不易使板桩发生屈曲、扭转、倾斜和墙面凹凸,打入精度高,易于实现封闭合拢
施工时,将 10~20 根钢板桩成排插入导架内,使它呈屏风状,然后再施打
1、钢板桩施工的一般要求 (1)钢板桩的设置位置要符合设计要求,便于方渠基础施工,即在基础最突出的边缘外留有支模、拆模的余地
(2)基坑护壁钢板桩的平面布置形状应尽量平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置
各周边尺寸尽量符合板桩模数
(3)整个基础施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物

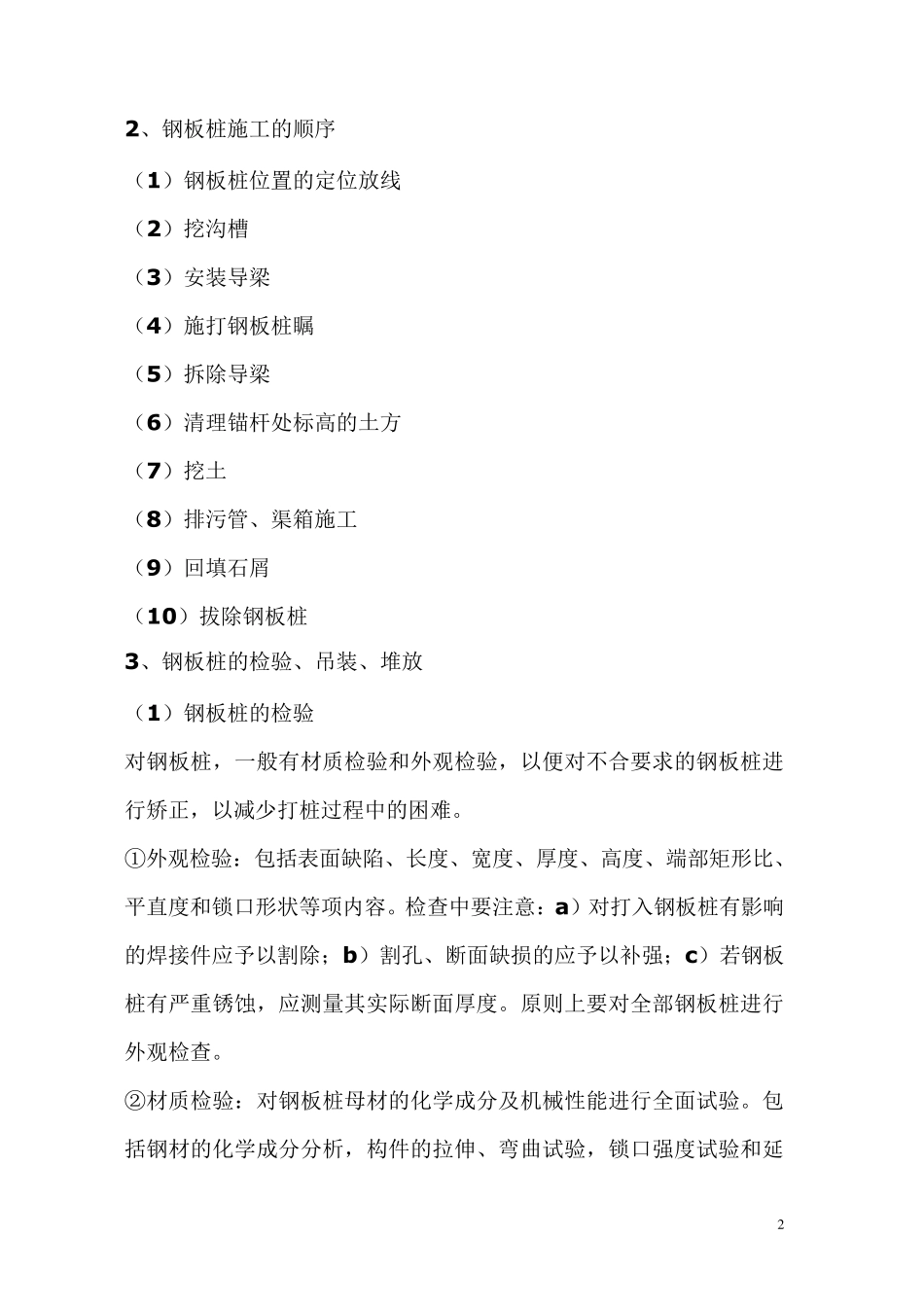

2 2、钢板桩施工的顺序 (1)钢板桩位置的定位放线 (2)挖沟槽 (3)安装导梁 (4)施打钢板桩瞩 (5)拆除导梁 (6)清理锚杆处标高的土方 (7)挖土 (8)排污管、渠箱施工 (9)回填石屑 (10)拔除钢板桩 3、钢板桩的检验、吊装、堆放 (1)钢板桩的检验 对钢板桩,一般有材质检验和外观检验,以便对不合要求的钢板桩进行矫正,以减少打桩过程中的困难
①外观检验:包括表面缺陷、长度、宽度、厚度、高度、端部矩形比、平直度和锁口形状等项内容

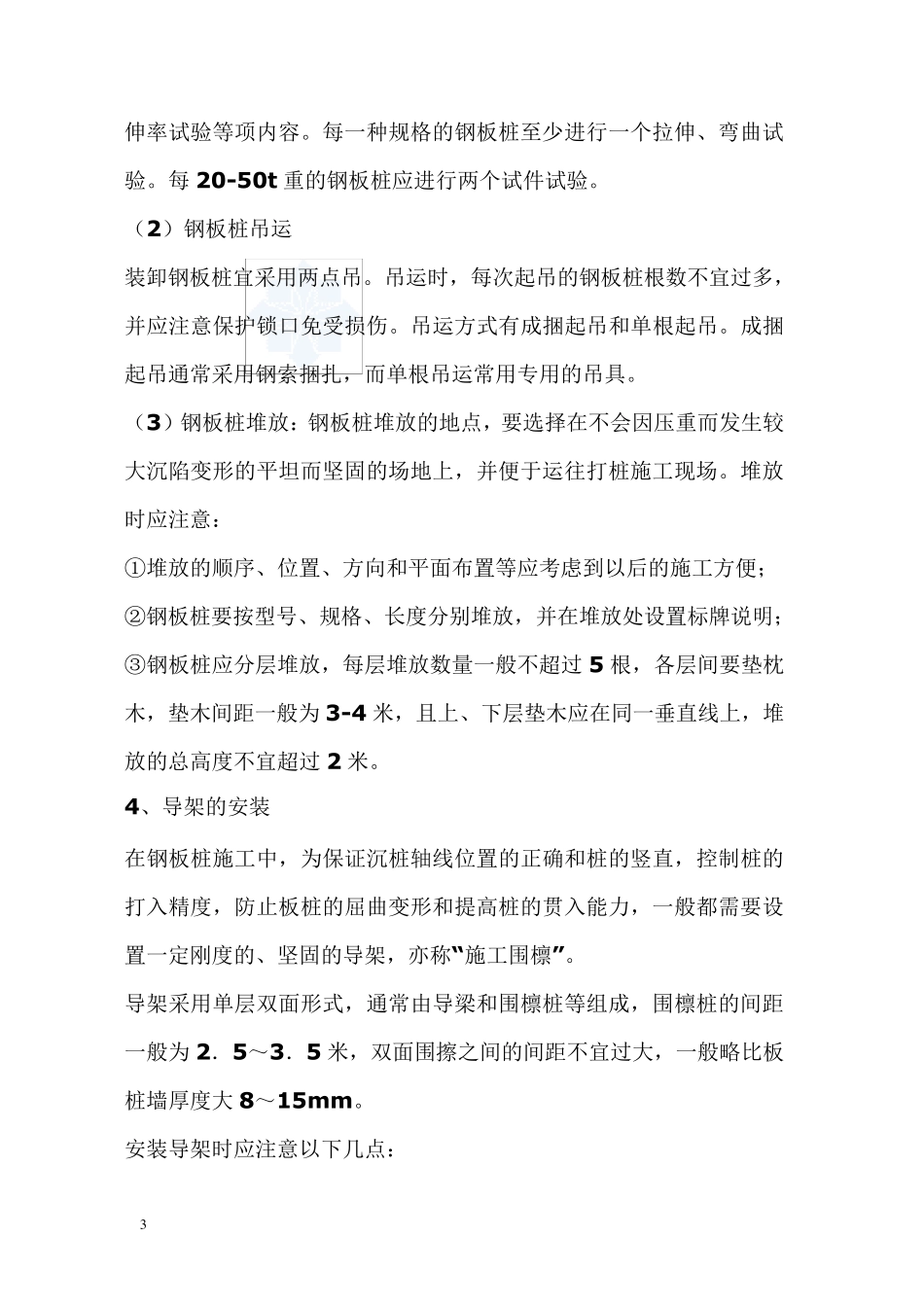

检查中要注意:a)对打入钢板桩有影响的焊接件应予以割除;b)割
