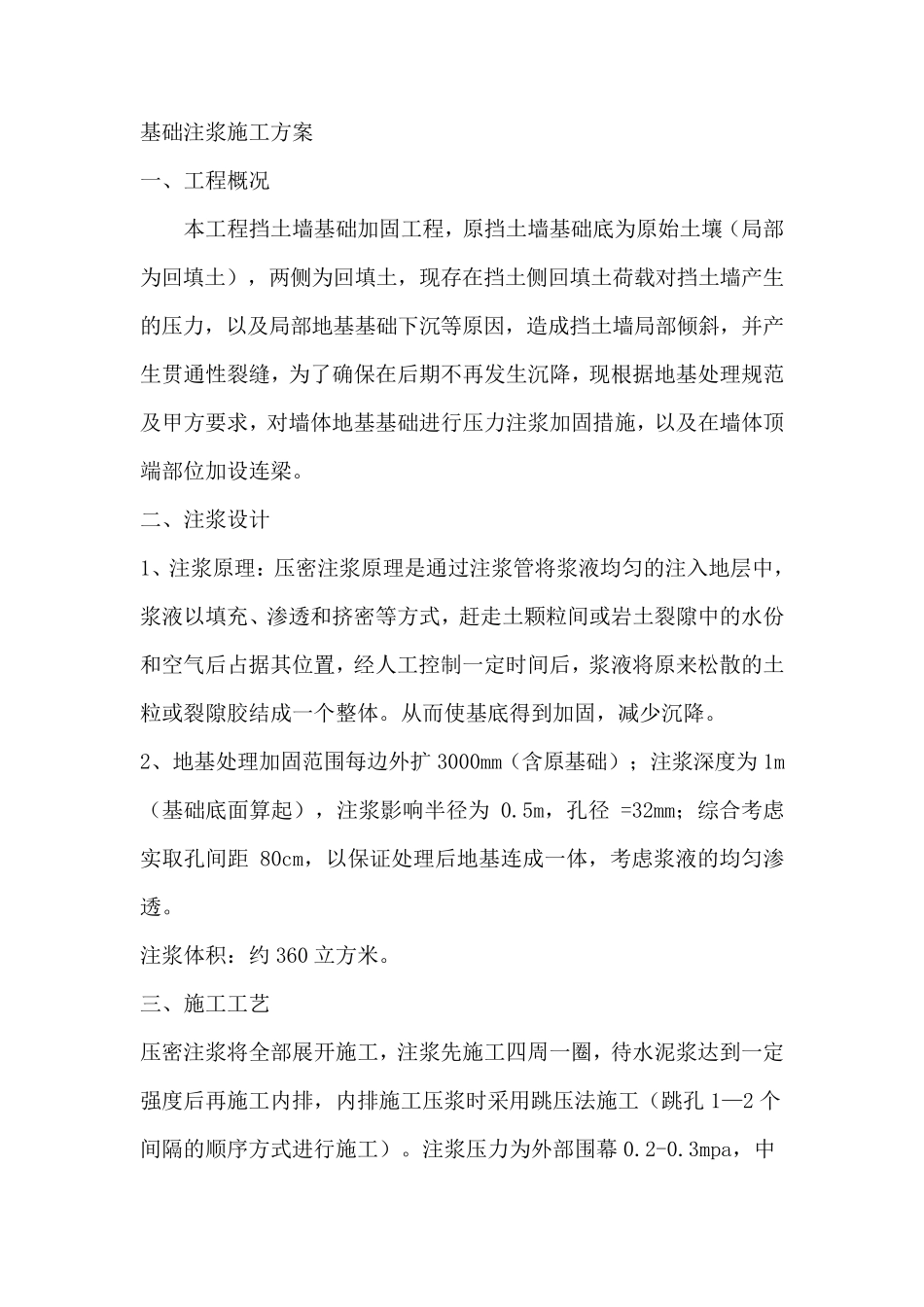

挡 土 墙 基 础 注 浆 施 工 方 案 施工单位:新疆华清池加固工程技术有限公司 日 期:2018 年 3 月 25 日 基 础 注 浆 施 工 方 案 一 、 工 程 概 况 本 工 程 挡 土 墙 基 础 加 固 工 程 , 原 挡 土 墙 基 础 底 为 原 始 土 壤 ( 局 部为 回 填 土 ) , 两 侧 为 回 填 土 , 现 存 在 挡 土 侧 回 填 土 荷 载 对 挡 土 墙 产 生的 压 力 , 以 及 局 部 地 基 基 础 下 沉 等 原 因 , 造 成 挡 土 墙 局 部 倾 斜 , 并 产生 贯 通 性 裂 缝 , 为 了 确 保 在 后 期 不 再 发 生 沉 降 , 现 根 据 地 基 处 理 规 范及 甲 方 要 求 , 对 墙 体 地 基 基 础 进 行 压 力 注 浆 加 固 措 施 , 以 及 在 墙 体 顶端 部 位 加 设 连 梁
二 、 注 浆 设 计 1、 注 浆 原 理 : 压 密 注 浆 原 理 是 通 过 注 浆 管 将 浆 液 均 匀 的 注 入 地 层 中 ,浆 液 以 填 充 、 渗 透 和 挤 密 等 方 式 , 赶 走 土 颗 粒 间 或 岩 土 裂 隙 中 的 水 份和 空 气 后 占 据 其 位 置 , 经 人 工 控 制一 定时间 后 , 浆 液 将 原 来松散的 土粒 或 裂 隙 胶结成 一 个整体

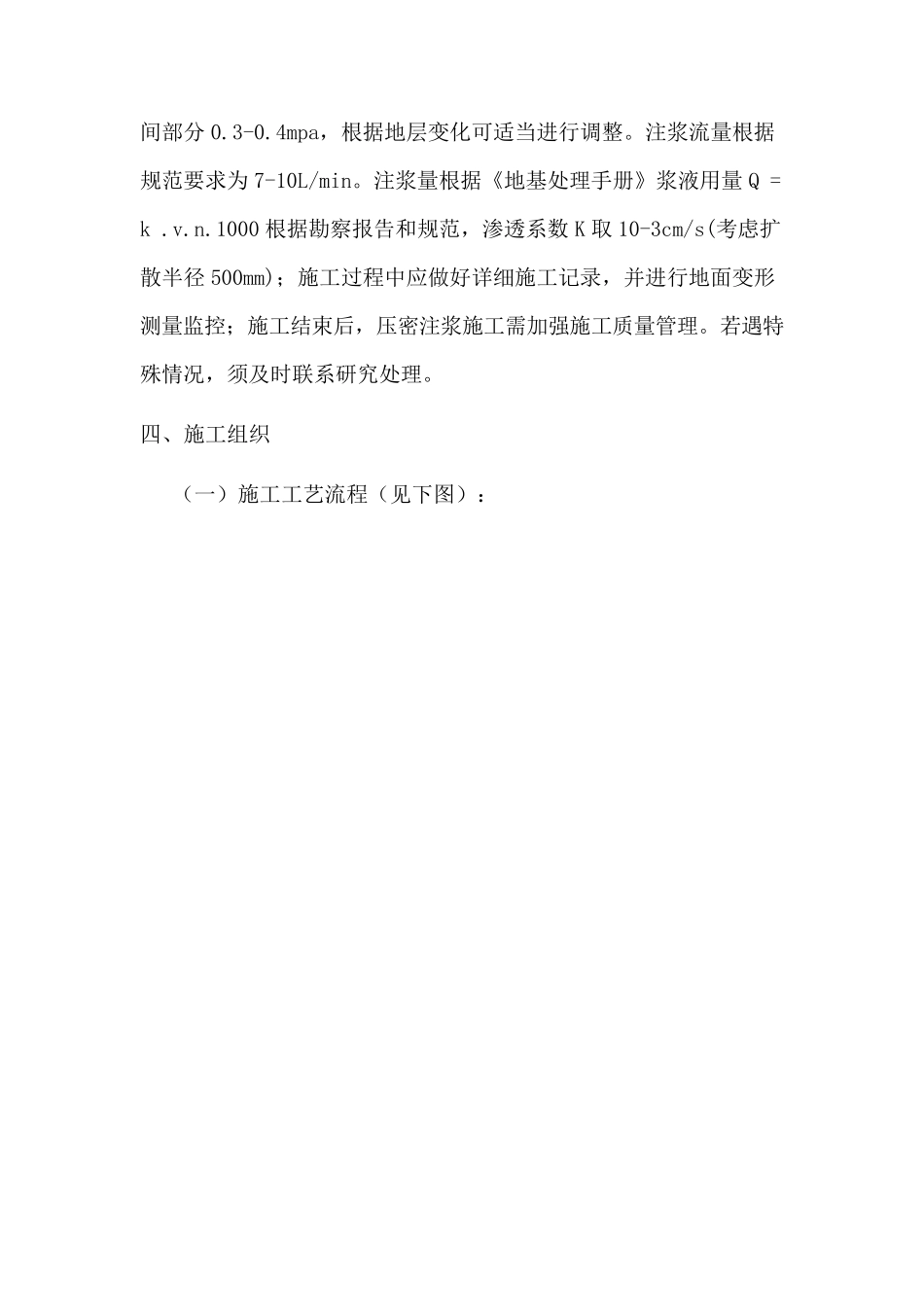

从而使基 底 得到加 固 , 减少沉 降
2、 地 基 处 理 加 固 范 围每边外扩3000mm( 含原 基 础 ) ;注 浆 深度为 1m( 基 础 底 面算起) , 注 浆 影响半径为0
5m, 孔径 =32mm;综合考虑实取孔间 距80cm, 以 保 证处 理 后 地 基 连 成 一 体 , 考虑浆 液 的 均 匀 渗透
注 浆 体 积: 约360 立方 米
三、 施 工 工
