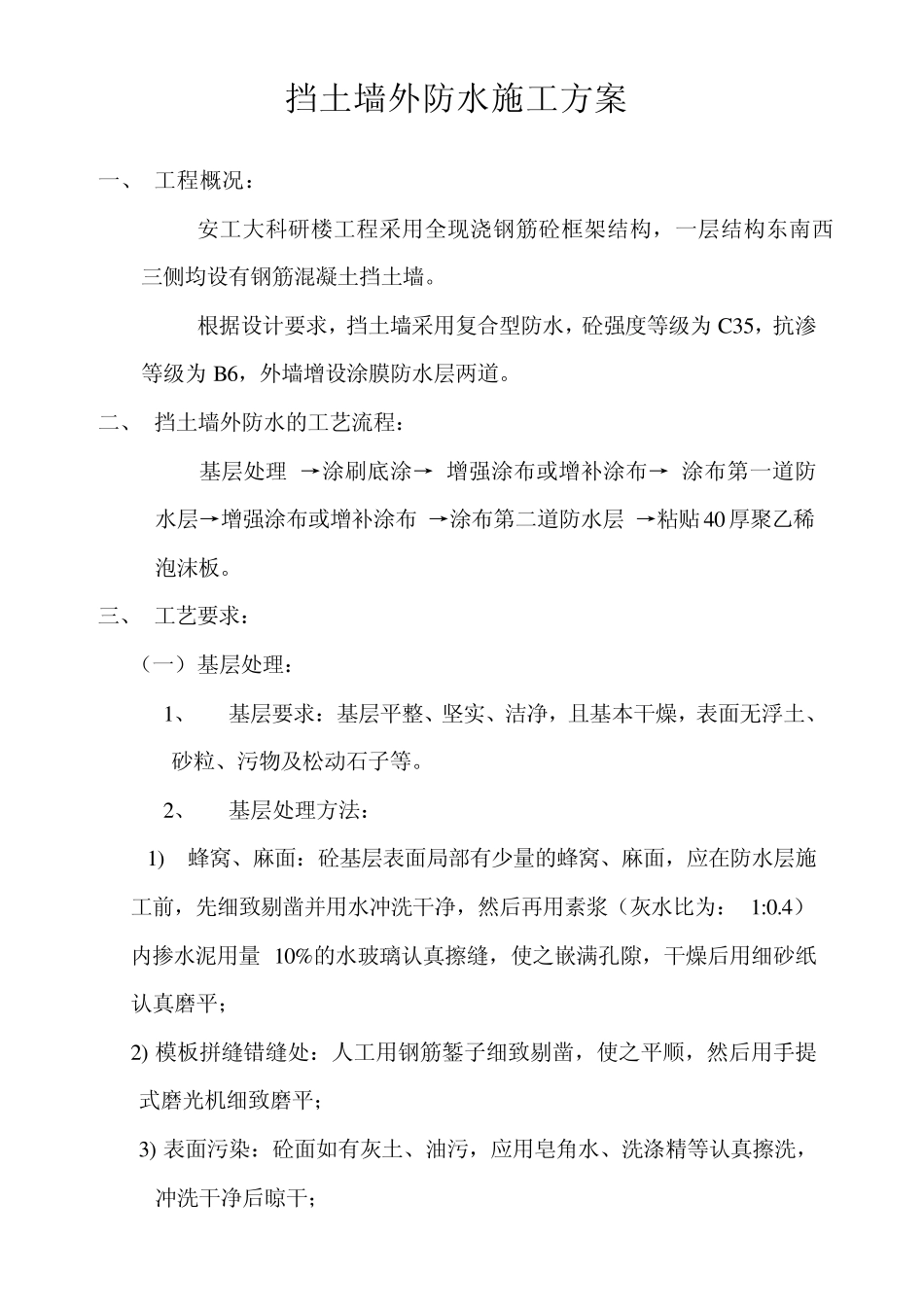

挡土墙外防水施工方案 一、 工程概况: 安工大科研楼工程采用全现浇钢筋砼框架结构,一层结构东南西三侧均设有钢筋混凝土挡土墙。 根据设计要求,挡土墙采用复合型防水,砼强度等级为C 35,抗渗等级为B 6,外墙增设涂膜防水层两道。 二、 挡土墙外防水的工艺流程: 基层处理 →涂刷底涂→ 增强涂布或增补涂布→ 涂布第一道防水层→增强涂布或增补涂布 →涂布第二道防水层 →粘贴 40厚聚乙稀泡沫板。 三、 工艺要求: (一) 基层处理: 1、 基层要求:基层平整、坚实、洁净,且基本干燥,表面无浮土、砂粒、污物及松动石子等。 2、 基层处理方法: 1) 蜂窝、麻面:砼基层表面局部有少量的蜂窝、麻面,应在防水层施工前,先细致剔凿并用水冲洗干净,然后再用素浆(灰水比为:1:0.4)内掺水泥用量 10%的水玻璃认真擦缝,使之嵌满孔隙,干燥后用细砂纸认真磨平; 2) 模板拼缝错缝处:人工用钢筋錾子细致剔凿,使之平顺,然后用手提式磨光机细致磨平; 3) 表面污染:砼面如有灰土、油污,应用皂角水、洗涤精等认真擦洗,冲洗干净后晾干; 4) 止水螺栓眼:将螺栓眼处垫木剔除,沿螺栓根部将螺栓割除,并将螺栓眼周围细致凿毛,用水湿润后,采用 1:2 的水泥防水砂浆粉平抹光; 5) 上述问题处理完毕后,采用素浆(内掺水泥用量 10%的 107 胶)满批,使模板接缝处顺平,待其干燥后用砂纸细致打磨,半浆粉尘清扫干净; 6) 要求防水层施工时,基层必须基本干燥,局部不干燥处可用喷灯进行烘烤; 7) 外墙阳角处基层应抹成圆弧形; 8) 外防水施工顶面为室外地坪,底部至挡土墙根部,详见附图; 9) 伸缩缝处先按防水节点做法认真处理完毕后进行大面积施工。 (二)、防水层的施工: 1、 施工顺序: 涂膜防水层的施工顺序应遵循“先远后近、先高后低、先细部后大面、先立面后平面”的原则,以利涂膜质量及涂膜保护,两次涂膜应相互垂直。 2、 原材料质量要求: 防水层所用材料进场时必须提供相应的产品合格证、质量证明书、产品说明书,产品应在保质期内。 3、 原材料的保管存放: 1) 原材料应存放在库房,由专人看管; 2) 存放处应严禁烟火,并备有完善的消防设施,存放时间一般不超过 6 个月。 4、 机具准备: 1) 主要施工机具:用于搅拌聚氨脂甲、乙混合料的电动搅拌机应选用功率大,转速一般但旋转率强的为宜,以免卷入空气形成气泡。 2) 其它机具主要有:拌料桶、装混合料桶、铁皮...
