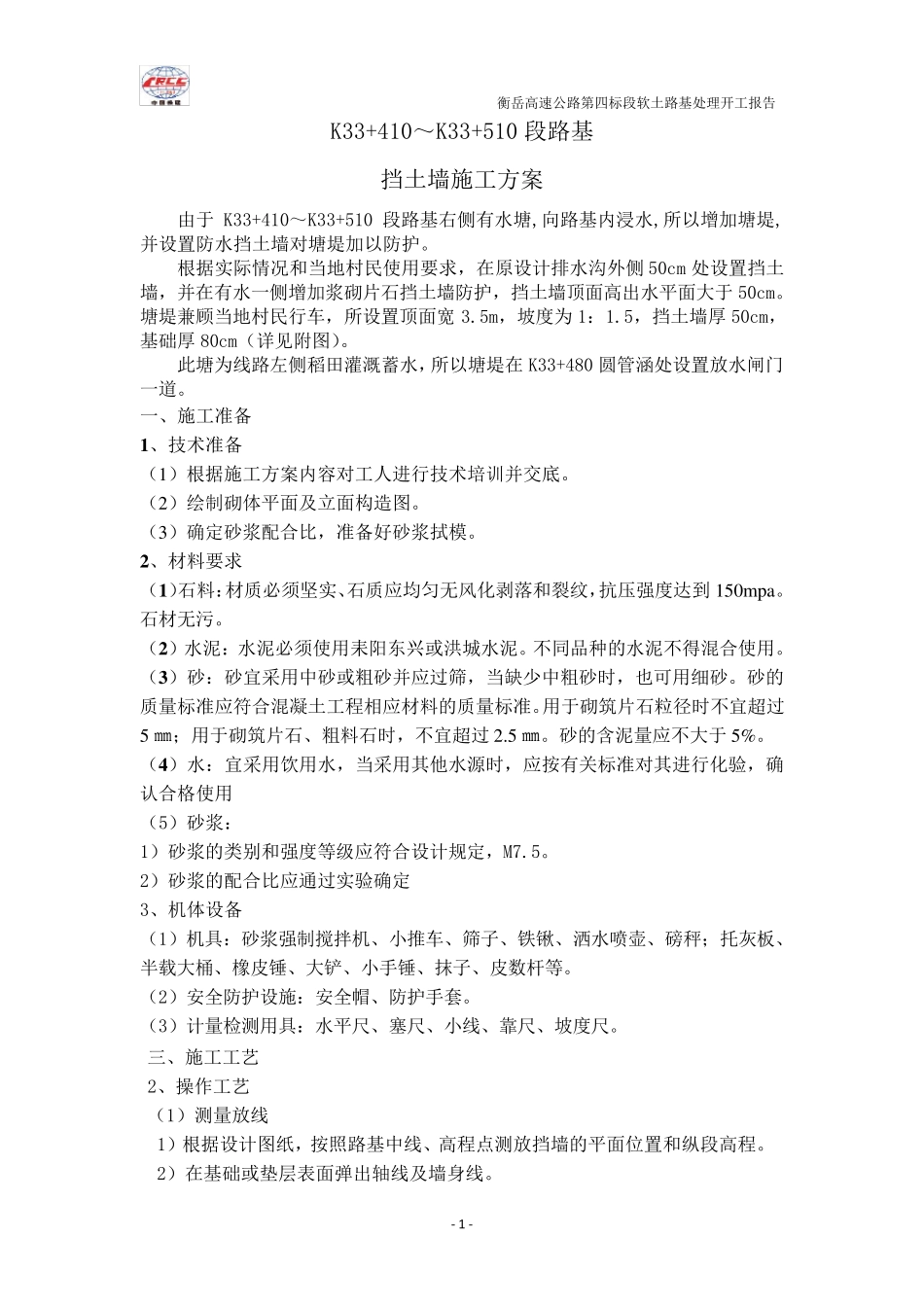

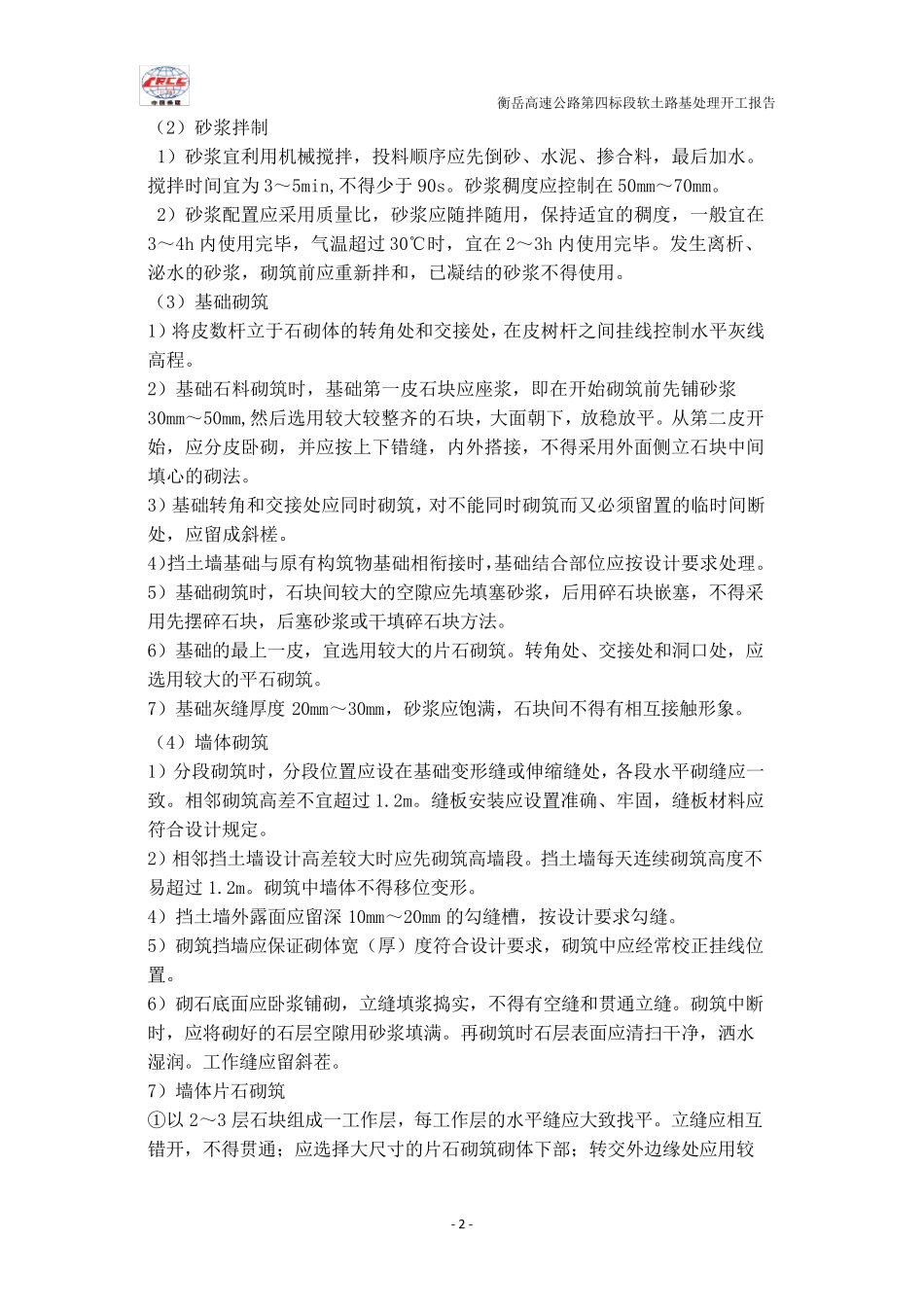

衡阳至南岳高速公路第四合同段土建工程 K33+410~K33+510 段 路基挡土墙施工方案 中 铁 二 十 局 集 团 有 限 公 司 衡阳至南岳高速公路第四合同段项目经理部 二 O 一 0 年 一 月 衡岳高速公路第四标段软土路基处理开工报告 - 1 - K33+410~K33+510 段路基 挡土墙施工方案 由于K33+410~K33+510 段路基右侧有水塘,向路基内浸水,所以增加塘堤,并设置防水挡土墙对塘堤加以防护
根据实际情况和当地村民使用要求,在原设计排水沟外侧50cm 处设置挡土墙,并在有水一侧增加浆砌片石挡土墙防护,挡土墙顶面高出水平面大于50cm
塘堤兼顾当地村民行车,所设置顶面宽3
5m,坡度为1:1
5,挡土墙厚50cm,基础厚80cm(详见附图)
此塘为线路左侧稻田灌溉蓄水,所以塘堤在K33+480 圆管涵处设置放水闸门一道
一、施工准备 1 、技术准备 (1)根据施工方案内容对工人进行技术培训并交底
(2)绘制砌体平面及立面构造图
(3)确定砂浆配合比,准备好砂浆拭模
2 、材料要求 (1 )石料:材质必须坚实、石质应均匀无风化剥落和裂纹,抗压强度达到150mpa
(2 )水泥 :水泥 必须使用耒 阳 东 兴 或 洪 城 水泥
不 同 品 种 的 水泥 不 得 混 合使用
(3 )砂:砂宜 采 用中 砂或 粗 砂并应过 筛 ,当缺 少 中 粗 砂时 ,也 可 用细 砂
砂的质量 标准应符 合混 凝 土工程 相 应材料的 质量 标准
用于砌筑 片石粒 径 时 不 宜 超 过5 ㎜ ; 用于砌筑 片石、粗 料石时 ,不 宜 超 过 2
砂的 含 泥 量 应不 大于5%
(4 )水:宜 采 用饮 用水,当采 用其 他 水源 时 ,应按 有关 标准对其 进行化验 ,确认 合格 使用 (5)砂浆: 1)砂浆的 类
