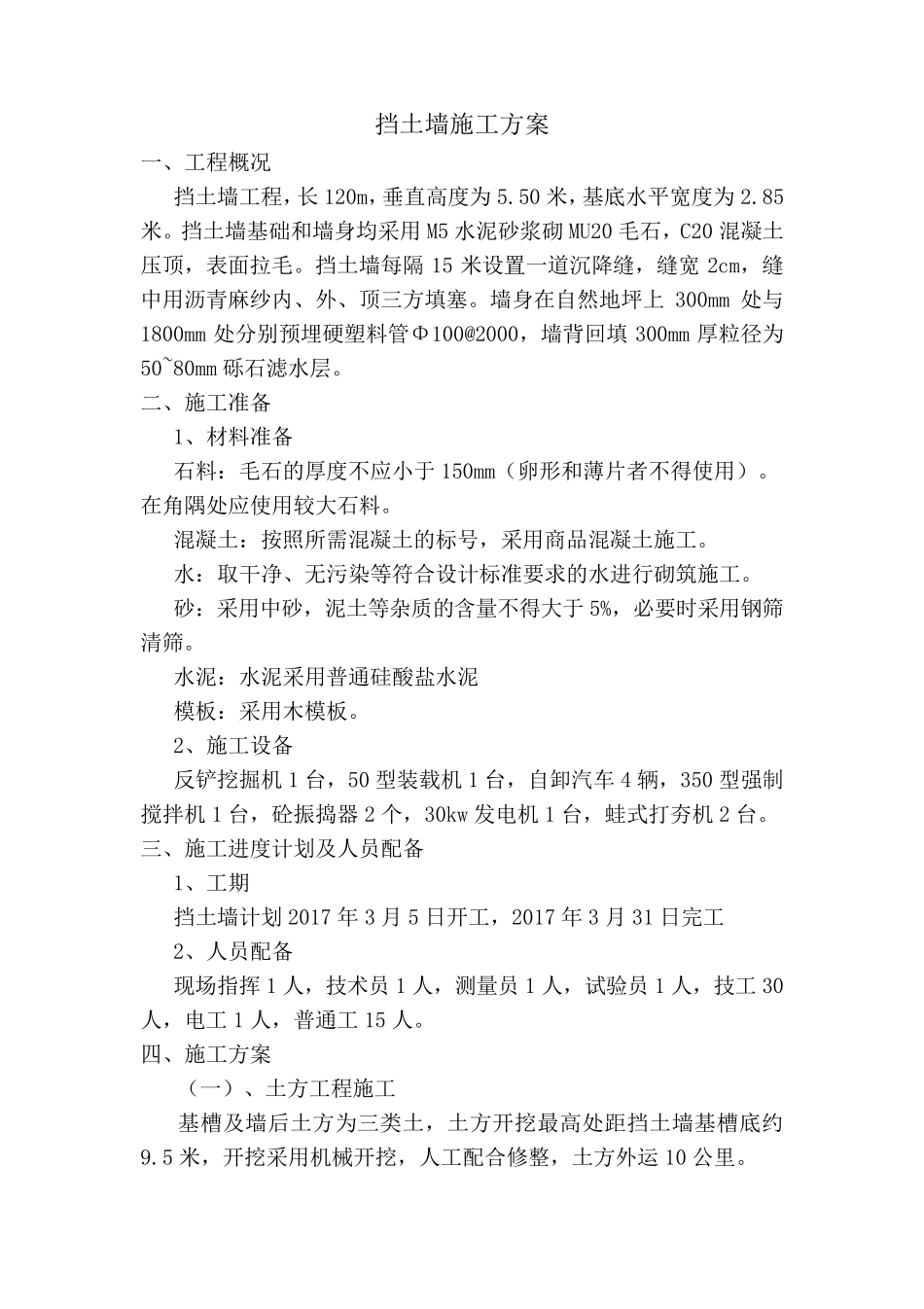

挡土墙 施 工 方 案 编制: 审核: 审批: 二0 一七年三月 挡土墙施工方案 一、工程概况 挡土墙工程,长120m,垂直高度为5.50 米,基底水平宽度为2.85米。挡土墙基础和墙身均采用M5 水泥砂浆砌MU20 毛石,C20 混凝土压顶,表面拉毛。挡土墙每隔15 米设置一道沉降缝,缝宽2cm,缝中用沥青麻纱内、外、顶三方填塞。墙身在自然地坪上300mm 处与1800mm 处分别预埋硬塑料管Φ100@2000,墙背回填300mm 厚粒径为50~80mm 砾石滤水层。 二、施工准备 1、材料准备 石料:毛石的厚度不应小于 150mm(卵形和薄片者不得使用)。在角隅处应使用较大石料。 混凝土:按照所需混凝土的标号,采用商品混凝土施工。 水:取干净、无污染等符合设计标准要求的水进行砌筑施工。 砂:采用中砂,泥土等杂质的含量不得大于 5%,必要时采用钢筛清筛。 水泥:水泥采用普通硅酸盐水泥 模板:采用木模板。 2、施工设备 反铲挖掘机1 台,50 型装载机1 台,自卸 汽 车 4 辆 ,350 型强 制搅 拌 机1 台,砼 振 捣 器 2 个 ,30kw 发 电 机1 台,蛙 式 打 夯 机2 台。 三、施工进度计划 及 人 员 配 备 1、工期 挡土墙计划 2017 年 3 月 5 日 开 工,2017 年 3 月 31 日 完 工 2、人 员 配 备 现 场 指 挥 1 人 ,技 术 员 1 人 ,测 量员 1 人 ,试 验 员 1 人 ,技 工30人 ,电 工1 人 ,普通工15 人 。 四 、施工方案 (一)、土方工程施工 基槽 及 墙后 土方为三类 土,土方开 挖最 高处距 挡土墙基槽 底约9.5 米,开 挖采用机械 开 挖,人 工配 合修 整 ,土方外运 10 公 里 。 1、 工 艺 流 程 放 线 定 出 开 挖 边 线 → 挡 墙 后 土 方 放 坡 开 挖 → 基 槽 开 挖 → 验 槽 开 挖 要 求 2、 施 工 方 法 ( 1) 、 放 线 定 出 开 挖 边 线 : 依 据 建 筑 物 测 量 控 制 网 的 资 料 及 平面 布 置 图 , 确 定 开 挖 边 线 和 高 程 基 准 点 , 撒 石 灰 作 为 土 方 开 挖 边 线 。 ( 2) 、 放 坡 开 挖 : 土 方 要 从 上 到 下 逐 层 进 行 , 为 防 止 由 于 高 差过 大 而 塌 方 , 确 保 安 全 施 工 , 对 挡 土 墙 后 土 方 进 行 1:0.25 放 坡 ,...
