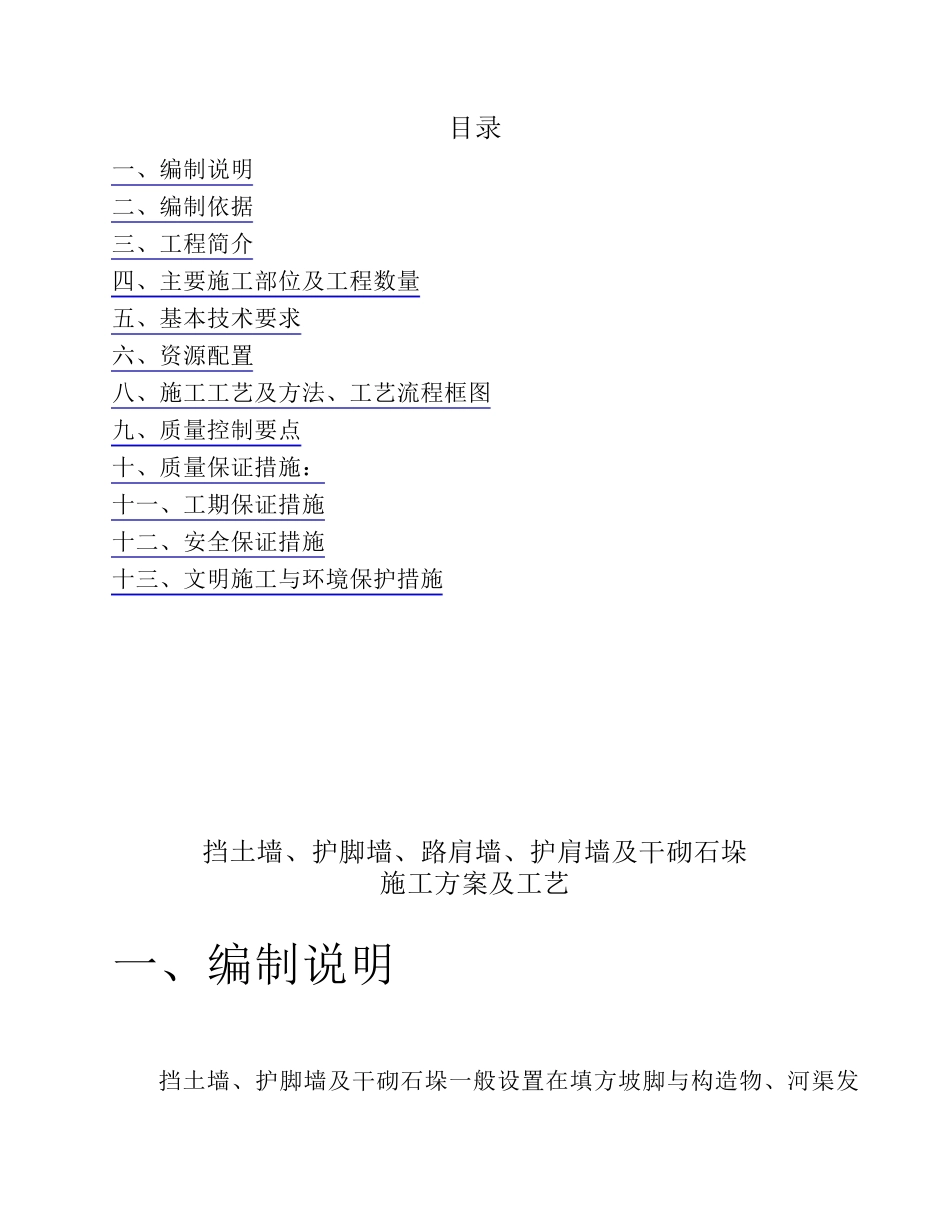

目录一、编制说明二、编制依据三、工程简介四、主要施工部位及工程数量五、基本技术要求六、资源配置八、施工工艺及方法、工艺流程框图九、质量控制要点十、质量保证措施:十一、工期保证措施十二、安全保证措施十三、文明施工与环境保护措施 挡土墙、护脚墙、路肩墙、护肩墙及干砌石垛施工方案及工艺一、编制说明挡土墙、护脚墙及干砌石垛一般设置在填方坡脚与构造物、河渠发生干扰路段以及在稳定性差的斜坡路段,以收缩坡脚、减少征地拆迁、防止冲刷及增强路基的整体稳定性
路肩墙、护肩墙设置在填方路基横坡较陡处以加固路基
为确保挡土墙、护脚墙、路肩墙、护肩墙及干砌石垛工程质量,根据相关技术规范及设计文件要求,特编制挡土墙、护脚墙、路肩墙以及护肩墙施工方案及施工工艺
二、编制依据(1)、《内遂高速土建工程技术规范》(2)、《公路工程技术标准》(JTGB-2003)(3)、《公路工程施工技术规范》(JTGF10-2006)(4)、《公路工程施工安全技术规程》(JTJ076-95)(5)、《公路工程质量检验评定标准》(JTGF80/1-2004)(6)、《公路土工试验规程》(JTJ50-93)三、工程简介我标段起点K56+563,终点K62+950,全长6
387km,全线共计干砌石垛2942
4m3、C15片石砼挡土墙388
1m3、M7
5浆砌片石护脚墙694
5m3、C20砼护肩墙84
6m3、C15片石砼路肩墙184

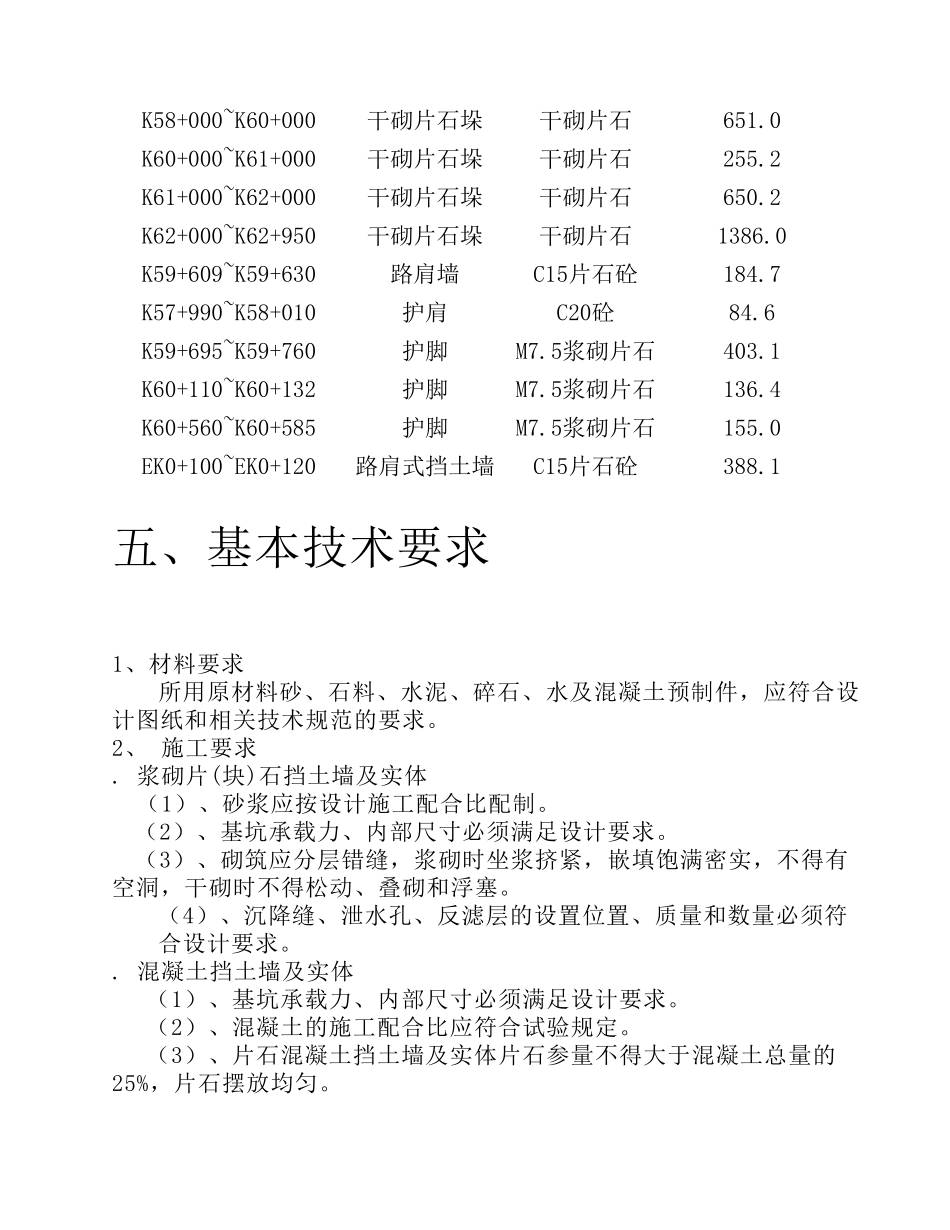

四、主要施工部位及工程数量桩号及部位结构物名称结构物形式数量(m3)K58+000~K60+000干砌片石垛干砌片石651
0K60+000~K61+000干砌片石垛干砌片石255
2K61+000~K62+000干砌片石垛干砌片石650
2K62+000~K62+950干砌片石垛干砌片石 1386
0K59+609~K59+630路肩墙 C15片石砼 184
7K57+990~K5
