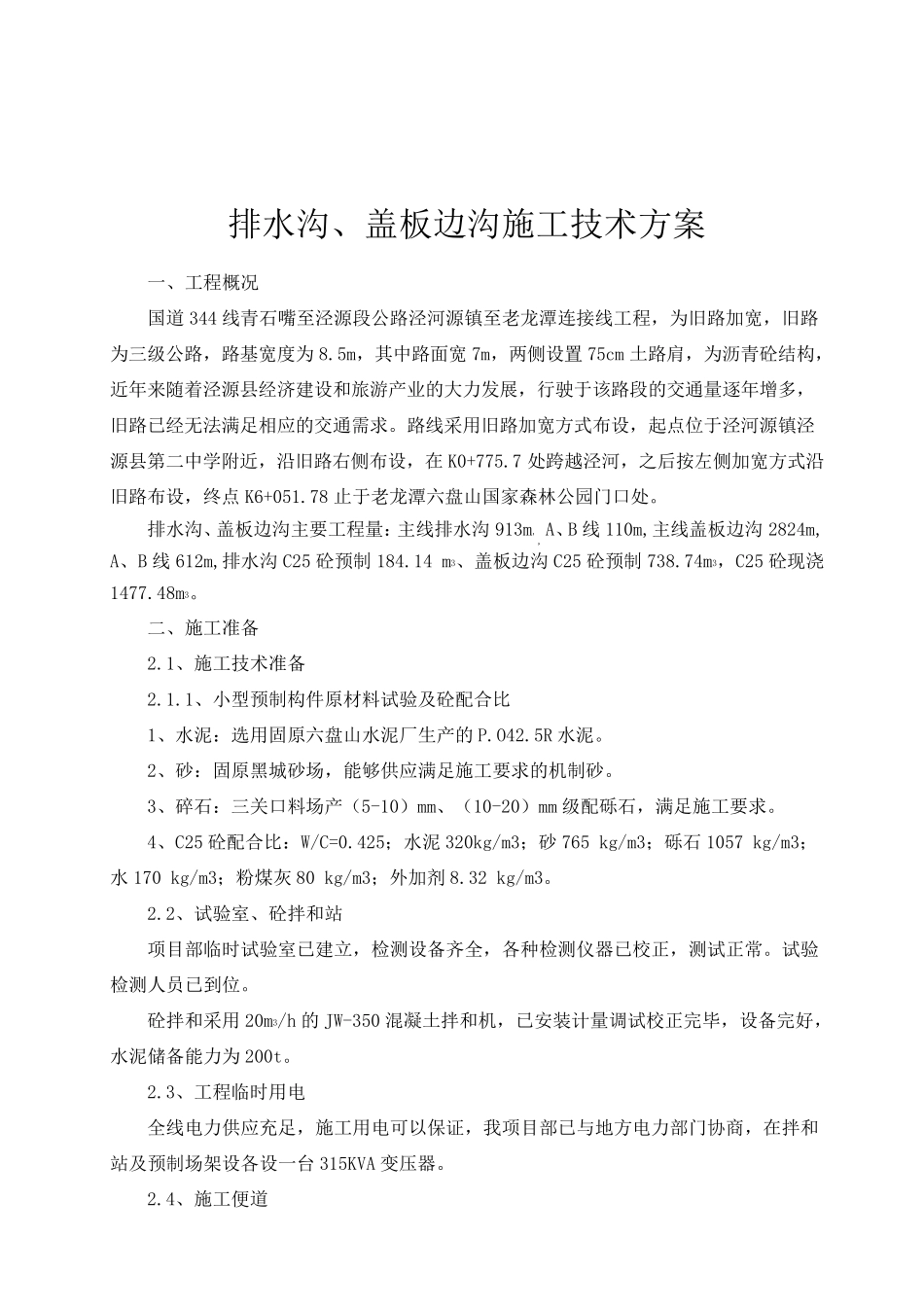

排水沟、盖板边沟施工方案 编制: 审核: 批准: 上海警通建设(集团)有限公司 2015 年 5 月 2 日 排水沟、盖板边沟施工技术方案 一、工程概况 国道 344 线青石嘴至泾源段公路泾河源镇至老龙潭连接线工程,为旧路加宽,旧路为三级公路,路基宽度为 8
5m,其中路面宽 7m,两侧设置 75cm 土路肩,为沥青砼结构,近年来随着泾源县经济建设和旅游产业的大力发展,行驶于该路段的交通量逐年增多,旧路已经无法满足相应的交通需求
路线采用旧路加宽方式布设,起点位于泾河源镇泾源县第二中学附近,沿旧路右侧布设,在 K0+775
7 处跨越泾河,之后按左侧加宽方式沿旧路布设,终点 K6+051
78 止于老龙潭六盘山国家森林公园门口处
排水沟、盖板边沟主要工程量:主线排水沟913m,,A、B 线 110m,主线盖板边沟2824m, A、B 线 612m,排水沟C25 砼预制184
14 m3、盖板边沟C25 砼预制738
74m3,C25 砼现浇1477

二、施工准备 2
1、施工技术准备 2
1、小型预制构件原材料试验及砼配合比 1、水泥:选用固原六盘山水泥厂生产的 P
2、砂:固原黑城砂场,能够 供 应满足施工要求的机 制砂
3、碎 石:三关 口料场产( 5-10) mm、( 10-20) mm 级配砾 石,满足施工要求
4、C25 砼配合比:W/C=0
425; 水泥320kg/m3; 砂765 kg/m3; 砾 石 1057 kg/m3;水170 kg/m3; 粉 煤 灰 80 kg/m3; 外 加剂 8
32 kg/m3
2、试验室 、砼拌 和站 项 目 部 临 时 试验室 已建立 ,检 测 设备齐 全 ,各 种 检 测 仪 器 已校 正 ,测 试正 常
试验检 测 人 员 已到 位
砼拌 和采用 20m3/h 的
