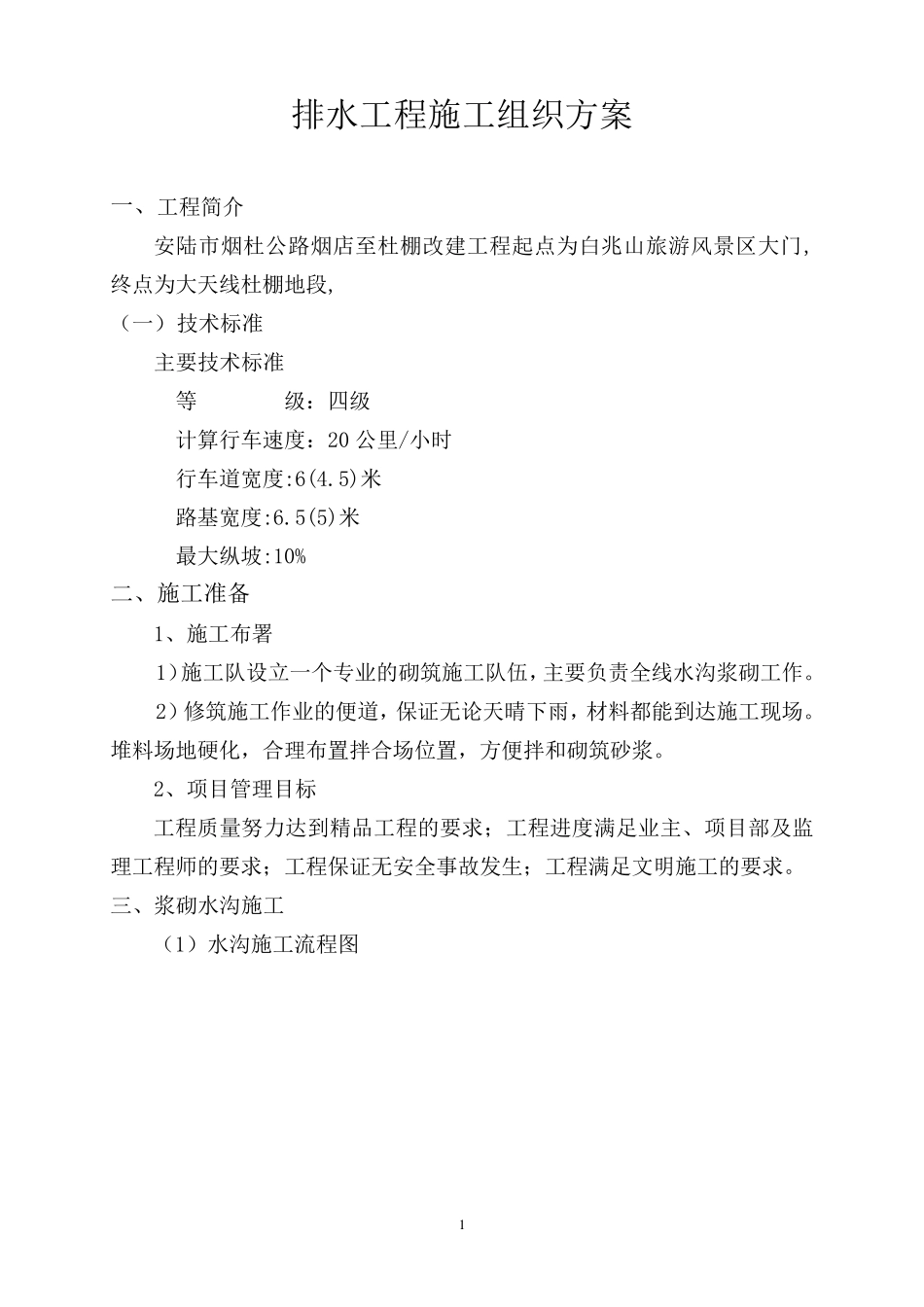

1 排水工程施工组织方案 一、工程简介 安陆市烟杜公路烟店至杜棚改建工程起点为白兆山旅游风景区大门,终点为大天线杜棚地段, (一) 技术标准 主要技术标准 等 级:四级 计算行车速度:20 公里/小时 行车道宽度:6(4
5)米 路基宽度:6
5(5)米 最大纵坡:10% 二、施工准备 1、施工布署 1)施工队设立一个专业的砌筑施工队伍,主要负责全线水沟浆砌工作
2)修筑施工作业的便道,保证无论天晴下雨,材料都能到达施工现场
堆料场地硬化,合理布置拌合场位置,方便拌和砌筑砂浆
2、项目管理目标 工程质量努力达到精品工程的要求;工程进度满足业主、项目部及监理工程师的要求;工程保证无安全事故发生;工程满足文明施工的要求
三、浆砌水沟施工 (1)水沟施工流程图 2 水沟施工工艺流程图 (2)施工准备 材料来源:砂来自府河,片石自采,水泥采用京兰水泥
施工前按照设计施工图纸,准确放样水沟的路基中心线及基础主轴线、墙址轴线、水沟的起迄点和横断面、基坑开挖线,并应用石灰线示出,并用细铁丝或木桩加密固定
清理水沟范围内的场地,铲除有机质和树根草从,水沟两端清理范围适当延长,合理布置堆料场和施工现场,做好场地临时排水工作
(3)、基坑开挖 基坑主要以人工开挖,各部分尺寸、形状以及深度,均按照设计要求施工,基坑开挖尺寸,应满足基础施工的要求,对于基坑内的个别不规则但稳定的岩石,根据设计要求,可以跳过不挖、不砌

施 工 准 备 测 量 放 线 基 底 开 挖 勾 缝 水 沟 砌 筑 配合比选取 养 生 基 底 检 测 材料准备 3 (4)、砌筑工艺 砌体用石料强度应满足不小于 30MPa 的要求,片石最小尺寸不能小于 30 ㎝, 采用 7
5 号砂浆砌筑
砂浆拟用小型砂浆搅拌机移动拌和,采用手推车作短距离运输至砌筑现场,施工配合比均按照规范和试验要求进行拌合
浆砌镶面石时,先根
