怡和新城B 区总平雨水管网工程 施工方案会签页 建设单位: 代表签字(盖章): 监理单位:代表签字(盖章): 施工单位: 代表签字(盖章): 排水管道施工方案 一、工程概况 本工程为怡和新城 B 区总平雨水管网改造工程,施工现场为业主已入住小区,改造工程涉及到的相关内容有:雨水排水管管道改造;现有混凝土道路及路沿石破除及恢复;原有散水沟出水口改造;小区管道出水口处拆除现有围墙、绿化带、人行道、市政路面及其恢复,小区西北角转角处道路恢复;拆除的建渣材料等的外运及二次转运,小区居民日常进出安全道路及警示标志的搭设等
该管道工程埋深约 2
0 米左右,沟槽回填参照图集 04S520-17 页要求施工
管道采用硬聚氯乙烯双壁波纹管,环刚度8km/m2,管径分为 DN500 、DN400、DN300、DN200,采用橡胶圈密封
待管道完成后,面层景观按照原状恢复
二、施工流程 由于本工程施工场地为业主已入住园区,工程施工过程中需要满足小区业主日常进出的需要以及其通行安全,因 此 本工程计 划 分段 进行施工,每 个 单 元 为一施工段 ,加 上 管道进市政雨水井 段 ,一共 分为七 个 施工段
分段 施工将 产 生 机 械 的重 复进场,进场费 用以实 际 情 况确 定 ,并 办 理 签 证 进入决 算
每 个 施工段 做 好 定 位 放 线 后,需要及时 的搭设小区业主进出的安全通道及做 好 安全维 护 ,并 采用警示带把 施工作 业段 封闭 ,夜 间 必 须设置警示照明,以满足小区业主能安全的通行
安全通道的搭设需要占用已有的绿化带,并移栽原绿化带植物
业主通行后必将破坏绿化带混播草皮,待施工完毕后统一按照原貌进行恢复,恢复工程量以现场收方确定,并办理签证进入决算

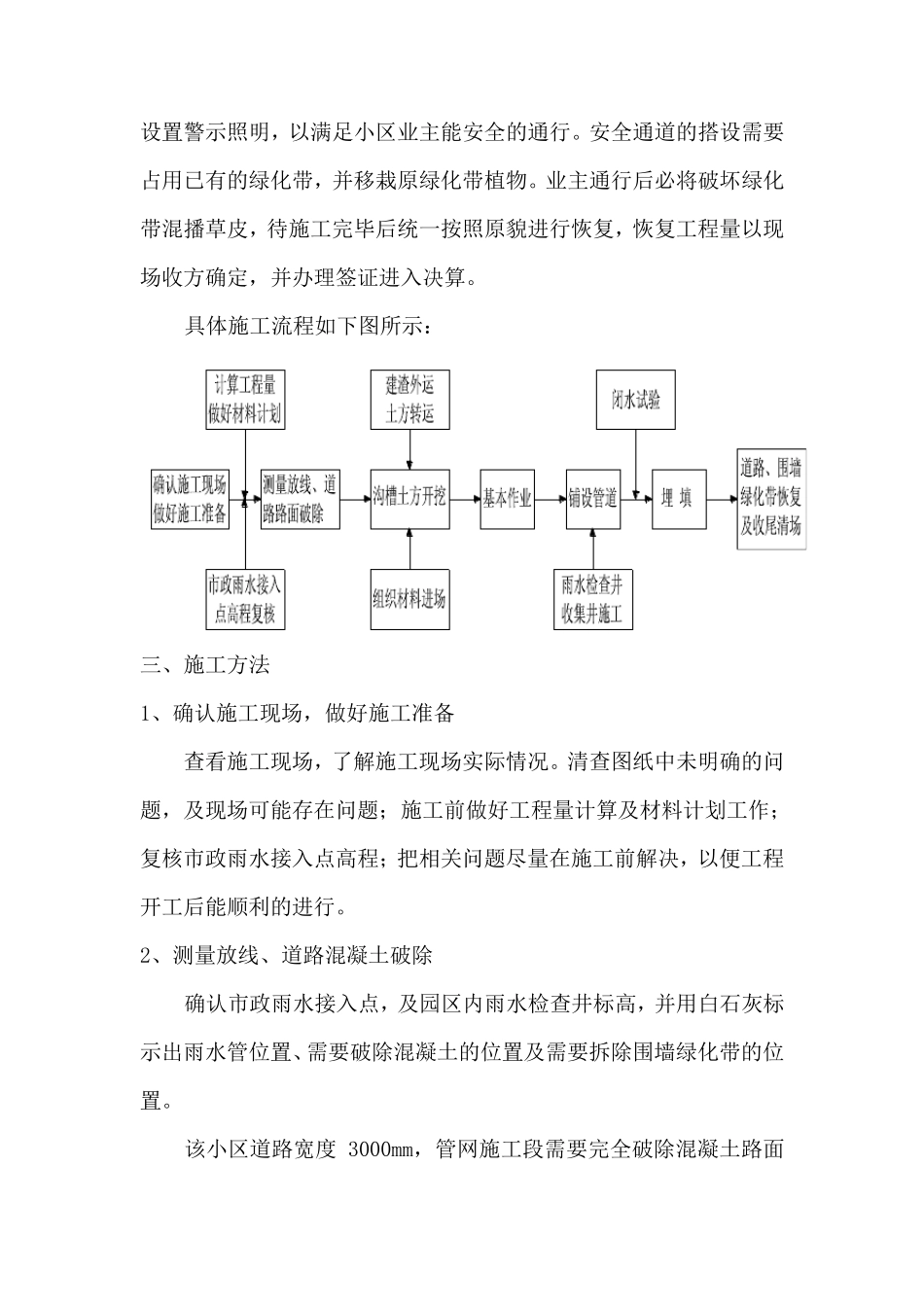

具体施工流程如下图所示: 三、施工方法 1、确认施工现场,做好施工准备 查看施工现场,了解施工现场实际情
