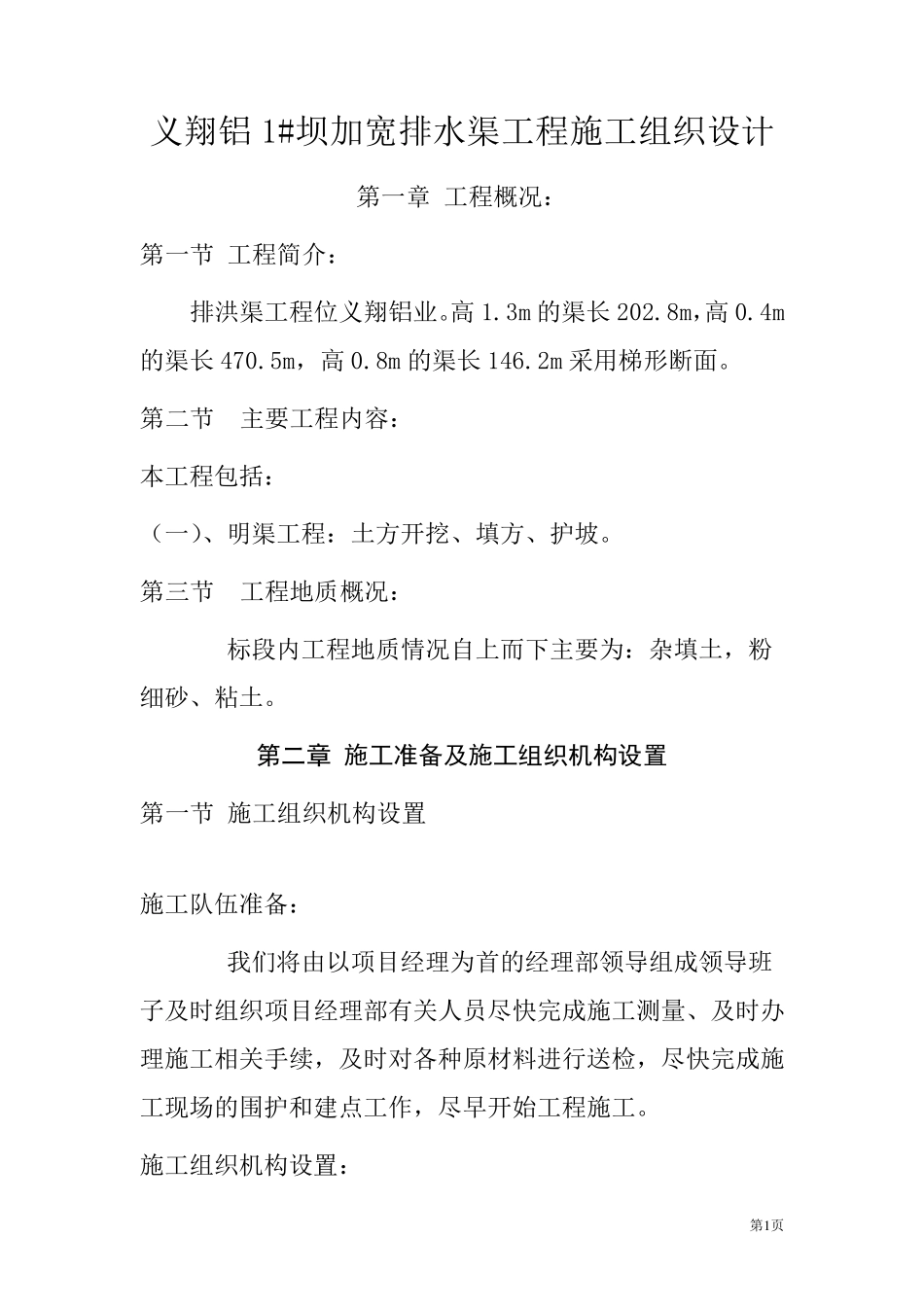

第1 页 义翔铝1#坝加宽排水渠工程施工组织设计 第一章 工程概况: 第一节 工程简介: 排洪渠工程位义翔铝业
3m 的渠长202
4m的渠长470
8m 的渠长146
2m 采用梯形断面
第二节 主要工程内容: 本工程包括: (一)、明渠工程:土方开挖、填方、护坡
第三节 工程地质概况: 标段内工程地质情况自上而下主要为:杂填土,粉细砂、粘土
第二章 施工准备及施工组织机构设置 第一节 施工组织机构设置 施工队伍准备: 我们将由以项目经理为首的经理部领导组成领导班子及时组织项目经理部有关人员尽快完成施工测量、及时办理施工相关手续,及时对各种原材料进行送检,尽快完成施工现场的围护和建点工作,尽早开始工程施工

施工组织机构设置: 第2 页 我们将组建项目经理部,下设三个施工队:土石方施工队、浆砌施工队、软基处理施工队以确保本工程能够按期、优质的完成

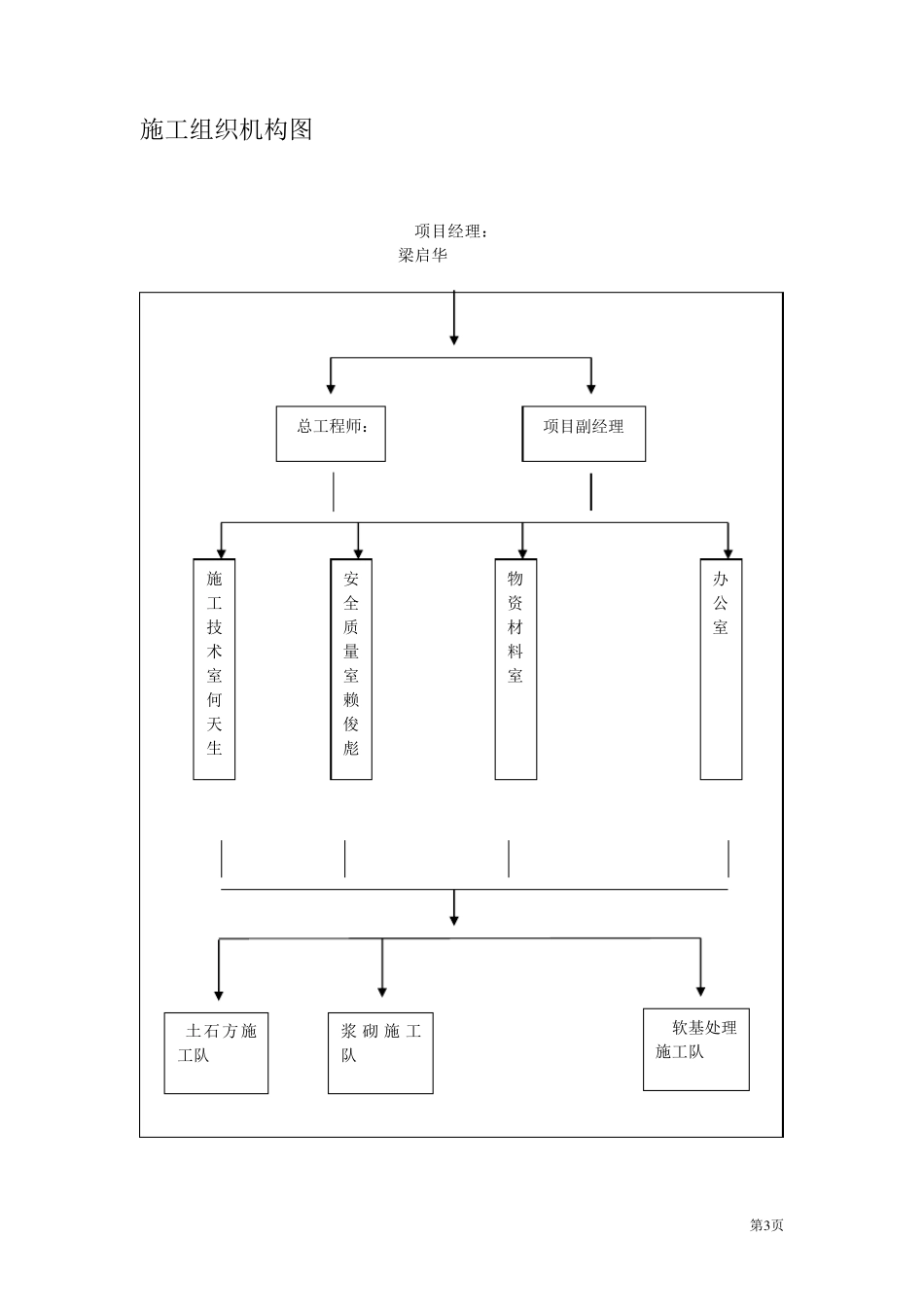

详见施工组织机构设置图 第3 页 施工组织机构图 项目经理:梁启华 总工程师: 项目副经理 施工技术室 何天生 安全质量室 赖俊彪 物资材料室 办公室 土石方施工队 浆 砌 施工队 软基处理施工队 第4 页 第二节 施工准备 (一)、施工测量 设专门的测量组负责标段内的施工测量
及时组织测量人员接桩、复测,并尽快完成施工现场的定线测量和施工放样,并对控制桩及时放设护桩;并将测量结果报工程师,以确保施工现场的围场、建点工作及时完成和工程施工的正常进行
(二)、临时工程 1、临时水、电 施工用水在现场解决,施工用电自备2 台 150KVA 的发电机解决
2、办公、生活用房及生产用房 办公、生活用房在万科研发基地旁
(三)、原材料采购、试验、检验 1、钢材、水泥、碎石、砂子:原材料进场前首先进行材料的抽检试验,进场材料必须有合格证;试验、检验合格后方可进场
进场后,应及时进行材料的抽检和力学
