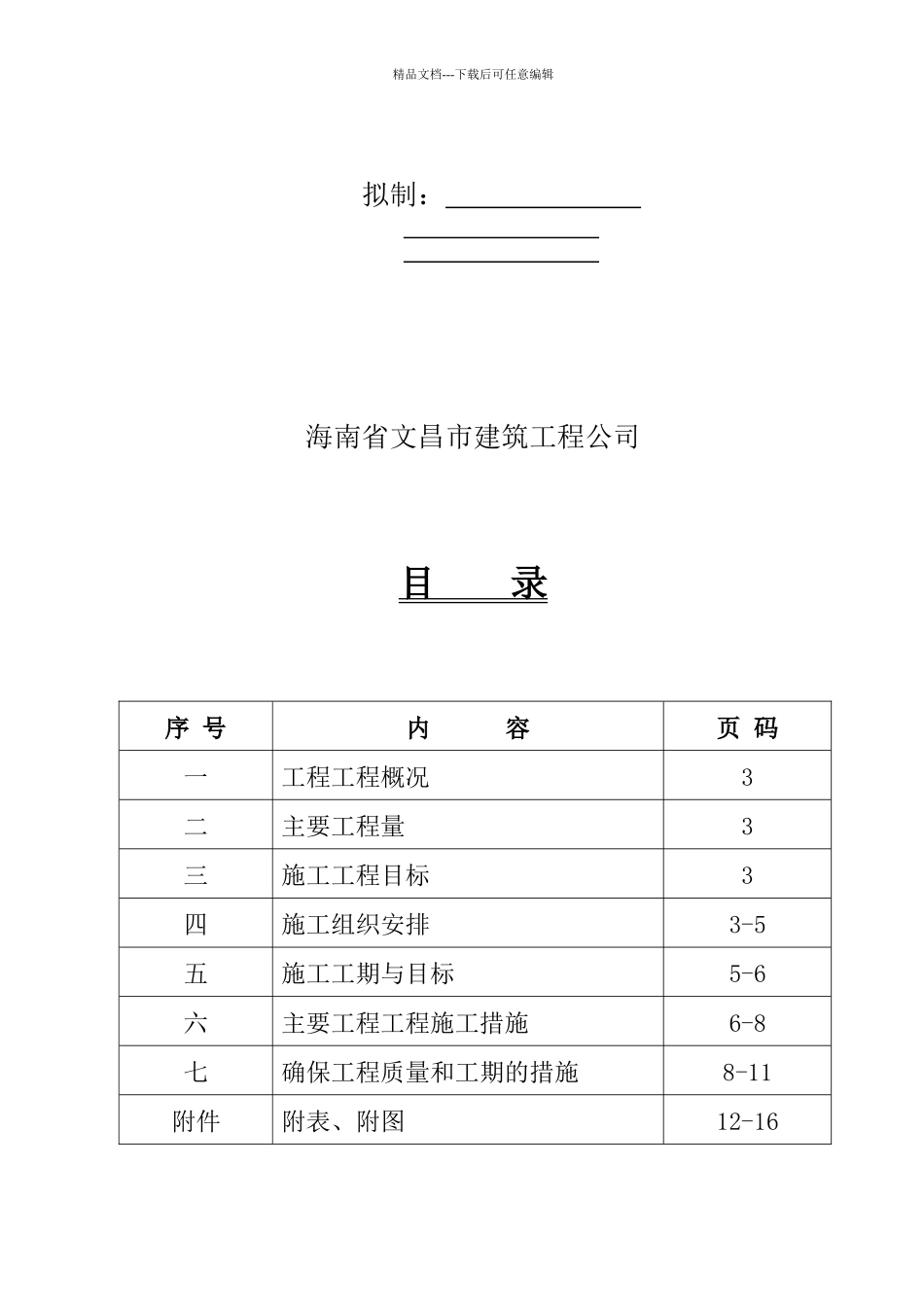

精品文档---下载后可任意编辑文昌市潭牛镇过境道路灯工程施工组织设计精品文档---下载后可任意编辑拟制: 海南省文昌市建筑工程公司 目 录序 号内 容页 码一工程工程概况3二主要工程量3三施工工程目标3四施工组织安排3-5五施工工期与目标5-6六主要工程工程施工措施6-8七确保工程质量和工期的措施8-11附件附表、附图12-16精品文档---下载后可任意编辑文昌市潭牛镇过境道路灯工程施 工 组 织 设 计一、工程工程概况亮化工程全长约 1400 米,于潭牛镇革命纪念园至高速路口、税务所路口至华侨农场方向两侧道路安装 9 米单头路灯 60 杆。二、主要工程量 智能自动控制开关 1 台电力电缆〔VV22-3*16+1*10〕 3065 米镀锌钢管保护管 Φ50 50 米9 米单臂路灯 1x250w 60 杆路灯导线 BVVR-2*2.5 540 米精品文档---下载后可任意编辑角钢接地极∠50x50x5x2500 300 条水平接地极 镀锌扁钢—40*4 240 米角钢接地极∠70x70x5x2000 120 条三、施工工程目标施工工期:合同工期总日历天数 40 天。施工质量:优良。投资控制:合同金额。四、施工组织安排 根据本工程特点,组建适应本工程的施工组织机构,并根据工程实际情况进行适当的补充和调整。 〔一〕施工组织机构图工程工程经理部,下设总工程师、材料部、平安部、质检部技术资料部。实行工程经理负责制。〔组织机构见下列图〕 〔二〕水电材料供给 工程经理:符敦清质安员:陈泽全施工场地负责人符史伦材料员:叶保壮技术资料部叶保壮总工程师:陈泽宁电气工长:黄宏明土建工长:符史伦技术负责人:林鸿翼 精品文档---下载后可任意编辑 1.工程沿线水、电供给可以从道路工程的供水、供电设施接入。 2.碎石、水泥、钢筋、红砖购置确保质量。〔三〕施工顺序安排 1.沟槽土方、管道埋设所有路面下的管道要在路面施工前开挖,埋设好镀锌钢管,并按要求回填、压实,其余沟槽土方可按进度要求开挖,埋设电缆护管,回填原土,并夯实。 2.基坑、井定位及土方 严格按设计标准要求定位并按进度要求开挖。 开工前准备阶段——全面施工阶段——养护、验收阶段 〔1〕开工前准备阶段:选好搅拌点、浇筑根底时现场机搅拌混凝土、准备机具、材料,钢筋笼制作,施工前技术交底,熟悉施工图纸、技术资料等。 〔2〕 全面施工阶段:打设地极、放钢筋笼、焊接地极、装弯管、定模板、砼浇筑〔根底顶面应水平〕、养护等。 管道、根底工序完工后,可进行电缆敷设,并制作电缆中间接头...
