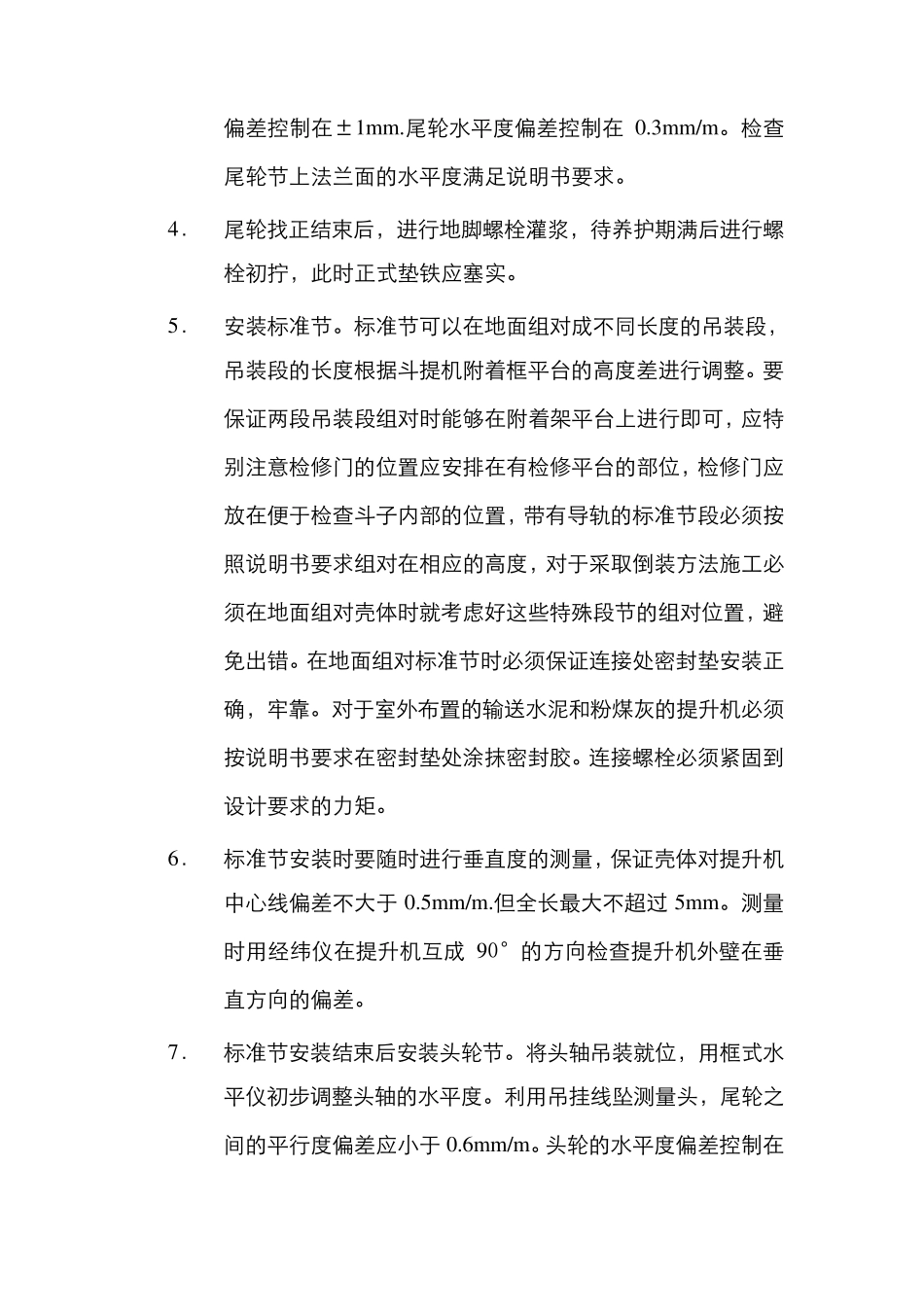

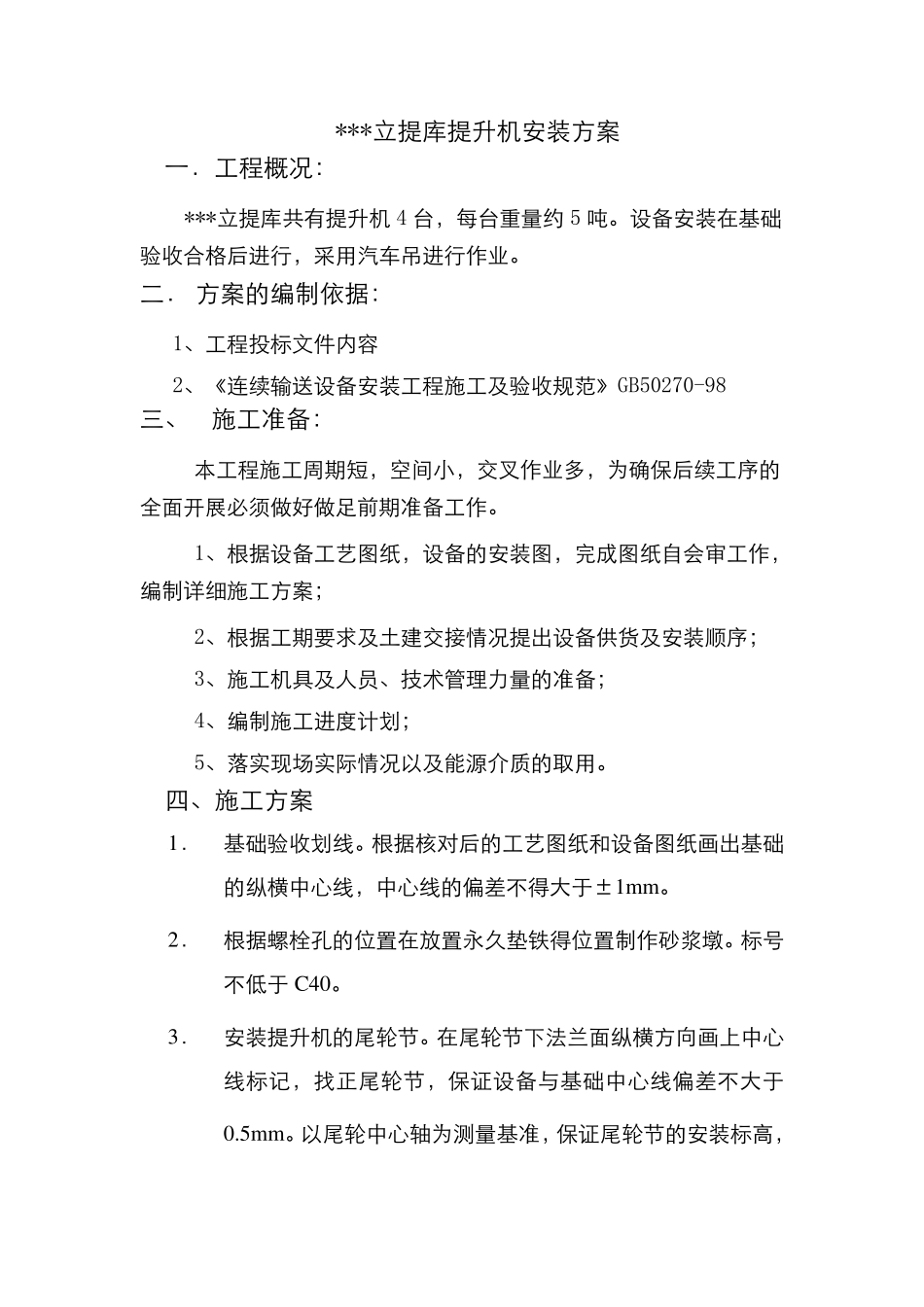

***立提库提升机安装方案 一.工程概况: ***立提库共有提升机 4 台,每台重量约 5 吨
设备安装在基础验收合格后进行,采用汽车吊进行作业
二. 方案的编制依据: 1、工程投标文件内容 2、《连续输送设备安装工程施工及验收规范》GB50270-98 三、 施工准备: 本工程施工周期短,空间小,交叉作业多,为确保后续工序的全面开展必须做好做足前期准备工作
1、根据设备工艺图纸,设备的安装图,完成图纸自会审工作,编制详细施工方案; 2、根据工期要求及土建交接情况提出设备供货及安装顺序; 3、施工机具及人员、技术管理力量的准备; 4、编制施工进度计划; 5、落实现场实际情况以及能源介质的取用
四、施工方案 1. 基础验收划线
根据核对后的工艺图纸和设备图纸画出基础的纵横中心线,中心线的偏差不得大于±1mm
2. 根据螺栓孔的位置在放置永久垫铁得位置制作砂浆墩
标号不低于 C40
3. 安装提升机的尾轮节
在尾轮节下法兰面纵横方向画上中心线标记,找正尾轮节,保证设备与基础中心线偏差不大于0
以尾轮中心轴为测量基准,保证尾轮节的安装标高,偏差控制在±1m m
尾轮水平度偏差控制在 0
3m m /m
检查尾轮节上法兰面的水平度满足说明书要求
4. 尾轮找正结束后,进行地脚螺栓灌浆,待养护期满后进行螺栓初拧,此时正式垫铁应塞实
5. 安装标准节
标准节可以在地面组对成不同长度的吊装段,吊装段的长度根据斗提机附着框平台的高度差进行调整
要保证两段吊装段组对时能够在附着架平台上进行即可,应特别注意检修门的位置应安排在有检修平台的部位,检修门应放在便于检查斗子内部的位置,带有导轨的标准节段必须按照说明书要求组对在相应的高度,对于采取倒装方法施工必须在地面组对壳体时就考虑好这些特殊段节的组对位置,避免出错

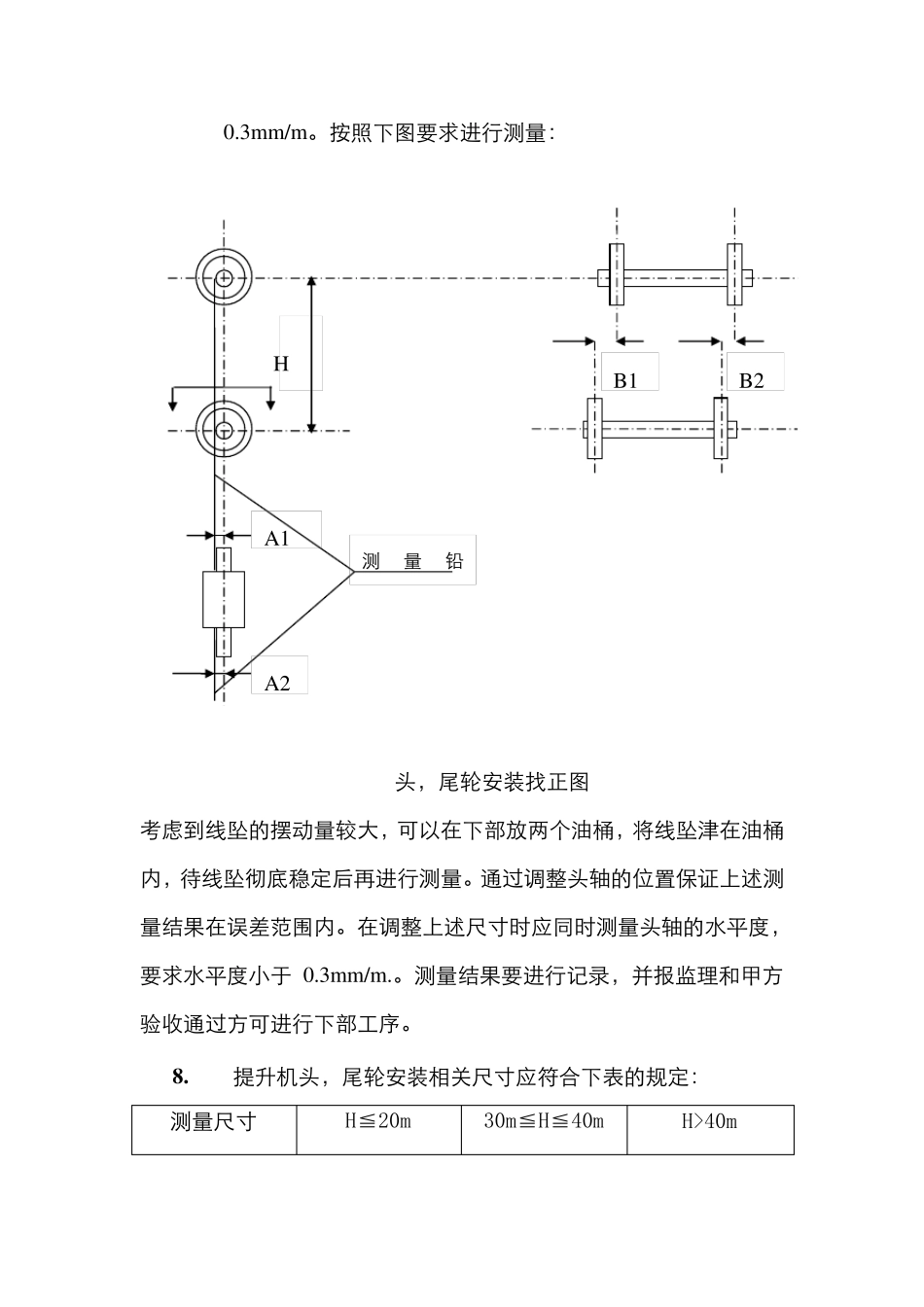

在地面组对标准节时必须保证连接处密封垫安装正确,牢靠
