二、副立井提升设备 1 、设计基础资料 矿井设计生产能力:An=0
9Mt/a 矿井工作制度:年工作日:330d、日提升小时:16h 绞车房标高:+1074
00m 副井井口标高:+1074
00m 井底大巷标高:+835m 提升高度:Ht=239m 提升容器:600 轨距多绳提升罐笼(一宽一窄) ⑴、1t 矿车单层双车钢罐道四绳宽罐笼:型号 GDG1/6/1/2K 型 1 个 罐笼总质:(包括自动平衡首尾绳悬挂装置、滚动罐耳、防滑附加质量及配重等):Qz =20000kg 本体高度:4
13m 全高:6
677m 载人数:38 人 长×宽:4410×1704 ⑵、1t 矿车单层双车钢罐道四绳窄罐笼:型号 GDG1/6/2/4 型 1 个 罐笼总质:(包括自动平衡首尾绳悬挂装置、滚动罐耳、防滑附加质量及配重等):Qz =20000kg 本体高度:4
13m 全高:6
677m 载人数:23 人 长×宽:4410×1024 每次提升矿车数:2 辆 提升大件设备时,经防滑校验,需在窄罐中加 10000kg 配重
1t 矿车型号:MGC1
1-6 载荷(矸石)质量:1800kg 自重:610kg 5、最大件质量(采煤机、掘进机最大不可拆卸件):18000kg,运送大件平板车质量:1800kg,工作面液压支架整体下放为 13000kg
6、两罐笼提升中心线间距:1
802m 7、提升内容 升降人员、矸石、设备材料,升降最大件时,对侧配重 10000kg,升降工作面液压支架时,对侧配重 5000kg(4 辆重矿车)
8、最大班提升量 下井工人:99 人;矸石:50t(按出煤量的 5%计算);雷管、炸药:3 车;料石、水泥、砂子:30t,设备、材料、坑木:25 车;保健车:2 次;其它:10 次 服务年限:整个矿井可采期 12

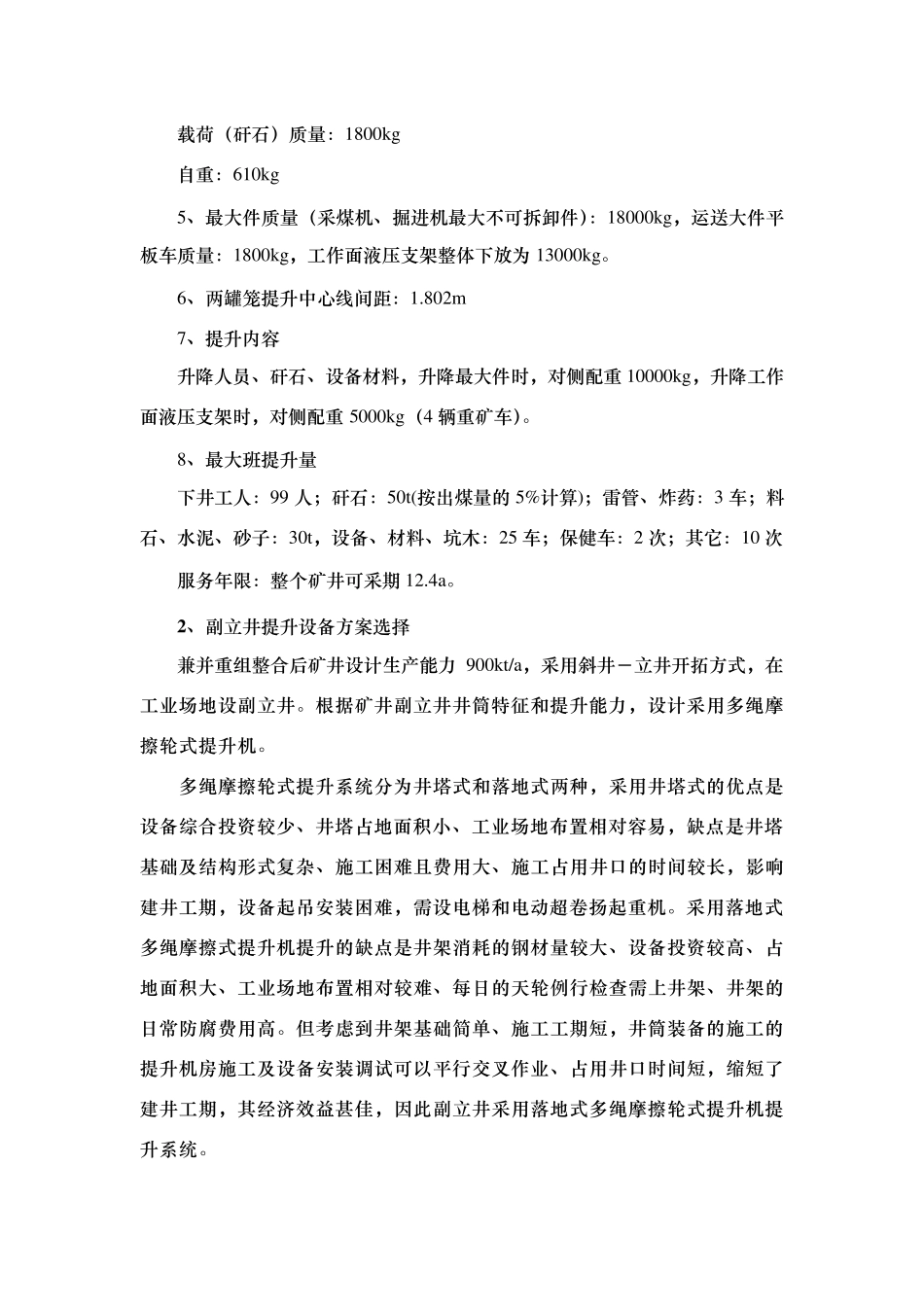

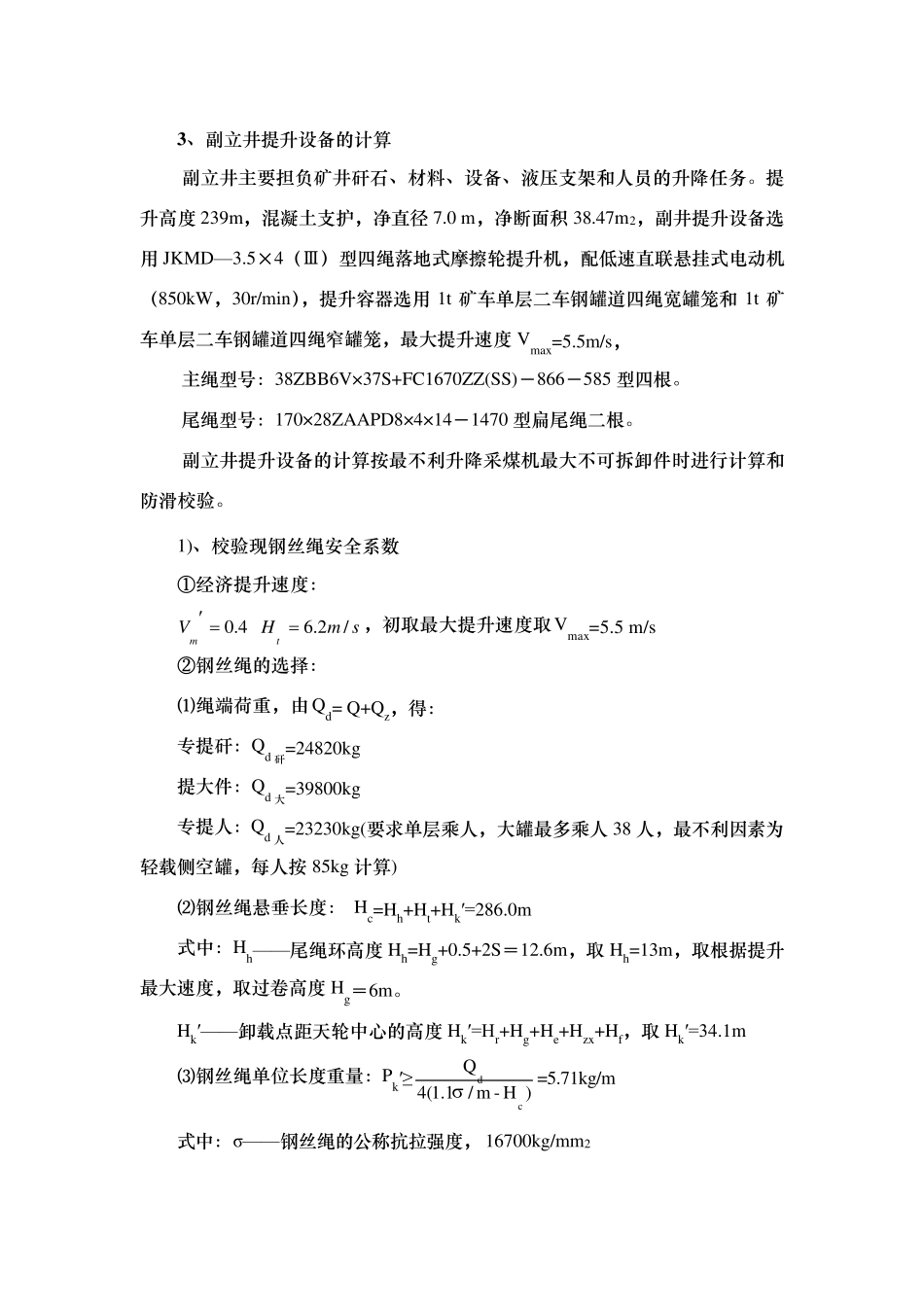

2 、副立井提升设备方案选择 兼并重组整合后
