安徽绩蓄电站Q 6 标项目经理部 支墩、镇墩施工技术交底 编制人: 复核人: 日 期: 中铁十局集团济南铁路工程有限公司 绩蓄电站Q6 标项目经理部 二零一四年二月二十三 技 术 交 底 书 工程名称 安徽绩溪抽水蓄能电站施工供水系统工程 施工单位 中铁十局集团济南铁路工程有限公司 施工部位 支墩、镇墩施工 交底时间 2014 年 2 月 23 号 支墩、镇墩施工技术交底 一、编制依据 1、工地现场调查、采集、咨询得到的资料 2、我标段施工总体规划、布置 3、我公司拥有的技术装备力量、机械设备状况、管理水平、工法及科技成果
二、使用范围 适用于适用于本标段沿水沟、公路及地面线铺设管道支墩、镇墩施工

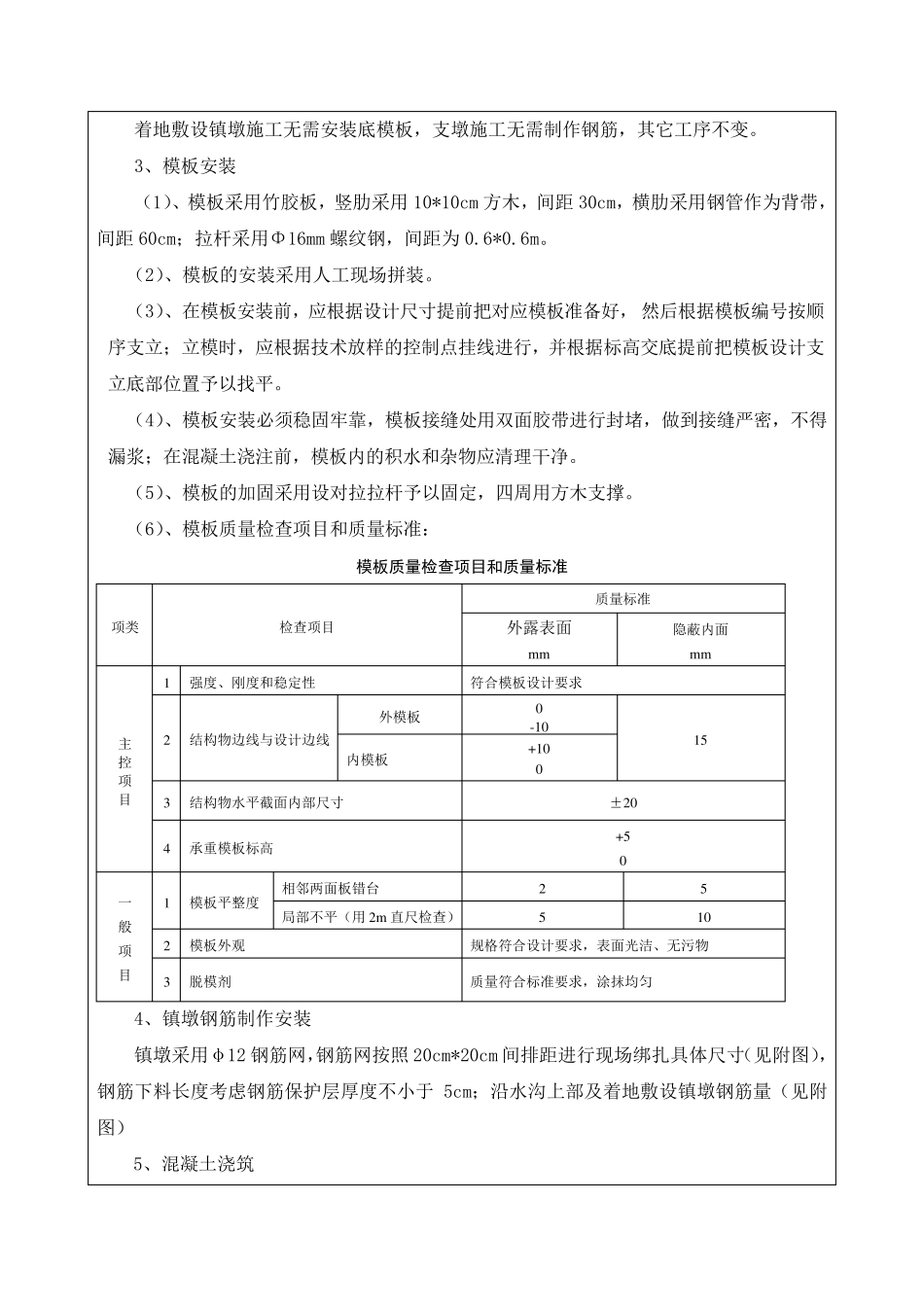

三、施工前准备 (1) 人员进场前安全技术培训,合格后方可上岗施工
(2) 由技术员按照设计图纸支墩、镇墩设置原则放样铺设管道支墩、镇墩的位置,然后请监理及设计查看是否合理,经监理同意后方可施工
(3)施工机械准备 15kw 发电机一台,振动器一台
四、施工方法 本标段共安装各类管道 10475m,供水钢管分别采用明敷及埋 管敷设方式
其 中明敷管道应 沿线设置混 凝 土 支墩、镇墩,并 将 管道敷设在 支墩或 镇墩上
施工输 水管道转 弯 处 一般 需 设置镇墩,直 线管段镇墩设置间距 按照 80~100m(根 据地形 可适当 调整 )控 制,着 地敷设的管道不 需 要 设置支墩,无 条 件 着 地敷设的管道需 要 设置支墩,管道支墩间距 一般 按照 10m 控 制
在 水沟上部的支墩采用变 更 后的钢结 构 支墩,其 他 部位的支墩采用混 凝 土 支墩
沿水沟敷设管道镇墩尺 寸 为 1
2m,着 地敷设的管道镇墩尺 寸 (见 附 图) 1、沿地面线铺设支墩、镇墩基 础 开 挖 采用人工按照设计图尺 寸 进行 开 挖 ,基 础 挖 至 弱 风 化
