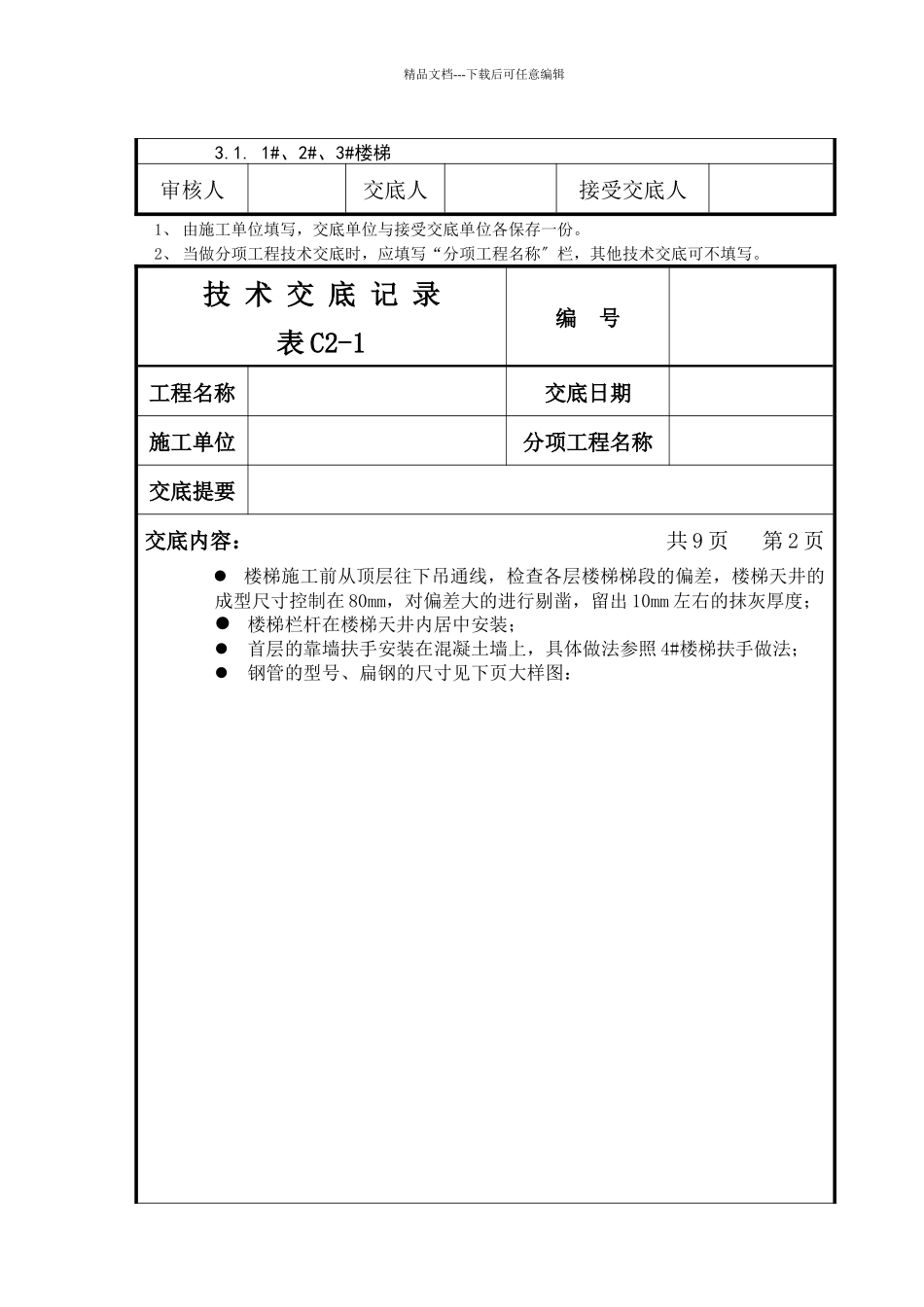

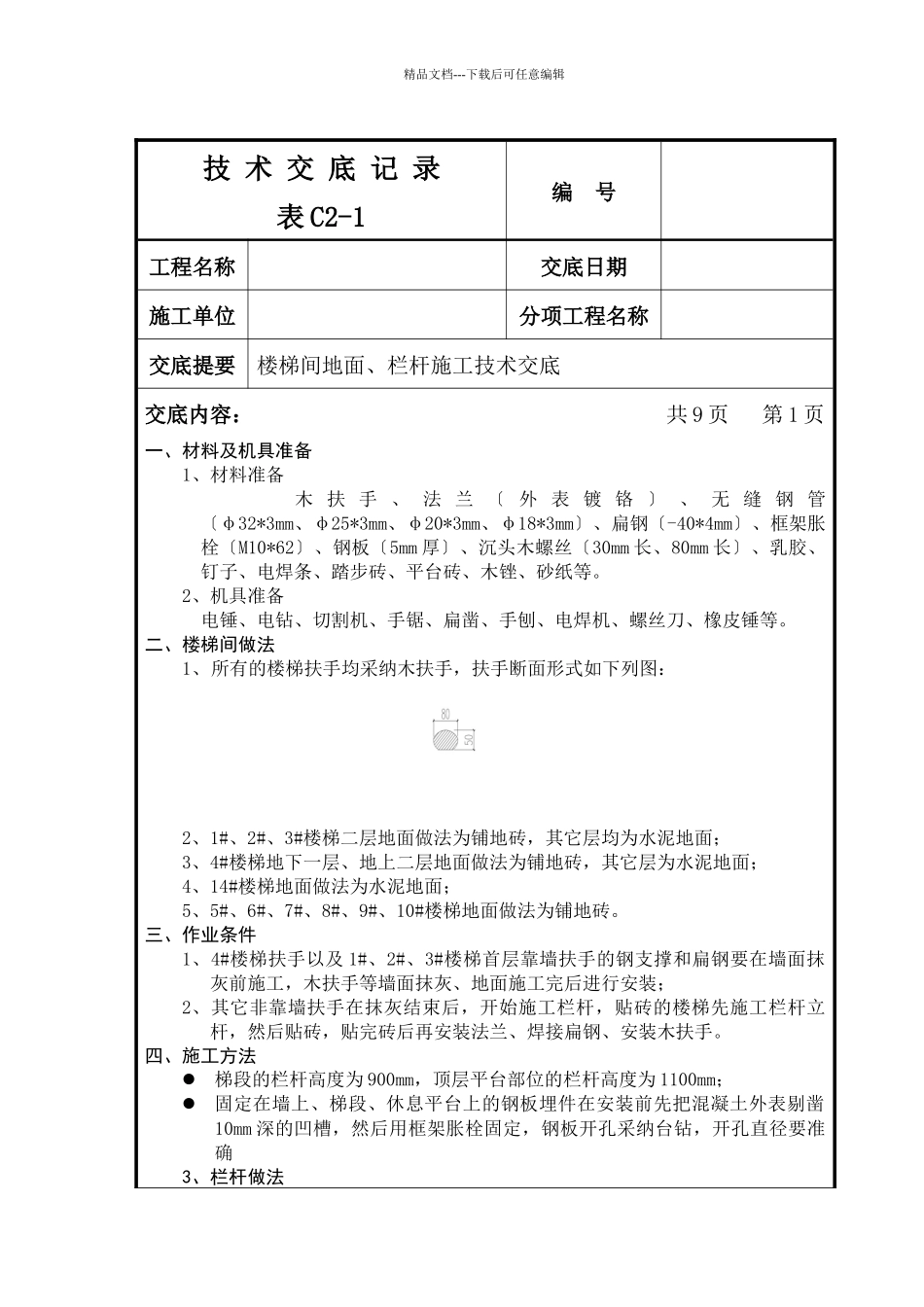

精品文档---下载后可任意编辑技 术 交 底 记 录表 C2-1编 号工程名称交底日期施工单位分项工程名称交底提要楼梯间地面、栏杆施工技术交底交底内容: 共 9 页 第 1 页一、材料及机具准备 1、材料准备 木 扶 手 、 法 兰 〔 外 表 镀 铬 〕 、 无 缝 钢 管〔φ32*3mm、φ25*3mm、φ20*3mm、φ18*3mm〕、扁钢〔-40*4mm〕、框架胀栓〔M10*62〕、钢板〔5mm 厚〕、沉头木螺丝〔30mm 长、80mm 长〕、乳胶、钉子、电焊条、踏步砖、平台砖、木锉、砂纸等。 2、机具准备 电锤、电钻、切割机、手锯、扁凿、手刨、电焊机、螺丝刀、橡皮锤等。二、楼梯间做法1、所有的楼梯扶手均采纳木扶手,扶手断面形式如下列图:2、1#、2#、3#楼梯二层地面做法为铺地砖,其它层均为水泥地面;3、4#楼梯地下一层、地上二层地面做法为铺地砖,其它层为水泥地面;4、14#楼梯地面做法为水泥地面;5、5#、6#、7#、8#、9#、10#楼梯地面做法为铺地砖。三、作业条件1、4#楼梯扶手以及 1#、2#、3#楼梯首层靠墙扶手的钢支撑和扁钢要在墙面抹灰前施工,木扶手等墙面抹灰、地面施工完后进行安装;2、其它非靠墙扶手在抹灰结束后,开始施工栏杆,贴砖的楼梯先施工栏杆立杆,然后贴砖,贴完砖后再安装法兰、焊接扁钢、安装木扶手。四、施工方法梯段的栏杆高度为 900mm,顶层平台部位的栏杆高度为 1100mm;固定在墙上、梯段、休息平台上的钢板埋件在安装前先把混凝土外表剔凿10mm 深的凹槽,然后用框架胀栓固定,钢板开孔采纳台钻,开孔直径要准确3、栏杆做法精品文档---下载后可任意编辑3.1. 1#、2#、3#楼梯审核人交底人接受交底人1、 由施工单位填写,交底单位与接受交底单位各保存一份。2、 当做分项工程技术交底时,应填写“分项工程名称〞栏,其他技术交底可不填写。技 术 交 底 记 录表 C2-1编 号工程名称交底日期施工单位分项工程名称交底提要交底内容: 共 9 页 第 2 页楼梯施工前从顶层往下吊通线,检查各层楼梯梯段的偏差,楼梯天井的成型尺寸控制在 80mm,对偏差大的进行剔凿,留出 10mm 左右的抹灰厚度;楼梯栏杆在楼梯天井内居中安装;首层的靠墙扶手安装在混凝土墙上,具体做法参照 4#楼梯扶手做法;钢管的型号、扁钢的尺寸见下页大样图:精品文档---下载后可任意编辑审核人交底人接受交底人1、 由施工单位填写,交底单位与接受交底单位各保存一份。2、 当做分项工程技术交底时,应填写“分项工程...
