3/6

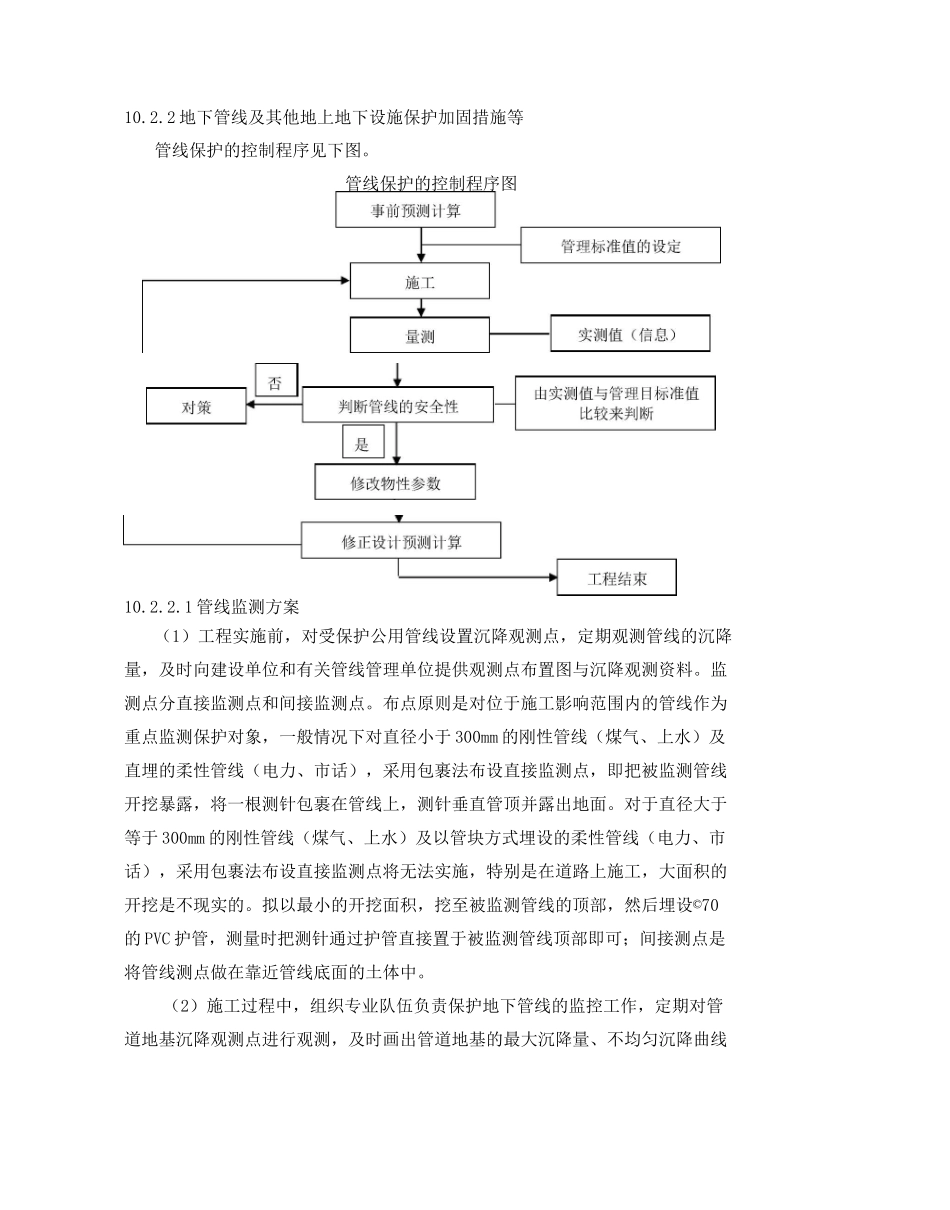

10.2.2 地下管线及其他地上地下设施保护加固措施等管线保护的控制程序见下图。管线保护的控制程序图10.2.2.1 管线监测方案(1)工程实施前,对受保护公用管线设置沉降观测点,定期观测管线的沉降量,及时向建设单位和有关管线管理单位提供观测点布置图与沉降观测资料。监测点分直接监测点和间接监测点。布点原则是对位于施工影响范围内的管线作为重点监测保护对象,一般情况下对直径小于 300mm 的刚性管线(煤气、上水)及直埋的柔性管线(电力、市话),采用包裹法布设直接监测点,即把被监测管线开挖暴露,将一根测针包裹在管线上,测针垂直管顶并露出地面。对于直径大于等于 300mm 的刚性管线(煤气、上水)及以管块方式埋设的柔性管线(电力、市话),采用包裹法布设直接监测点将无法实施,特别是在道路上施工,大面积的开挖是不现实的。拟以最小的开挖面积,挖至被监测管线的顶部,然后埋设©70的 PVC 护管,测量时把测针通过护管直接置于被监测管线顶部即可;间接测点是将管线测点做在靠近管线底面的土体中。(2)施工过程中,组织专业队伍负责保护地下管线的监控工作,定期对管道地基沉降观测点进行观测,及时画出管道地基的最大沉降量、不均匀沉降曲线管线测量管底处土体沉降的标志以及相邻沉降(约5m)的沉降坡度差△[,当接近控制指标时,即进行跟踪注浆,以控制沉降量及曲率不超过管道所允许的数值。施工影响范围内管线监测测点布置示意图志点填塞粘土固定测量管顶沉降的标志10.2.2.2 管线保护方案(1)工程开工前进一步探清施工区域内各种公用管线的分布情况(包括标高、埋深、走向、规格、容量、用途、性质、完好程度等),必要时可采用开挖样洞或物探技术进行调查,请地下管线的管理单位监护人员到现场进行交底,查明管线的确切位置,做好记录,并填写公用管线施工配合业务联系单,向有关管线单位提出监护的书面申请,办妥地下管线监护交底卡。(2)在编制施工组织设计时,把保护公用管线作为主要内容之一,对于重点保护的或保护有难度的公用管线,制定针对性的更为详细的技术措施进行保护,并将保护措施报管线监护单位和监理工程师批准。(3)工程实施前,把施工现场地下管线的详细情况和制定的管线保护措施向现场施工技术负责人、工地主管、班组长直至每一位操作工人作层层安全交底填写管线交底卡,并建立“保护公用事业管线责任制”,明确各级人员的责任。(4)在煤气管道区域施工前,事先按动火作业审批制度提出“动用明...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

(完整版)地下管线及其他地上地下设施保护加固措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
