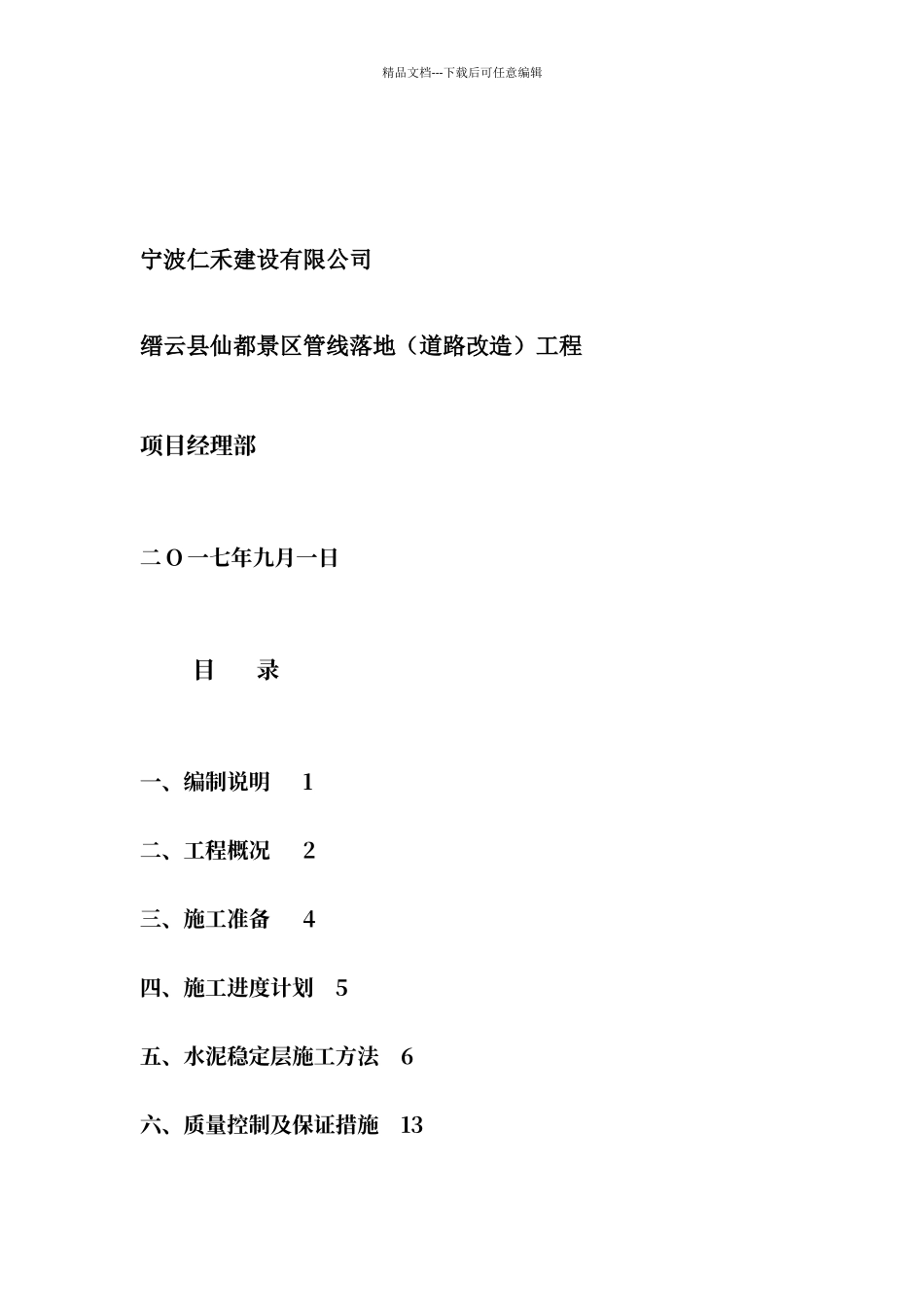

缙云县仙都景区管线落地(道路改造)工程 水泥稳定级配碎石基层开工报告精品文档---下载后可任意编辑宁波仁禾建设有限公司缙云县仙都景区管线落地(道路改造)工程项目经理部二 O 一七年九月一日 目 录一、编制说明1二、工程概况2三、施工准备4四、施工进度计划5五、水泥稳定层施工方法6六、质量控制及保证措施13精品文档---下载后可任意编辑七、安全保证措施14八、环境保证措施17 缙云县仙都景区管线落地(道路改造)工程 水泥稳定级配碎石基层开工报告 第一章、编制说明、编制依据(1)
《公路工程技术标准》 (JTG B01-2024)
《公路工程水文勘测设计法律法律规范》 (JTG C30-2024)
《公路工程质量检验评定标准》 (JTGF80/1-204)(4)
《公路路基施工设计法律法律规范》 ( JTG F10-2024)(5)
《公路路面基层施工技术法律法律规范》 (JTJ 034-2000)(6)
《缙云县仙都景区管线落地(道路改造)工程两阶段施工设计图纸》(7)
《缙云县仙都景区管线落地(道路改造)工程招投标文件》(8)
咨询所获资料
、 编制目的:精品文档---下载后可任意编辑(1)、 在保证工程质量优良的前提下,应用“四新”技术,提高施工水平的原则
突出应用新技术、新设备、 新材料、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,从而达到提高工程质量、加快工程进度、降低工程成本的目的,做到优质、快速、安全、高效按期完成工程建设
(2)、 确定最佳水泥稳定级配碎石基层施工方案,提高施工工艺,打造品质工程
第二章、工程概况、工程简介本项目含玉碧线(AK3+750~AK6+690 段)、仙靖线(K5+480~K6+741 段)、仙官线(BK1+945~BK2+150 BK2+570~BK6+600 段)三条道路四段路,该三条道路均为缙云县仙
