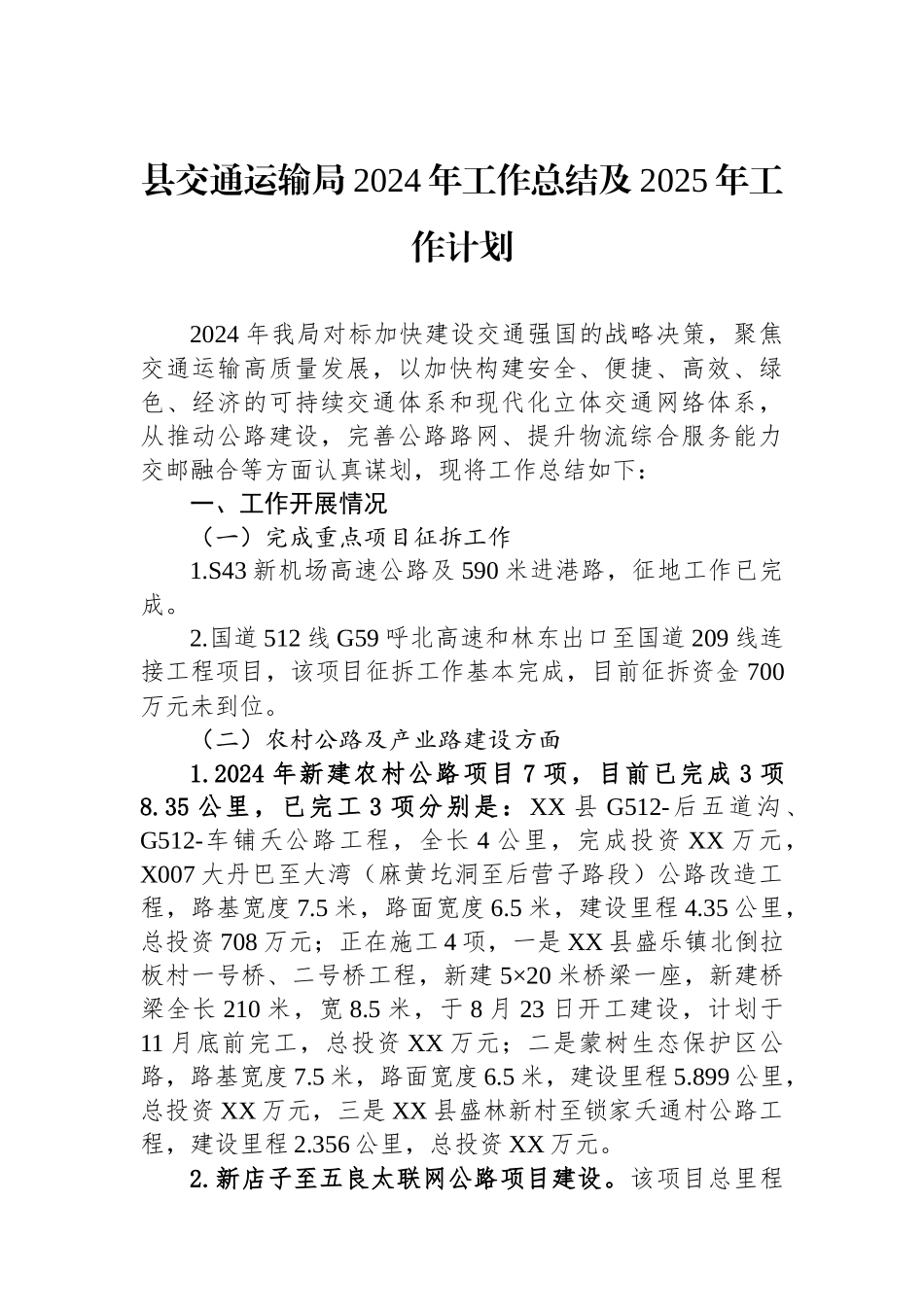

县交通运输局 2024 年工作总结及 2025 年工作计划2024 年我局对标加快建设交通强国的战略决策,聚焦交通运输高质量发展,以加快构建安全、便捷、高效、绿色、经济的可持续交通体系和现代化立体交通网络体系,从推动公路建设,完善公路路网、提升物流综合服务能力交邮融合等方面认真谋划,现将工作总结如下:一、工作开展情况(一)完成重点项目征拆工作1
S43 新机场高速公路及 590 米进港路,征地工作已完成
国道 512 线 G59 呼北高速和林东出口至国道 209 线连接工程项目,该项目征拆工作基本完成,目前征拆资金 700万元未到位
(二)农村公路及产业路建设方面1
2024 年新建农村公路项目 7 项,目前已完成 3 项8
35 公里,已完工 3 项分别是:XX 县 G512-后五道沟、G512-车铺夭公路工程,全长 4 公里,完成投资 XX 万元,X007 大丹巴至大湾(麻黄圪洞至后营子路段)公路改造工程,路基宽度 7
5 米,路面宽度 6
5 米,建设里程 4
35 公里,总投资 708 万元;正在施工 4 项,一是 XX 县盛乐镇北倒拉板村一号桥、二号桥工程,新建 5×20 米桥梁一座,新建桥梁全长 210 米,宽 8
5 米,于 8 月 23 日开工建设,计划于11 月底前完工,总投资 XX 万元;二是蒙树生态保护区公路,路基宽度 7
5 米,路面宽度 6
5 米,建设里程 5
899 公里,总投资 XX 万元,三是 XX 县盛林新村至锁家夭通村公路工程,建设里程 2
356 公里,总投资 XX 万元

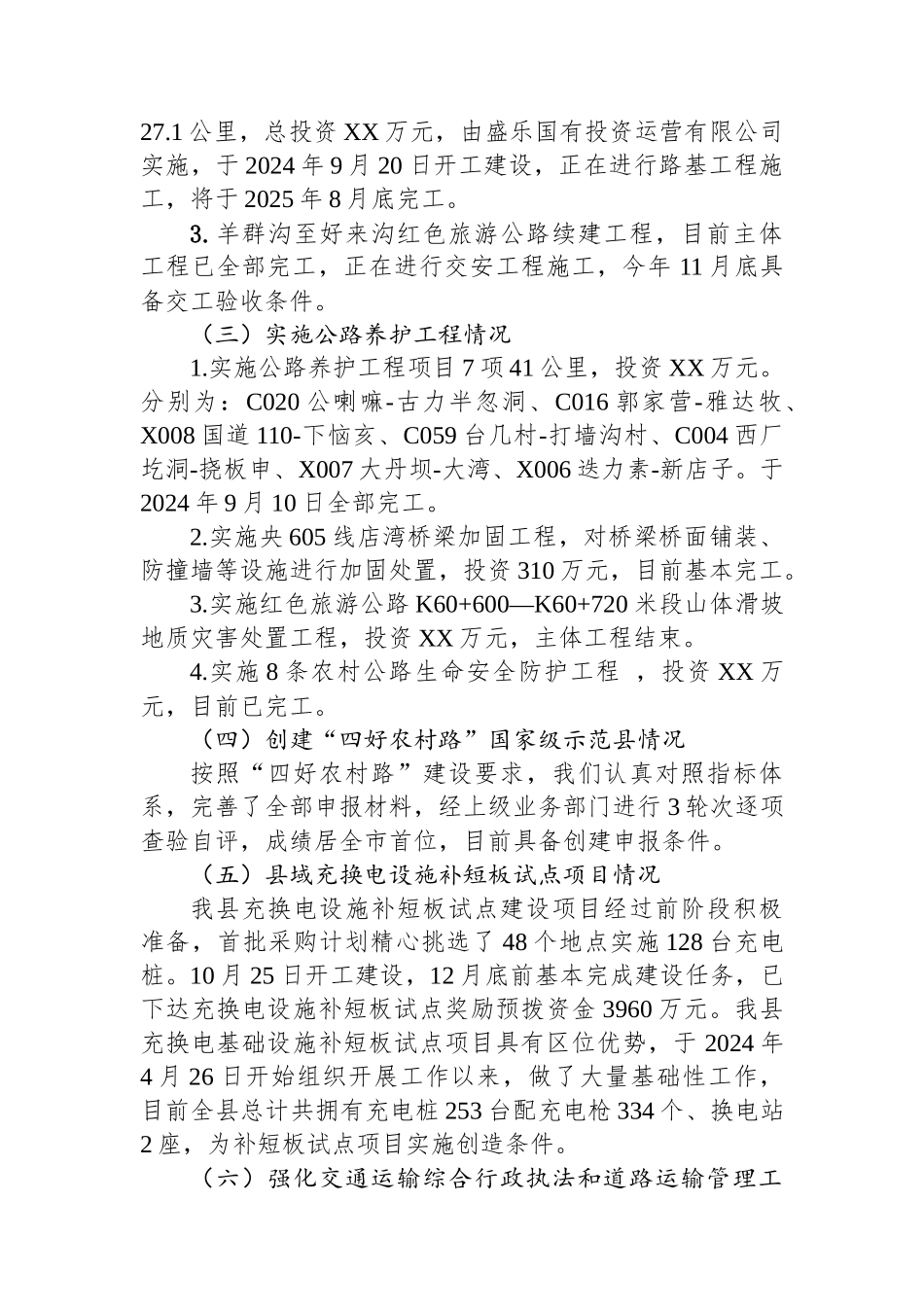

新店子至五良太联网公路项目建设
该项目总里程27
1 公里,总投资 XX 万元,由盛乐国有投资运营有限公司实施,于 2024 年 9 月 20 日开工建设,正在进行路基工程施工,将于 2025 年 8 月底完工
羊群沟至好来沟红色旅游公路续建工程,目前主
