交通运输部安华西里三区综合整治项目 7 号楼水暖电改造工程 施 工 方 案 林州市京林建设劳务有限责任公司 2017

18 交通运输部安华西里三区综合整治项目 7 号楼水暖电改造工程 目 录 一
编制依据 二
工程概况 三
施工部署 四
施工准备 五
主要施工方法 六
管道设备试验 七
施工管理措施 八
成品保护 九
文明施工环境保护措施 十

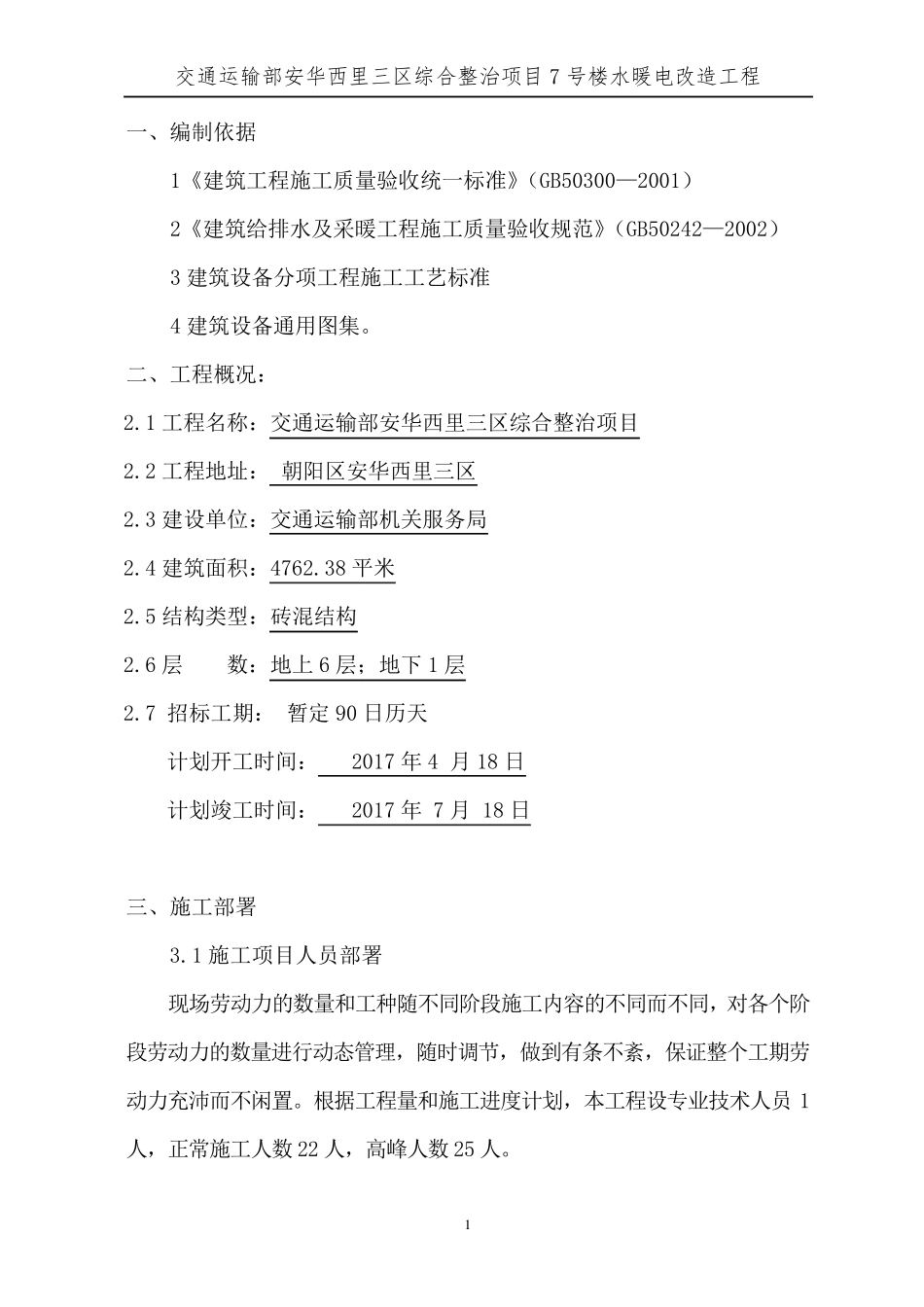

劳动力计划安排 交通运输部安华西里三区综合整治项目 7 号楼水暖电改造工程 1 一、编制依据 1《建筑工程施工质量验收统一标准》(GB50300—2001) 2《建筑给排水及采暖工程施工质量验收规范》(GB50242—2002) 3 建筑设备分项工程施工工艺标准 4 建筑设备通用图集
二、工程概况: 2
1 工程名称:交通运输部安华西里三区综合整治项目 2
2 工程地址: 朝阳区安华西里三区 2
3 建设单位:交通运输部机关服务局 2
4 建筑面积:4762
38 平米 2
5 结构类型:砖混结构 2
6 层 数:地上 6 层;地下 1 层 2
7 招标工期: 暂定 90 日历天 计划开工时间: 2017 年 4 月 18 日 计划竣工时间: 2017 年 7 月 18 日 三、施工部署 3
1 施工项目人员部署 现场劳动力的数量和工种随不同阶段施工内容的不同而不同,对各个阶段劳动力的数量进行动态管理,随时调节,做到有条不紊,保证整个工期劳动力充沛而不闲置
根据工程量和施工进度计划,本工程设专业技术人员 1人,正常施工人数 22 人,高峰人数 25 人
交通运输部安华西里三区综合整治项目 7 号楼水暖电改造工程 2 3
2 劳务队伍选择 选择相应施工资质的队伍施工,配备足够施工管理人员,特种作业人员百分百持证上岗
3 工期及进度安排 严格按照合同工期尽心组织施工 六层拆除安装(7 天)---五层拆除安
