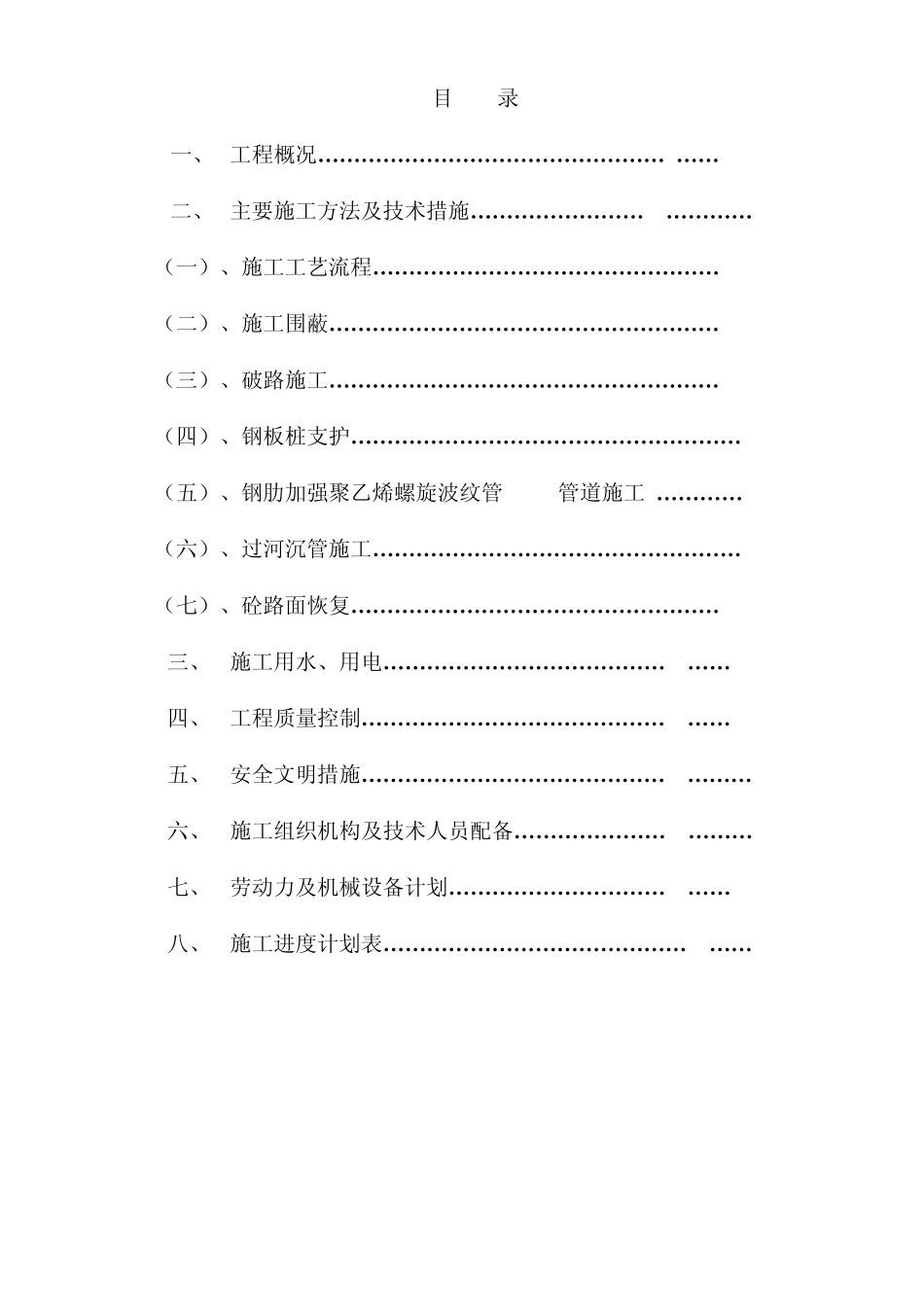

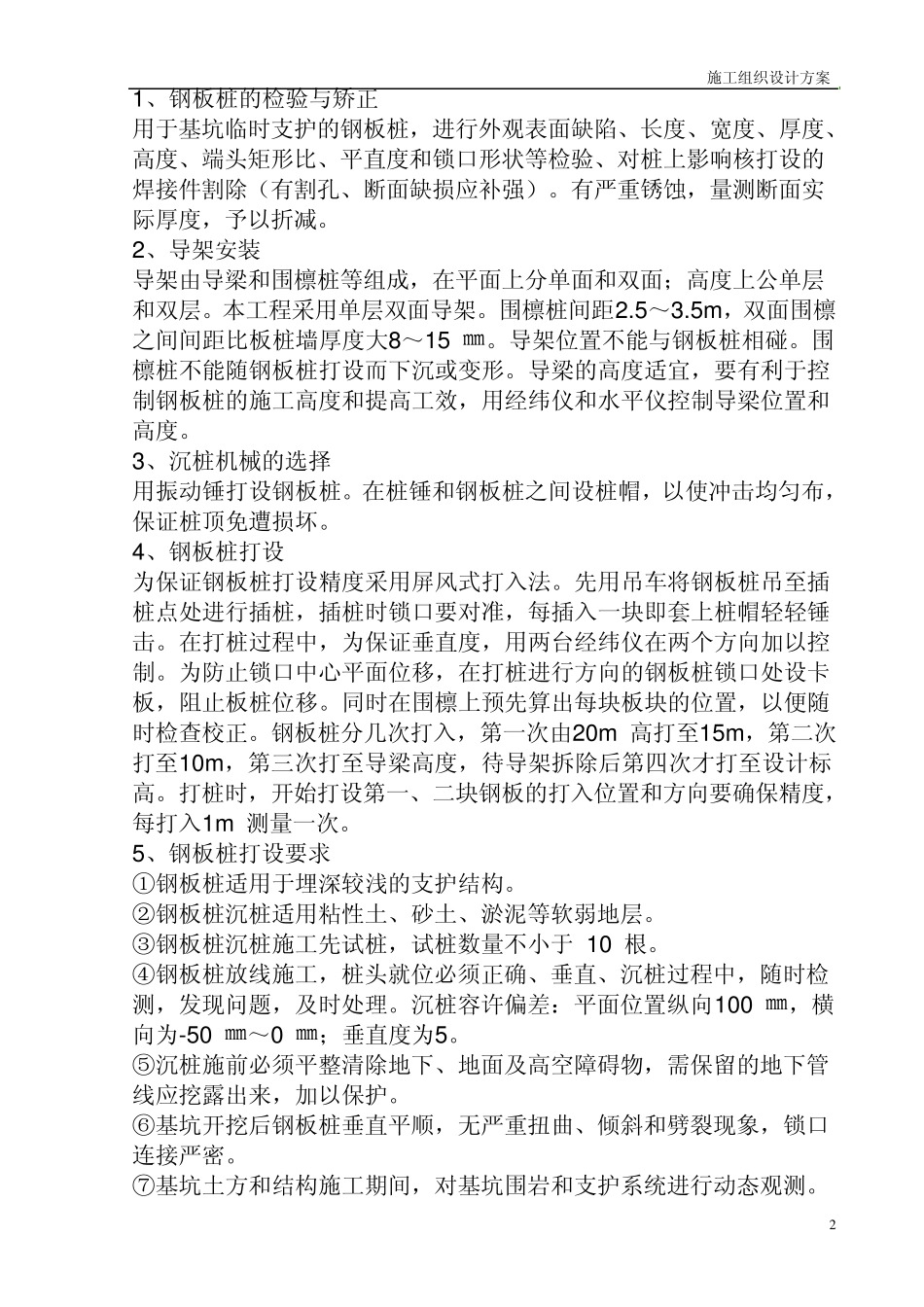

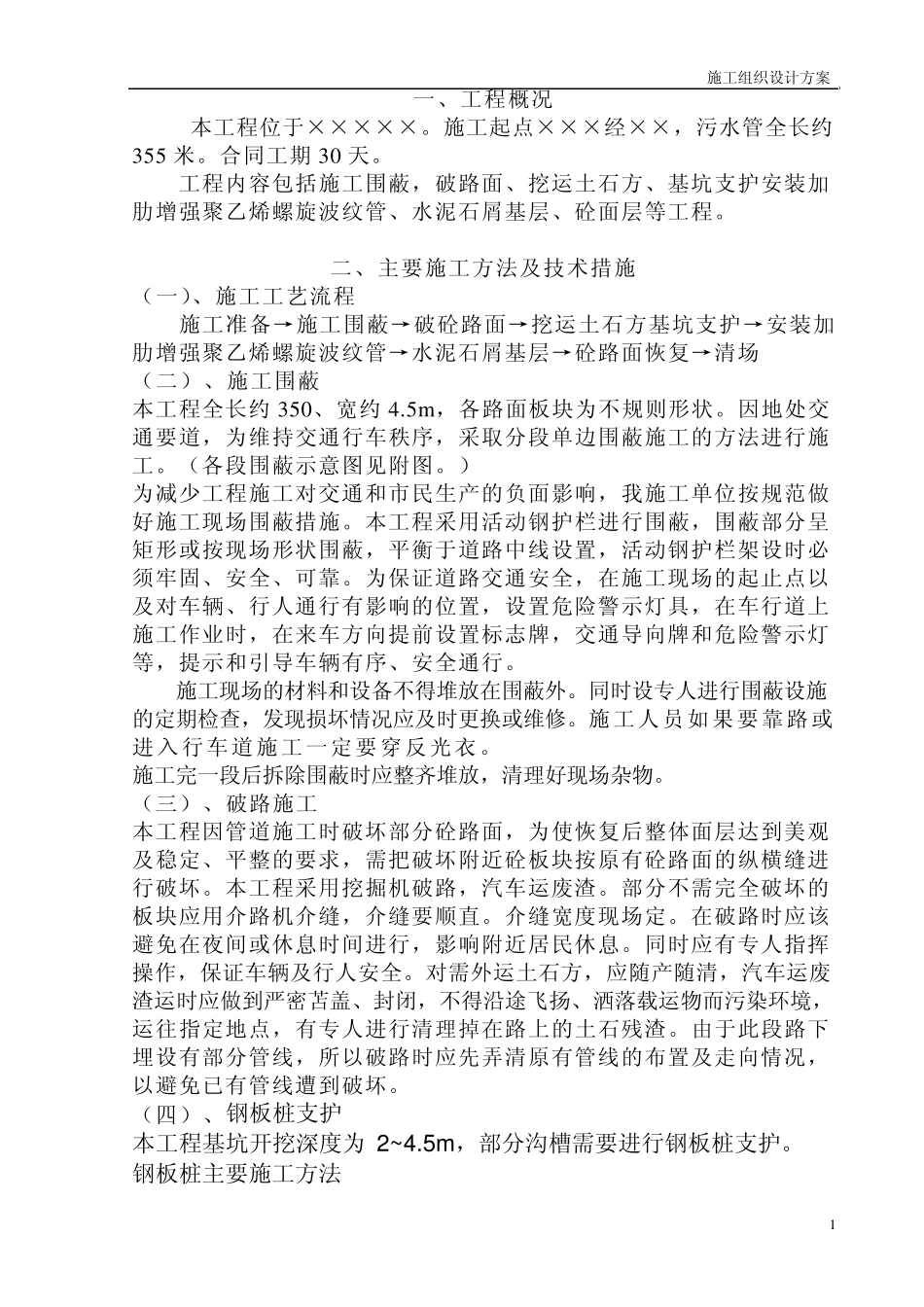

……22 施工组织设计方案 1 一、工程概况 本工程位于×××××
施工起点×××经××,污水管全长约355 米
合同工期 30 天
工程内容包括施工围蔽,破路面、挖运土石方、基坑支护安装加肋增强聚乙烯螺旋波纹管、水泥石屑基层、砼面层等工程
二、主要施工方法及技术措施 (一)、施工工艺流程 施工准备→施工围蔽→破砼路面→挖运土石方基坑支护→安装加肋增强聚乙烯螺旋波纹管→水泥石屑基层→砼路面恢复→清场 (二)、施工围蔽 本工程全长约 350、宽约 4
5m ,各路面板块为不规则形状
因地处交通要道,为维持交通行车秩序,采取分段单边围蔽施工的方法进行施工
(各段围蔽示意图见附图
) 为减少工程施工对交通和市民生产的负面影响,我施工单位按规范做好施工现场围蔽措
