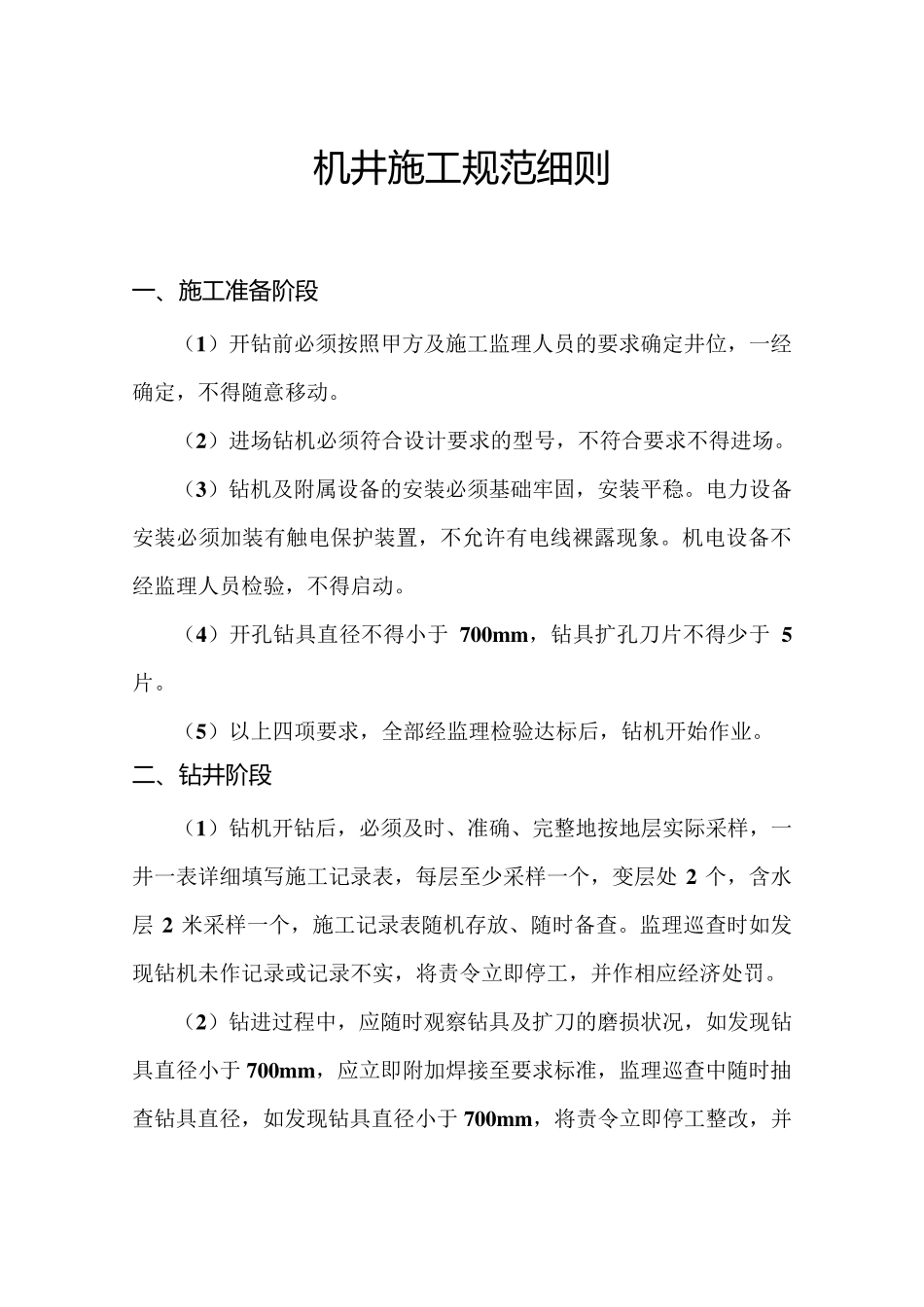

机 井 施 工 规 范 细 则 一 、施 工 准备阶段 (1)开钻前必须按照甲方及施工监理人员的要求确定井位,一经确定,不得随意移动
(2)进场钻机必须符合设计要求的型号,不符合要求不得进场
(3)钻机及附属设备的安装必须基础牢固,安装平稳
电力设备安装必须加装有触电保护装置,不允许有电线裸露现象
机电设备不经监理人员检验,不得启动
(4)开孔钻具直径不得小于700m m ,钻具扩孔刀片不得少于5片
(5)以上四项要求,全部经监理检验达标后,钻机开始作业
二、钻井 阶段 (1)钻机开钻后,必须及时、准确、完整地按地层实际采样,一井一表详细填写施工记录表,每层至少采样一个,变层处 2 个,含水层 2 米采样一个,施工记录表随机存放、随时备查

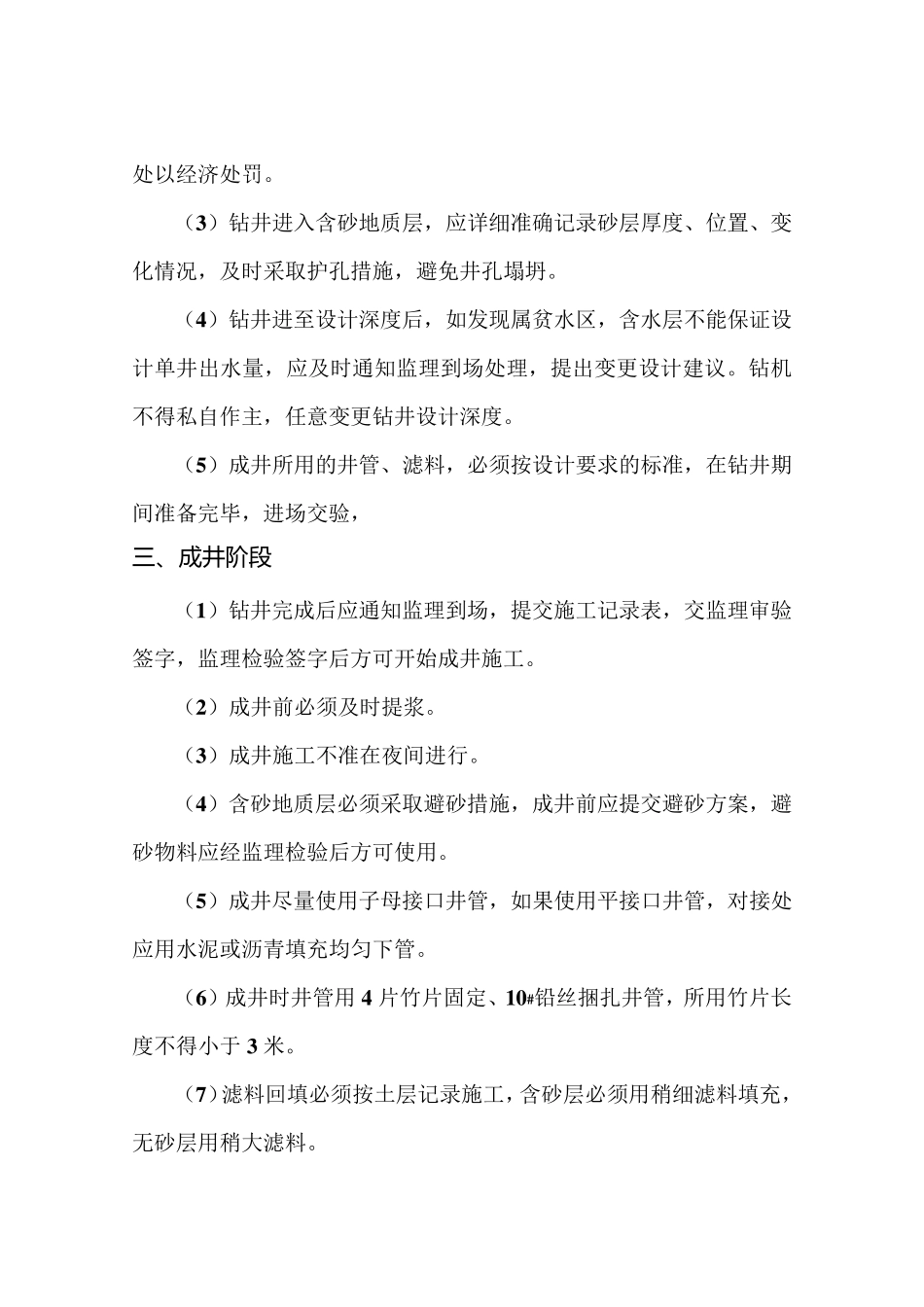

监理巡查时如发现钻机未作记录或记录不实,将责令立即停工,并作相应经济处罚
(2)钻进过程中,应随时观察钻具及扩刀的磨损状况,如发现钻具直径小于700m m ,应立即附加焊接至要求标准,监理巡查中随时抽查钻具直径,如发现钻具直径小于700m m ,将责令立即停工整改,并处以经济处罚
(3 )钻井进入含砂地质层,应详细准确记录砂层厚度、位置、变化情况,及时采取护孔措施,避免井孔塌坍
(4 )钻井进至设计深度后,如发现属贫水区,含水层不能保证设计单井出水量,应及时通知监理到场处理,提出变更设计建议
钻机不得私自作主,任意变更钻井设计深度
(5 )成井所用的井管、滤料,必须按设计要求的标准,在钻井期间准备完毕,进场交验, 三 、成井阶段 (1 )钻井完成后应通知监理到场,提交施工记录表,交监理审验签字,监理检验签字后方可开始成井施工
(2 )成井前必须及时提浆
(3 )成井施工不准在夜间进行
(4 )含砂地质层必须采取避砂措施,成井前应提交避砂方案,避砂物料应经监理检验后方可使用

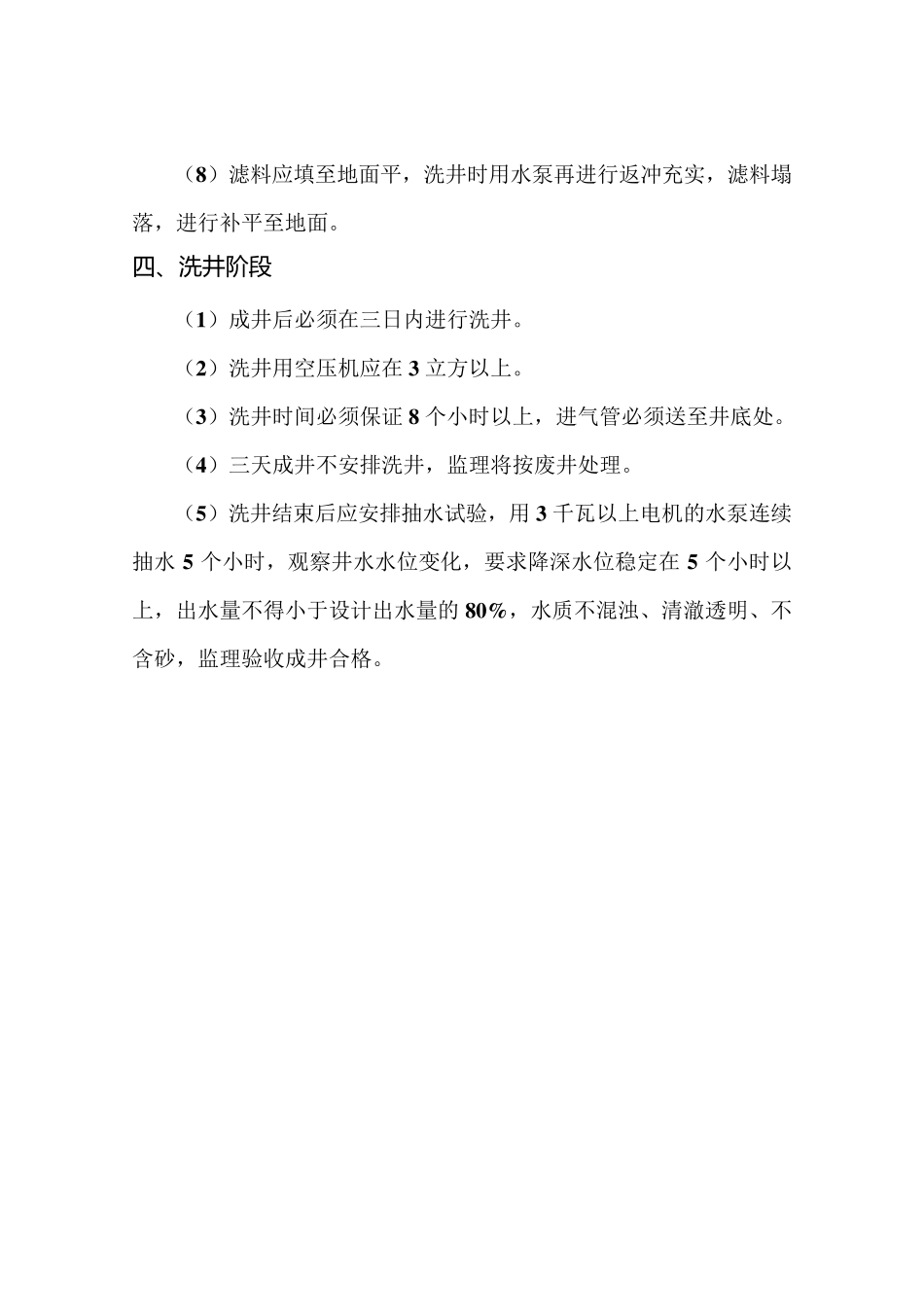

(5 )成井尽量使用子母接口井管,如果使
