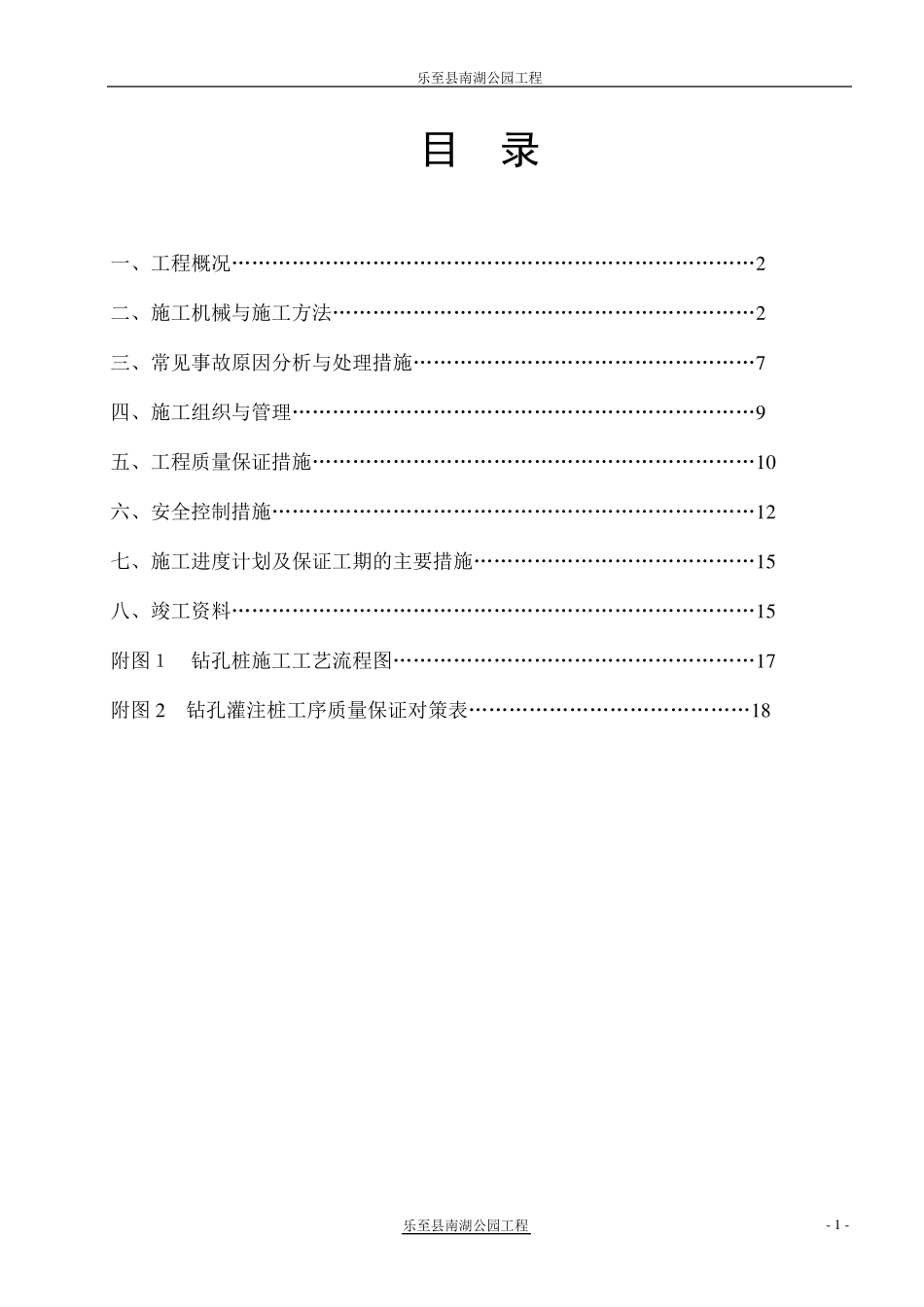

乐至县南湖公园工程 乐至县南湖公园工程 乐至县南湖公园工程 机械钻孔灌注桩 施工方案 编 制: 审 核: 批 准: 四川省安岳县凯发建筑工程有限公司 乐至县南湖公园工程项目部 乐至县南湖公园工程 - 1 - 乐至县南湖公园工程 目 录 一、工程概况……………………………………………………………………2 二、施工机械与施工方法………………………………………………………2 三、常见事故原因分析与处理措施……………………………………………7 四、施工组织与管理……………………………………………………………9 五、工程质量保证措施…………………………………………………………1 0 六、安全控制措施………………………………………………………………1 2 七、施工进度计划及保证工期的主要措施……………………………………1 5 八、竣工资料……………………………………………………………………1 5 附图1 钻孔桩施工工艺流程图………………………………………………1 7 附图 2 钻孔灌注桩工序质量保证对策表……………………………………1 8 乐至县南湖公园工程 - 2 - 乐至县南湖公园工程 一、工程概况 (一)工程简介 水上长廊工程位于南湖公园园区内。本工程设计要求桩径φ350,222 根;桩径φ300,182 根。其中:1#水上长廊φ300,182 根;2#水上长廊φ350,168 根;3#水上长廊φ350,54 根。 (二)设计要求如下: 桩长按现场实际收方深度为准。钢筋笼主筋通长12φ16,加强箍φ12@2000,箍筋φ6@250,桩身砼强度等级为 C35,单桩竖向承载力特征值为 3000K N 。 (三)工程地质特征(详乐至县地质勘察设计事务所提供的“地质勘察报告”所示) (四)编制依据: 1、桩位平面图 2、乐至县南湖公园项目建设工程地质勘察报告 3、工程测量规范(GB50026-93) 4、钢筋焊接及验收规程(JGJ18-96) 5、普通砼用砂标准及检验方法(JGJ52-92) 6、普通砼用碎石或卵石标准及检验方法(JGJ53-92) 7、硅酸盐水泥、普通硅酸盐水泥(GB175-1999) 8、钢筋砼用热轧带肋钢筋(GB1499-1998) 9、钢筋混凝土用热轧光圆负钢筋(GB13013-91) 10、建筑地基基础工程施工质量验收规范(GB50202-2002) 二、施工机械与施工方法 (一)工艺流程见附图 (二)钻孔桩施工方法 1、放样定位: 依据甲方提供的现场建筑定位点测放桩位,在测定的桩位中心处打入木桩作为标志。 2、护筒施工...
