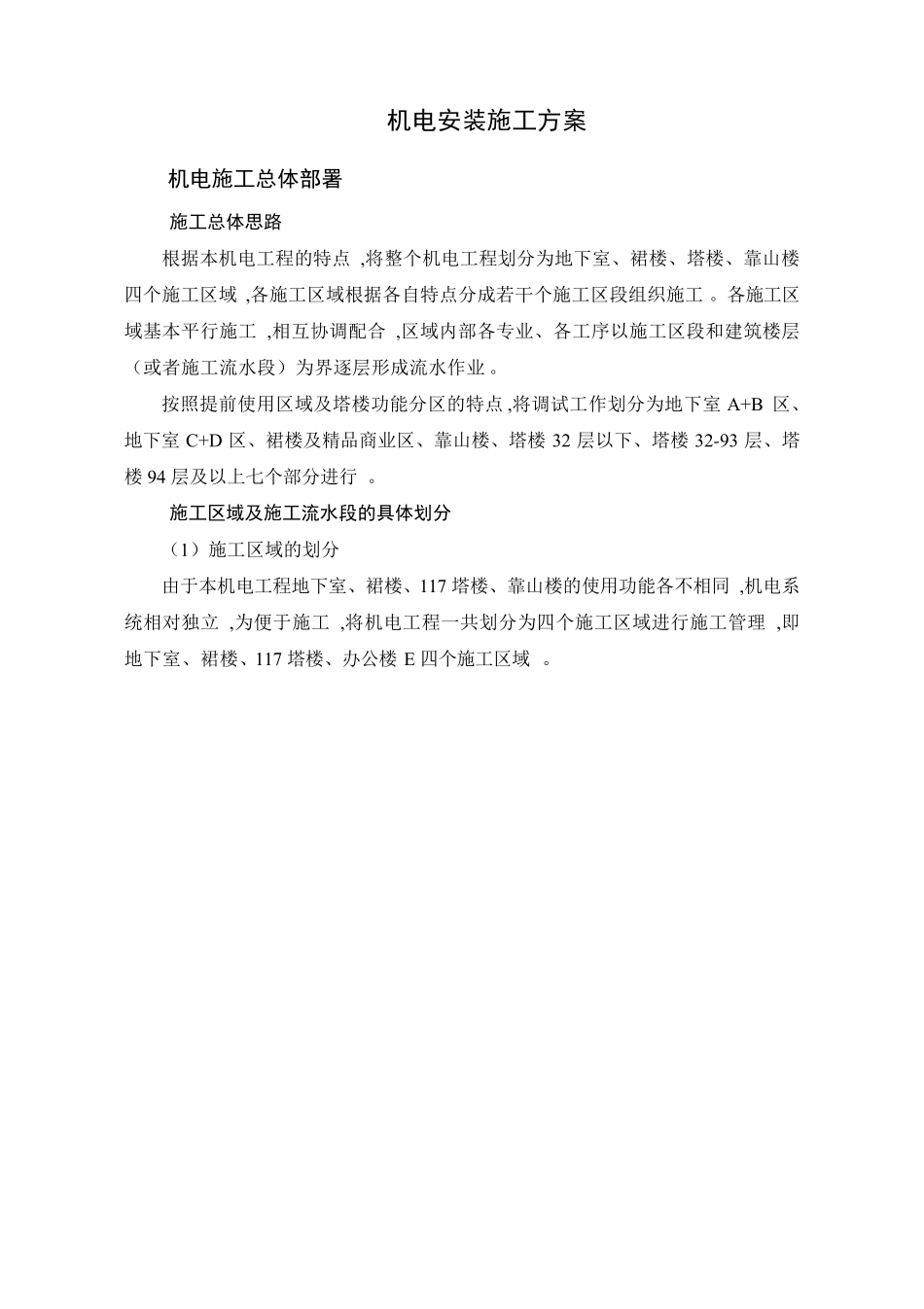

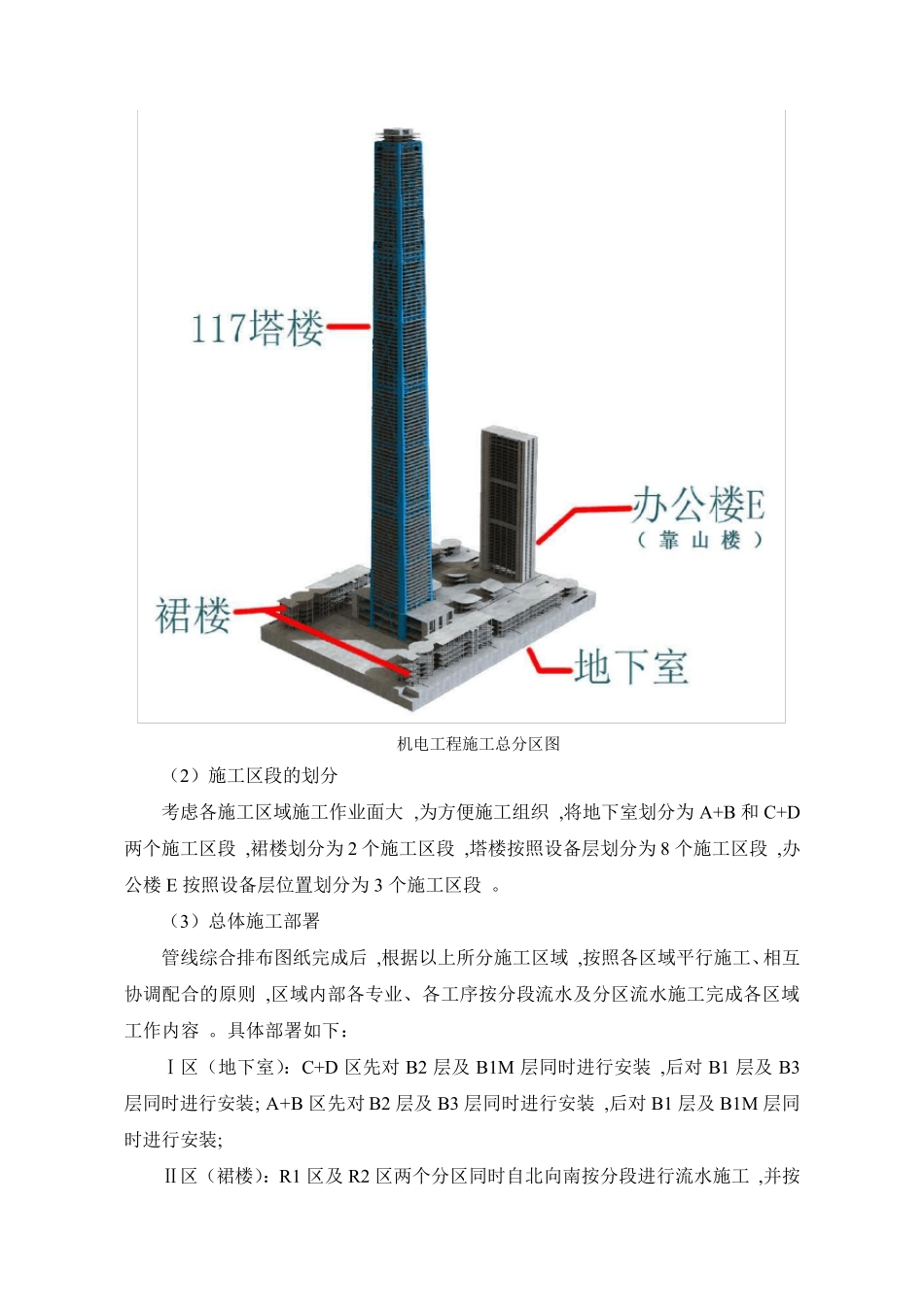

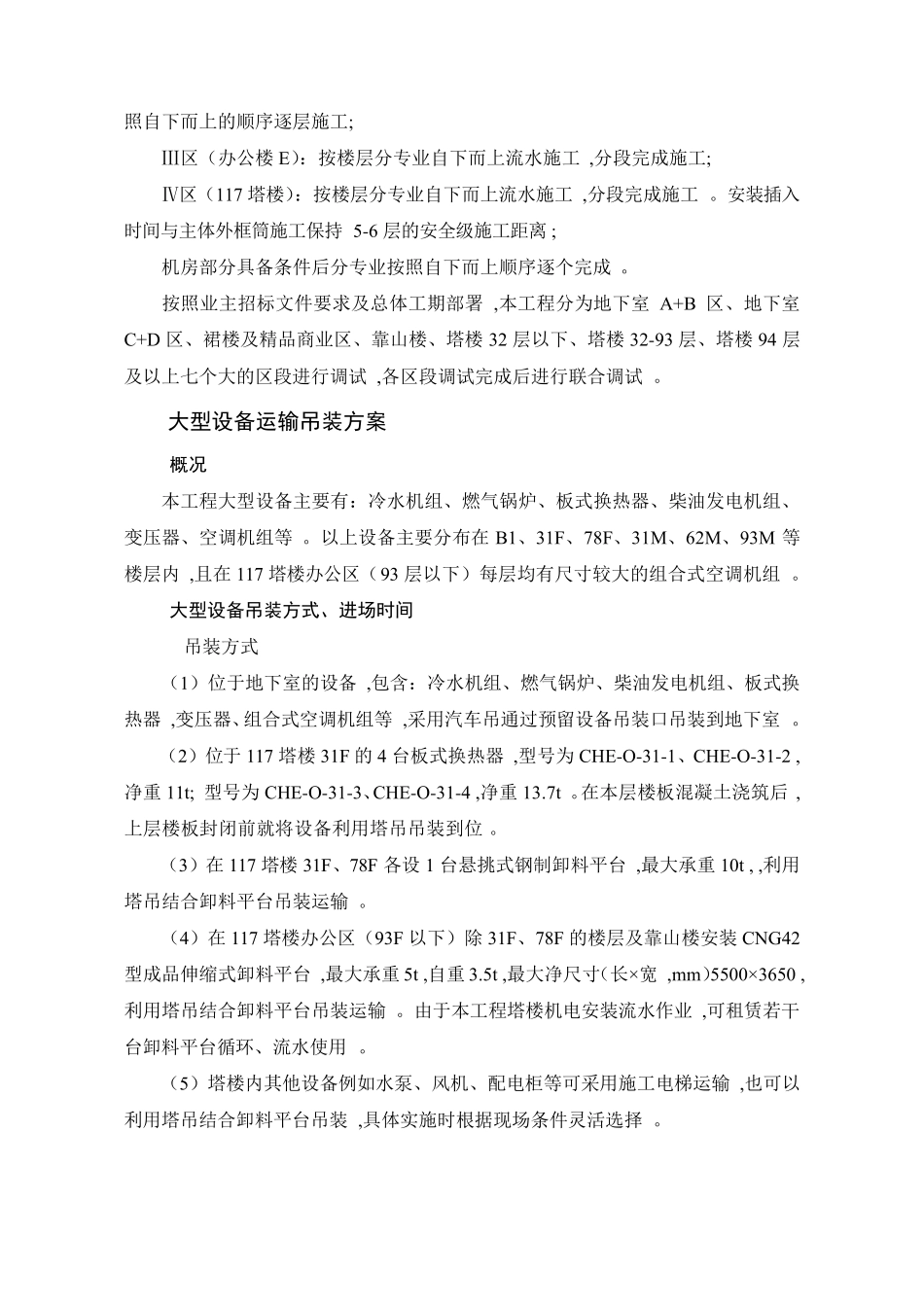

机电安装施工方案 机电施工总体部署 施工总体思路 根据本机电工程的特点 ,将整个机电工程划分为地下室、裙楼、塔楼、靠山楼四个施工区域 ,各施工区域根据各自特点分成若干个施工区段组织施工 。各施工区域基本平行施工 ,相互协调配合 ,区域内部各专业、各工序以施工区段和建筑楼层(或者施工流水段)为界逐层形成流水作业 。 按照提前使用区域及塔楼功能分区的特点 ,将调试工作划分为地下室A+B 区、地下室C+D 区、裙楼及精品商业区、靠山楼、塔楼 32 层以下、塔楼 32-93 层、塔楼 94 层及以上七个部分进行 。 施工区域及施工流水段的具体划分 (1)施工区域的划分 由于本机电工程地下室、裙楼、117 塔楼、靠山楼的使用功能各不相同 ,机电系统相对独立 ,为便于施工 ,将机电工程一共划分为四个施工区域进行施工管理 ,即地下室、裙楼、117 塔楼、办公楼 E四个施工区域 。 机电工程施工总分区图 (2)施工区段的划分 考虑各施工区域施工作业面大 ,为方便施工组织 ,将地下室划分为A+B 和C+D两个施工区段 ,裙楼划分为2 个施工区段 ,塔楼按照设备层划分为8 个施工区段 ,办公楼E 按照设备层位置划分为3 个施工区段 。 (3)总体施工部署 管线综合排布图纸完成后 ,根据以上所分施工区域 ,按照各区域平行施工、相互协调配合的原则 ,区域内部各专业、各工序按分段流水及分区流水施工完成各区域工作内容 。具体部署如下: Ⅰ区(地下室):C+D 区先对 B2 层及B1M 层同时进行安装 ,后对 B1 层及B3层同时进行安装; A+B 区先对 B2 层及B3 层同时进行安装 ,后对 B1 层及B1M 层同时进行安装; Ⅱ区(裙楼):R1 区及R2 区两个分区同时自北向南按分段进行流水施工 ,并按 照自下而上的顺序逐层施工; Ⅲ区(办公楼 E):按楼层分专业自下而上流水施工 ,分段完成施工; Ⅳ区(117 塔楼):按楼层分专业自下而上流水施工 ,分段完成施工 。安装插入时间与主体外框筒施工保持 5-6 层的安全级施工距离 ; 机房部分具备条件后分专业按照自下而上顺序逐个完成 。 按照业主招标文件要求及总体工期部署 ,本工程分为地下室 A+B 区、地下室C+D 区、裙楼及精品商业区、靠山楼、塔楼 32 层以下、塔楼 32-93 层、塔楼 94 层及以上七个大的区段进行调试 ,各区段调试完成后进行联合调试 。 大型设备运输吊装方案 概况 本工程大型设备主要有:冷水机组、燃气锅炉、板式换热器、柴油...
