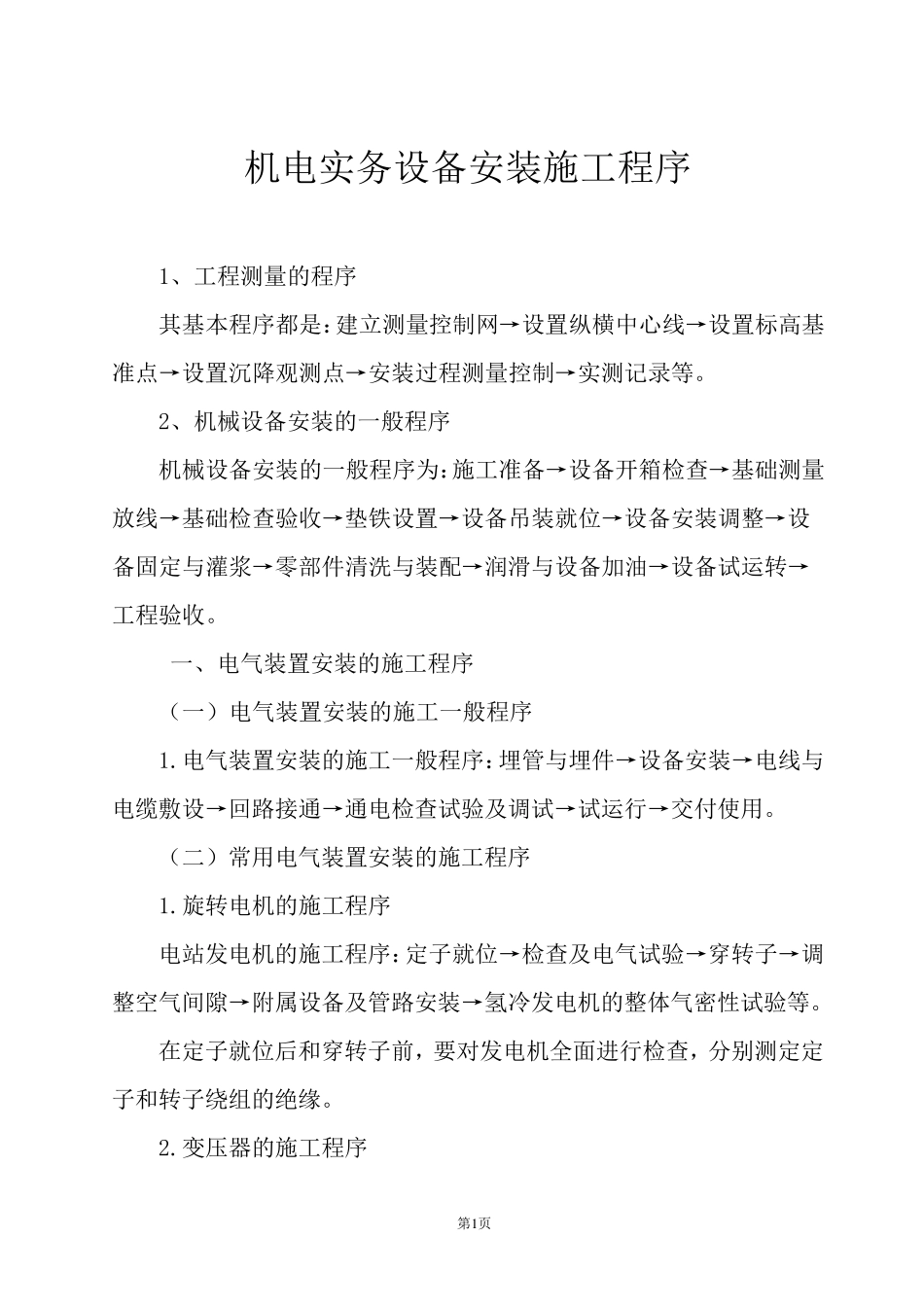

第1页 机电实务设备安装施工程序 1、工程测量的程序 其基本程序都是:建立测量控制网→设置纵横中心线→设置标高基准点→设置沉降观测点→安装过程测量控制→实测记录等。 2、机械设备安装的一般程序 机械设备安装的一般程序为:施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁设置→设备吊装就位→设备安装调整→设备固定与灌浆→零部件清洗与装配→润滑与设备加油→设备试运转→工程验收。 一、电气装置安装的施工程序 (一)电气装置安装的施工一般程序 1.电气装置安装的施工一般程序:埋管与埋件→设备安装→电线与电缆敷设→回路接通→通电检查试验及调试→试运行→交付使用。 (二)常用电气装置安装的施工程序 1.旋转电机的施工程序 电站发电机的施工程序:定子就位→检查及电气试验→穿转子→调整空气间隙→附属设备及管路安装→氢冷发电机的整体气密性试验等。 在定子就位后和穿转子前,要对发电机全面进行检查,分别测定定子和转子绕组的绝缘。 2.变压器的施工程序 第2页 油浸电力变压器的一般安装工序:开箱检查→本体密封检验→绝缘判定→设备就位→器身检查→附件安装→滤油→注油→整体密封试验。 4.母线安装的施工程序 封闭母线的安装程序:核对设备位置及支架位置尺寸、封闭母线开箱检查及核对尺寸→封闭母线吊装→封闭母线找正固定→导体焊接→外壳焊接→电气试验→封闭母线与设备连接。 (一)35kV 以下架空电力线路施工要求 架空电力线路安装程序:挖电杆和拉线坑→基础埋设→电杆组合→横担安装→绝缘子安装→立杆→拉线安装→导线架设。 三、工业管道工程的施工程序 工业管道工程的一般施工程序: 施工准备(技术、人员、机具、材料、现场) →配合土建预留、预埋、测量→管道、支架预制→附件、法兰加工、检验→管段预制→管道安装→管道系统检验→管道系统试验→防腐绝热→系统清洗→资料汇总、绘制竣工图→竣工验收。 (三)工业管道施工技术要求 例如,管道与机械设备连接前,应在自由状态下检验法兰的平行度和同轴度,偏差应符合规定要求。管道与机械设备最终连接时,应在联轴节上架设百分表 监 视 机器位移 。管道经 试压、吹 扫 合格 后 ,应对该 管道与机器的接口 进 行复 位检验。管道安装合格 后 ,不 得 承 受 设计 以外的附加载 荷 。(问 答 题 ) 阀 门 安装:(2)当 阀 门 与金 属 管道以法兰或 螺 纹 方 式 连接时,阀 第3页...
